2019.6.10. 공사현황

안녕하세요~

6월 초 공사현황 리포트입니다.

양곤은 이제 조금씩 우기가 시작되었습니다.

그래도 아직 많은 양의 비는 아니고, 간간이 오는 정도라고 보시면 되겠습니다.

현장은 우기를 대비하는 작업은 이미 끝내놓았으며, 지난주 B1층은 콘크리트 타설까지 전부 끝냈고

이제 GF 작업과 104동, 101동 1층(한국식 2층)으로 올라가기 위한 작업을 병행하고 있습니다.

전경사진 먼저 보시겠습니다.

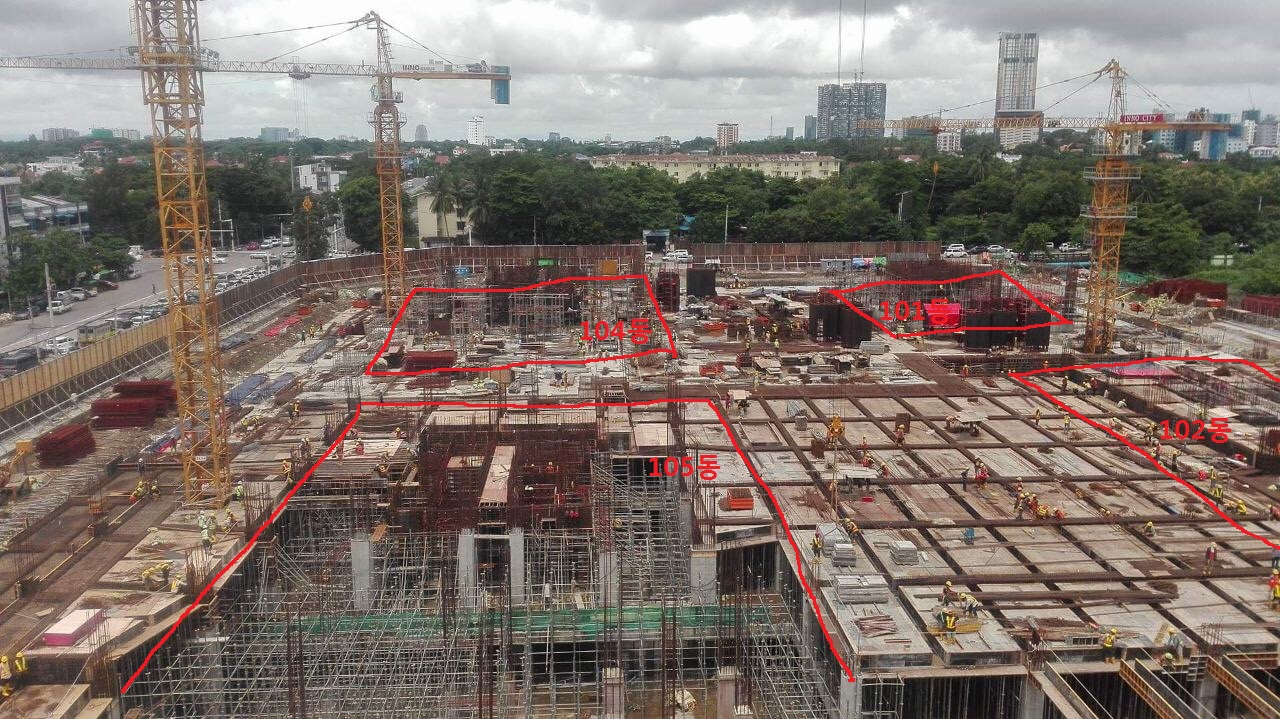

1906102-1

(위) 호텔쪽 타워크레인에서 101, 104동쪽으로 본 뷰입니다.

b1-access-way-parking-area-concrete-curing

(위) 103동과 호텔사이에 위치한 B1층 주차장 자리에서 B1층 남은 슬라브 전부 타설한 모습입니다.
위 모습은 지난주 사진이며, 현재는 이 구간 슬라브의 양생을 마치고, 기둥 타설까지 하였습니다.

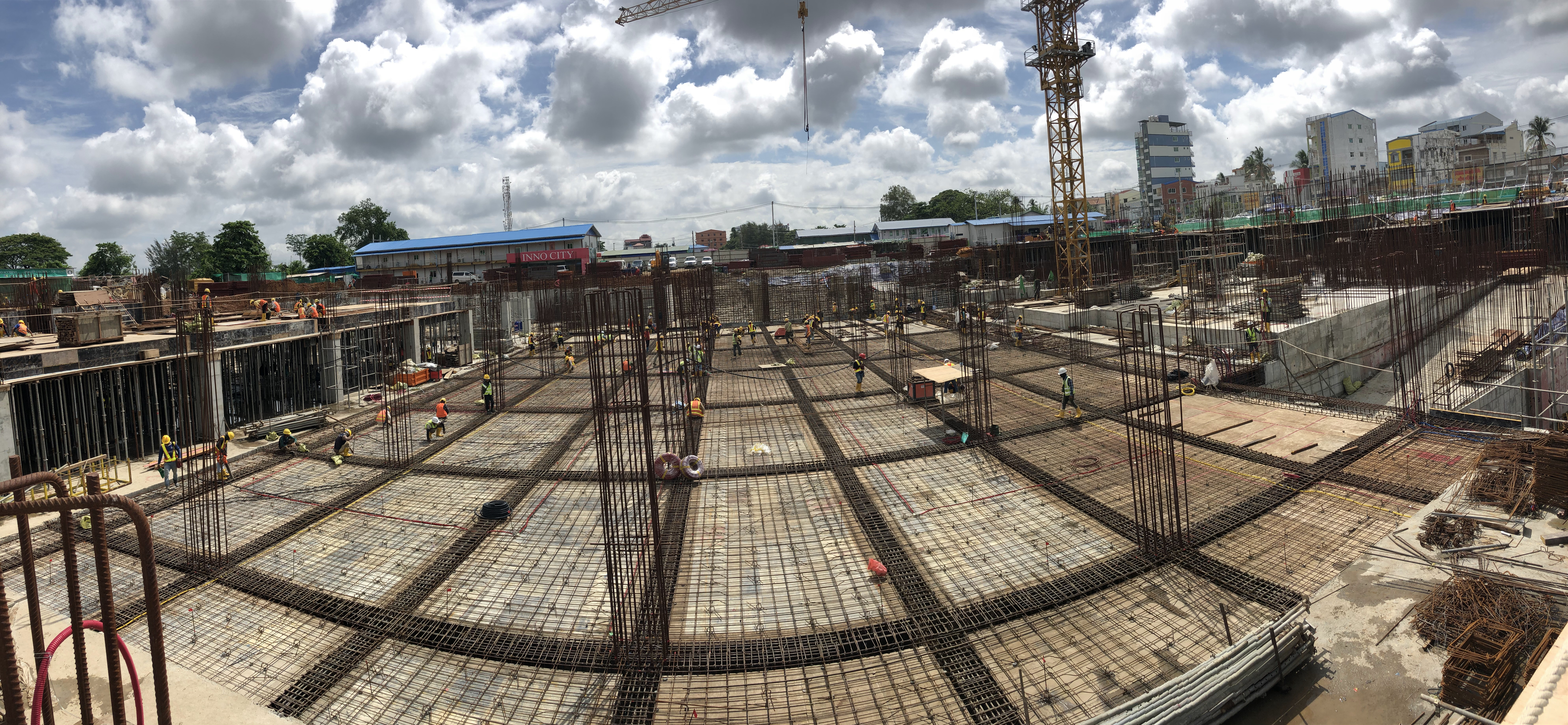

b1-access-way-beam-and-slab-rebar-installation

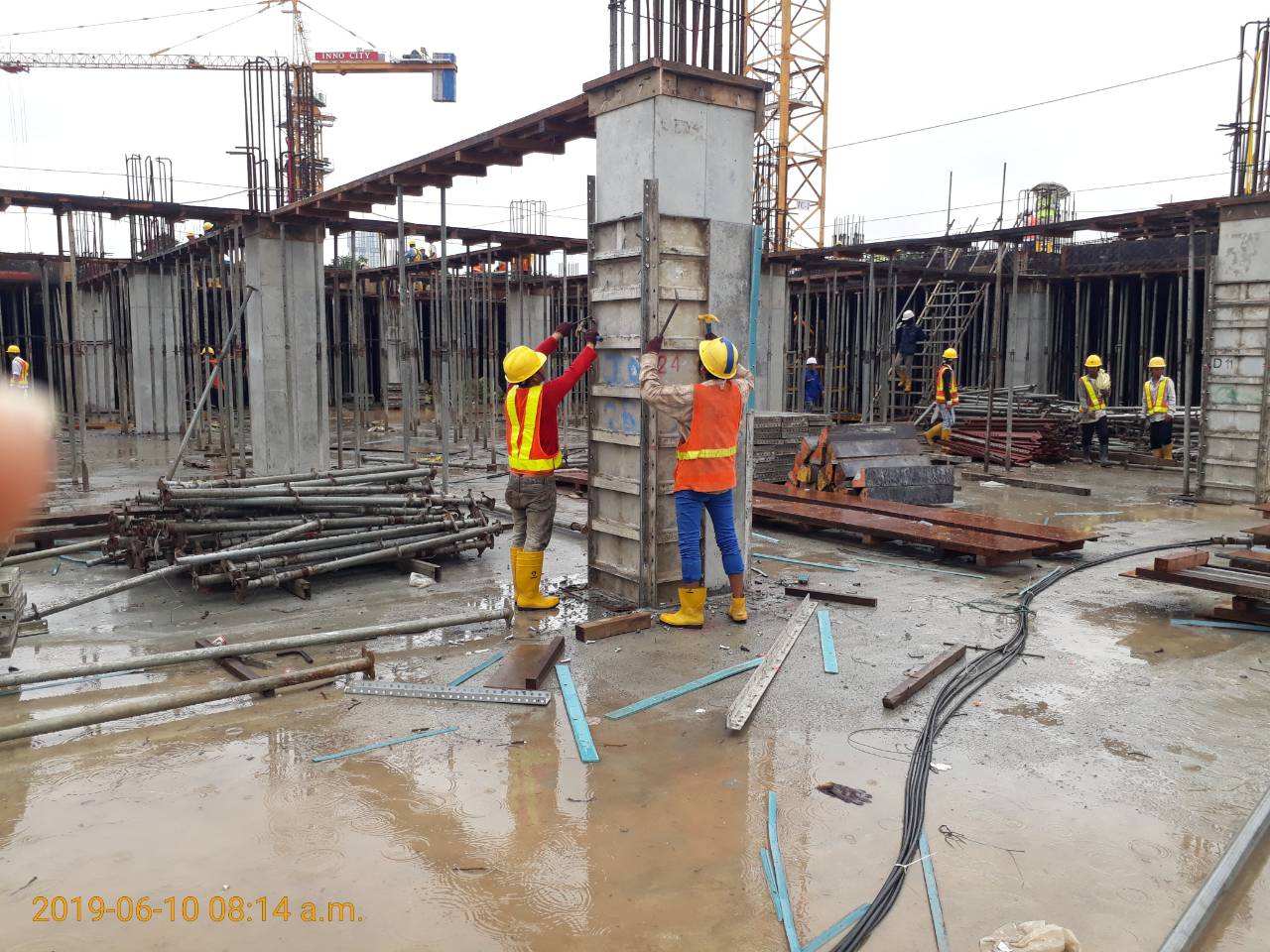

b1-parking-column-fw-dismantling-at-access-way

(위) 103동과 호텔사이에 위치한 주차장 자리의 기둥 타설 후 거푸집 제거하는 모습이며,
타설된 기둥 위쪽으로 GF 거푸집 설치를 위한 보 작업을 하고 있습니다.

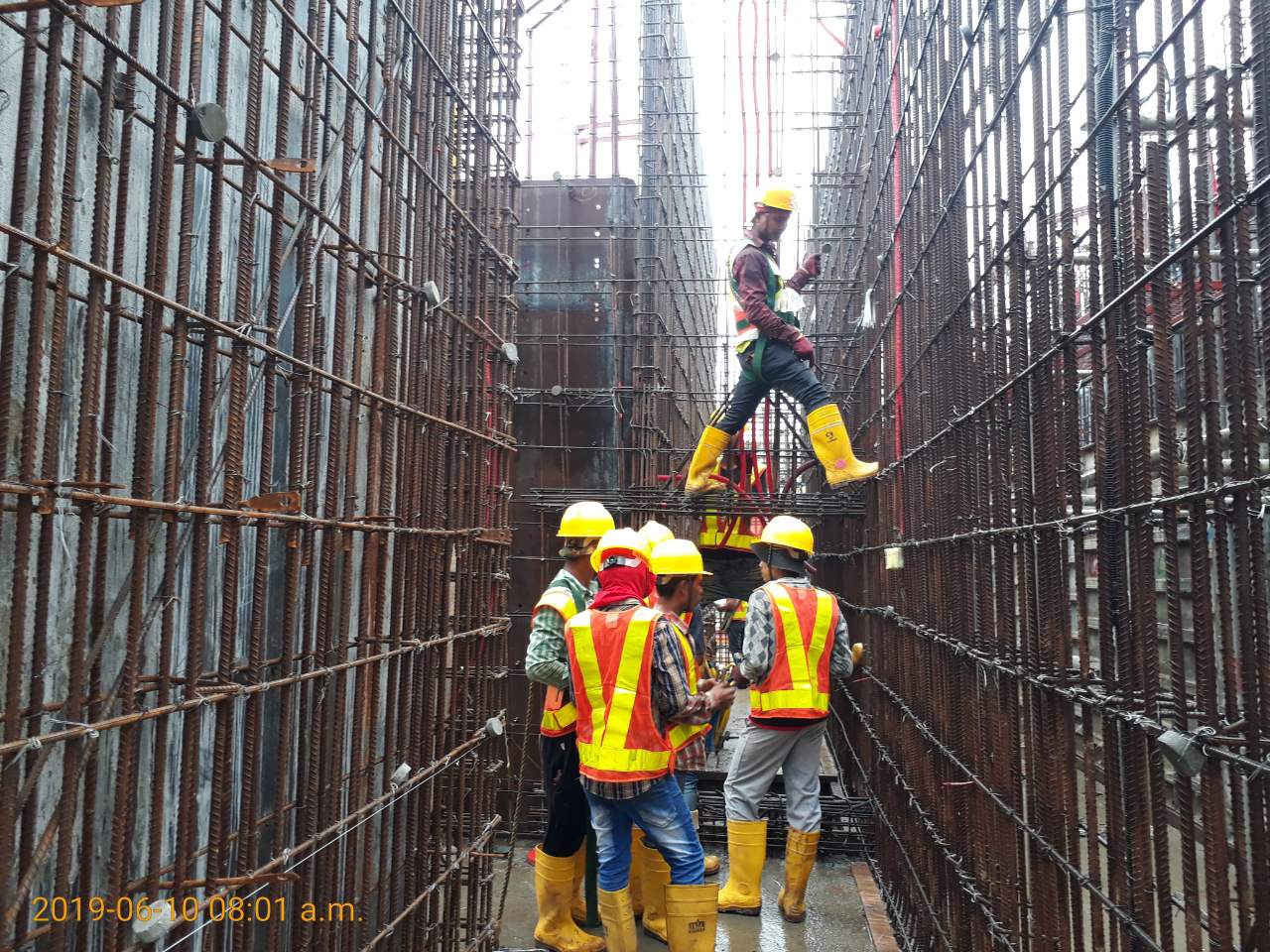

block-101-gf-core-wall-rebar-installation

(위) 101동 GF 코어 벽체 거푸집 작업 현장입니다.

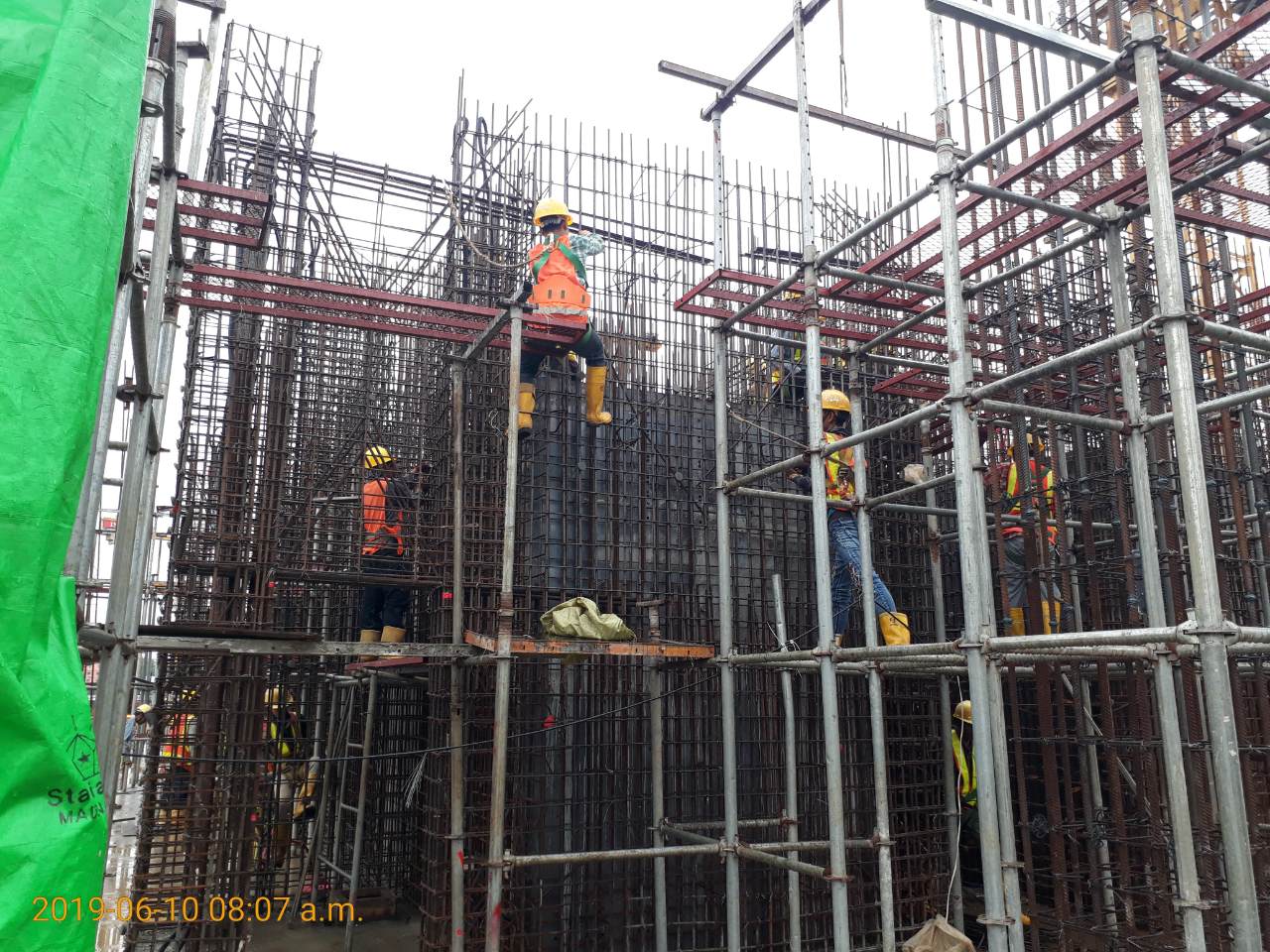

block-104-gf-core-wall-rebar-installation-2

(위) 104동 코어 벽체 철근 조립 중인 모습입니다.

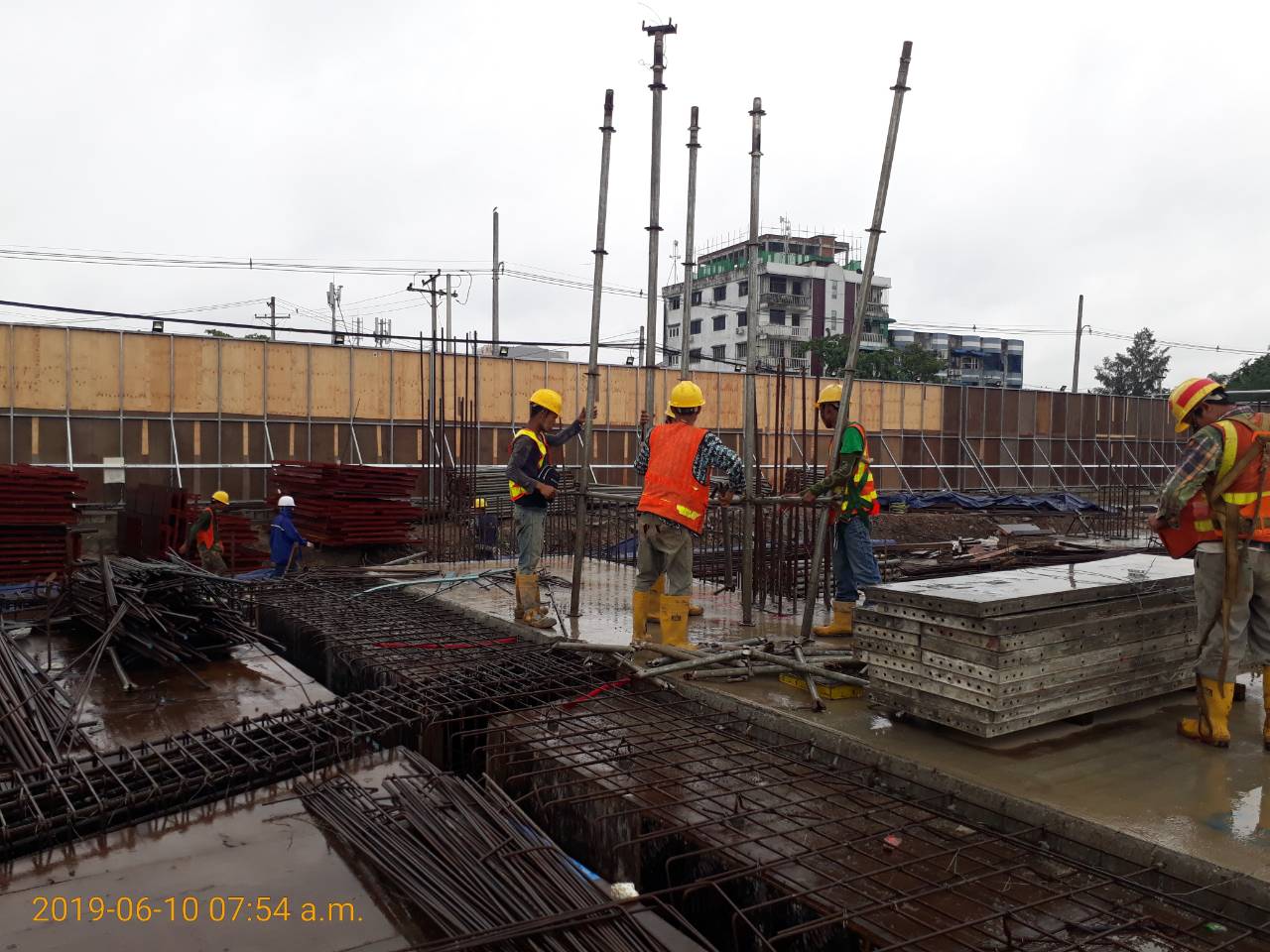

shop-area-gf-scaffolding-work

(위) 105동 GF 상가 구역 공사를 위한 비계 설치중입니다.

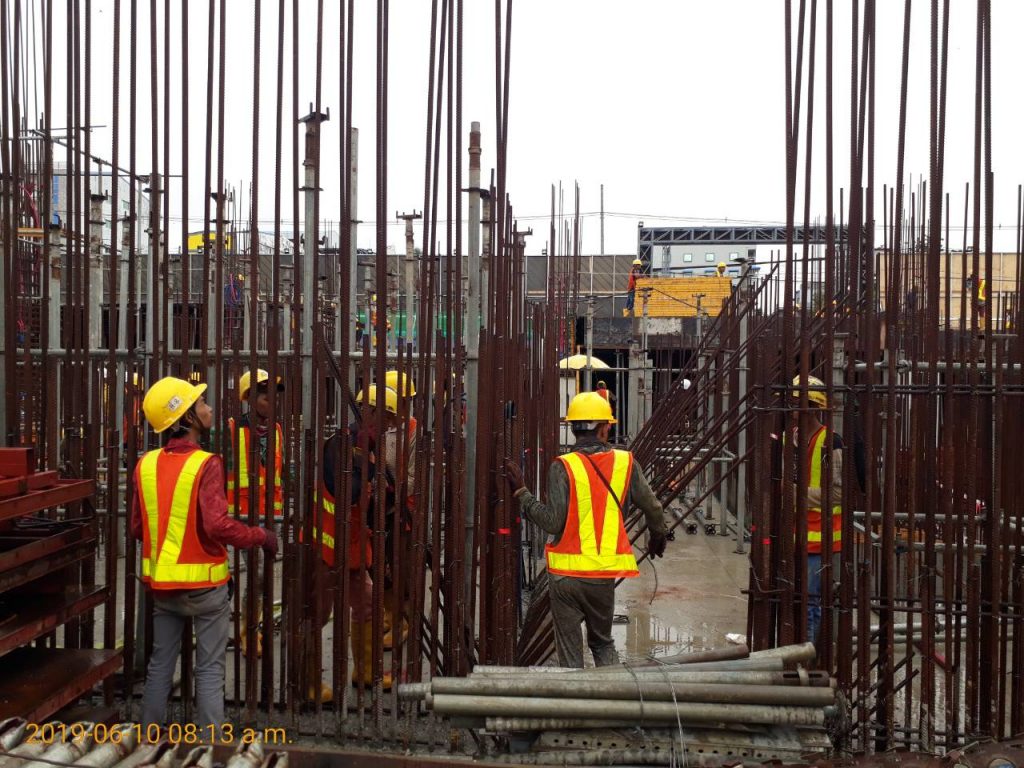

hotel-core-wall-rebar-erection-work

(위) 호텔 코어 벽체 철근 배근중인 모습입니다.

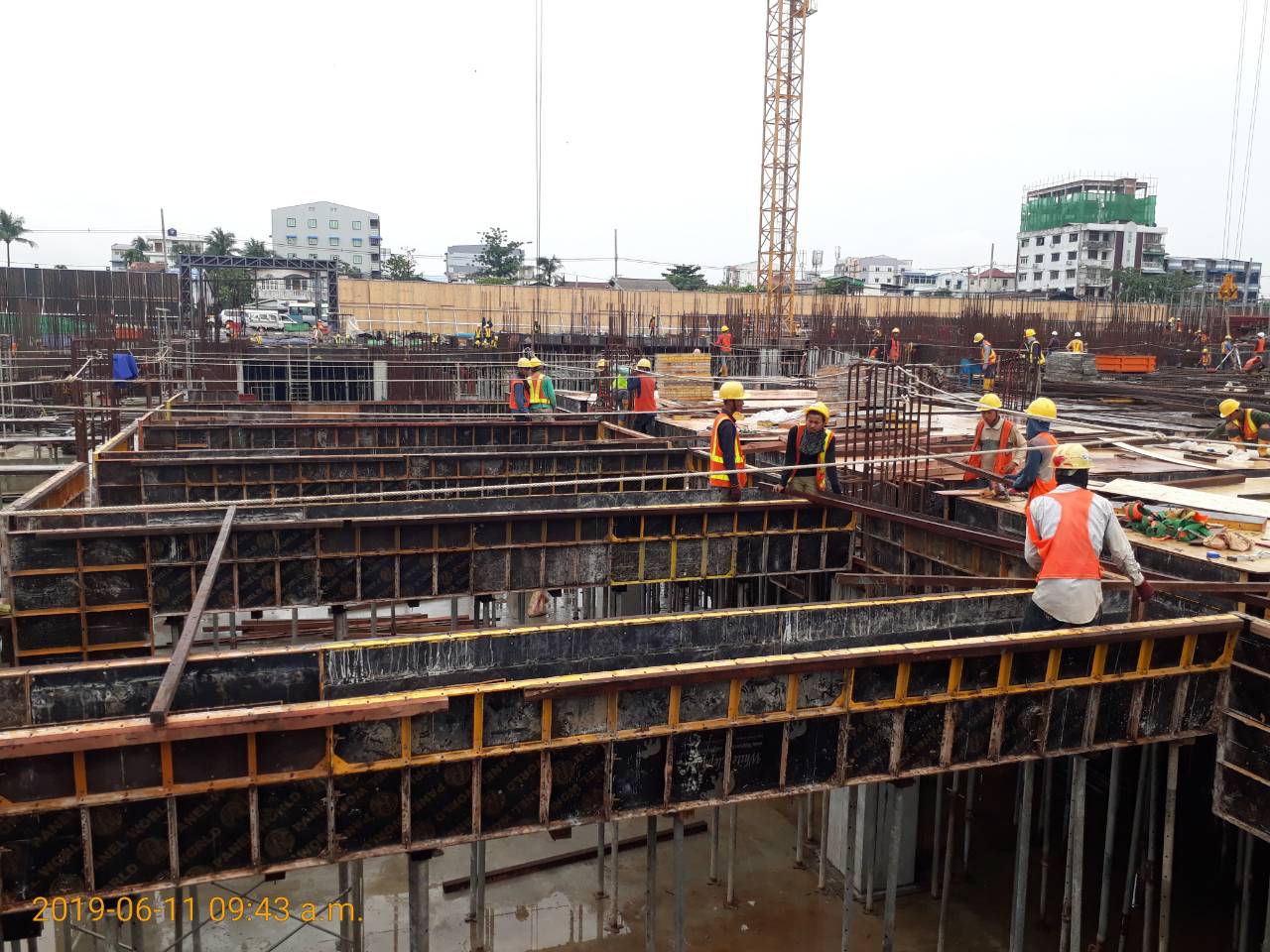

access-way-slab-formwork-installation-near-block-103

(위) 103동 GF 거푸집 작업 중입니다.

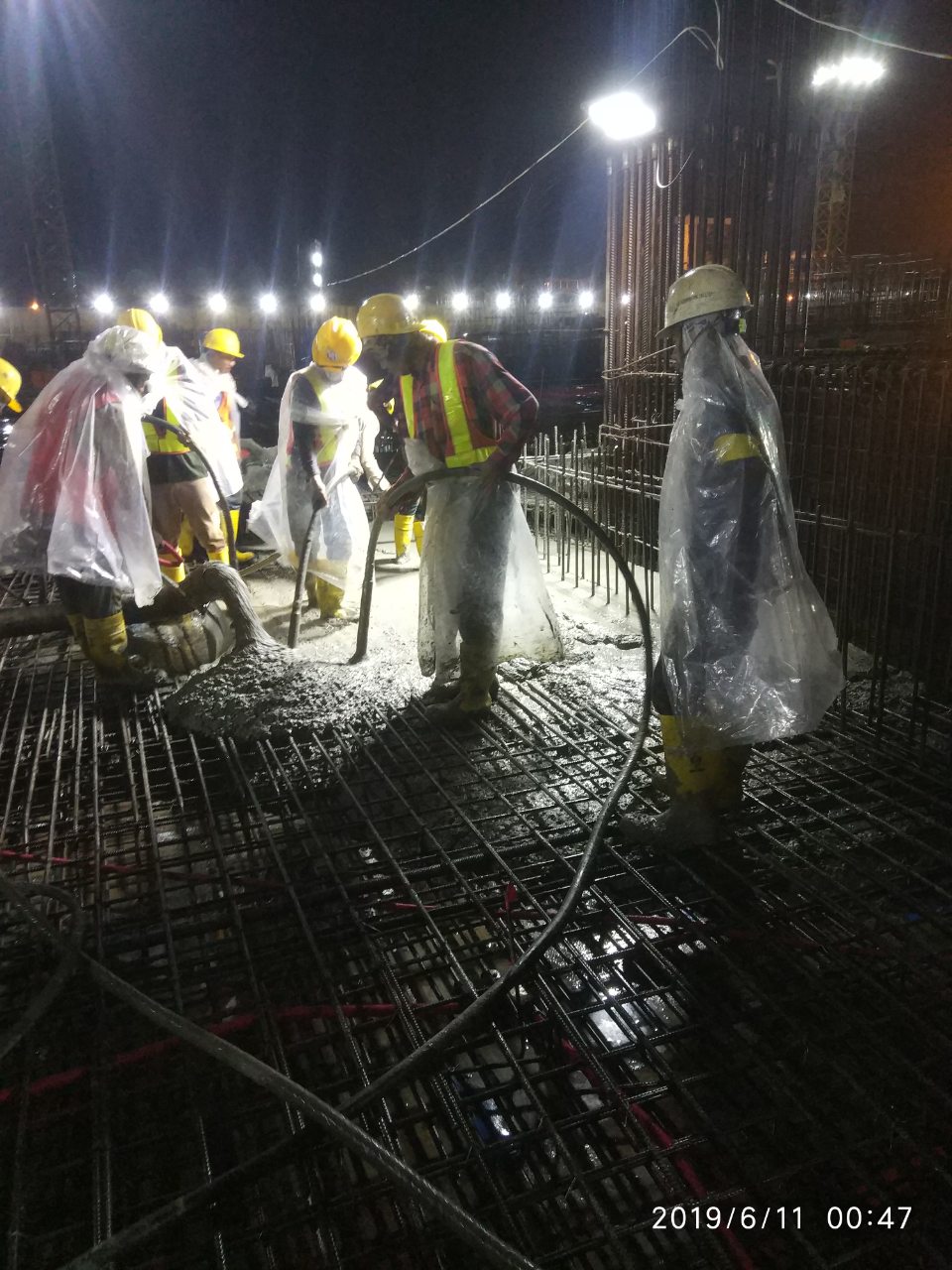

gf-slab-concrete-casting-between-block-102-103

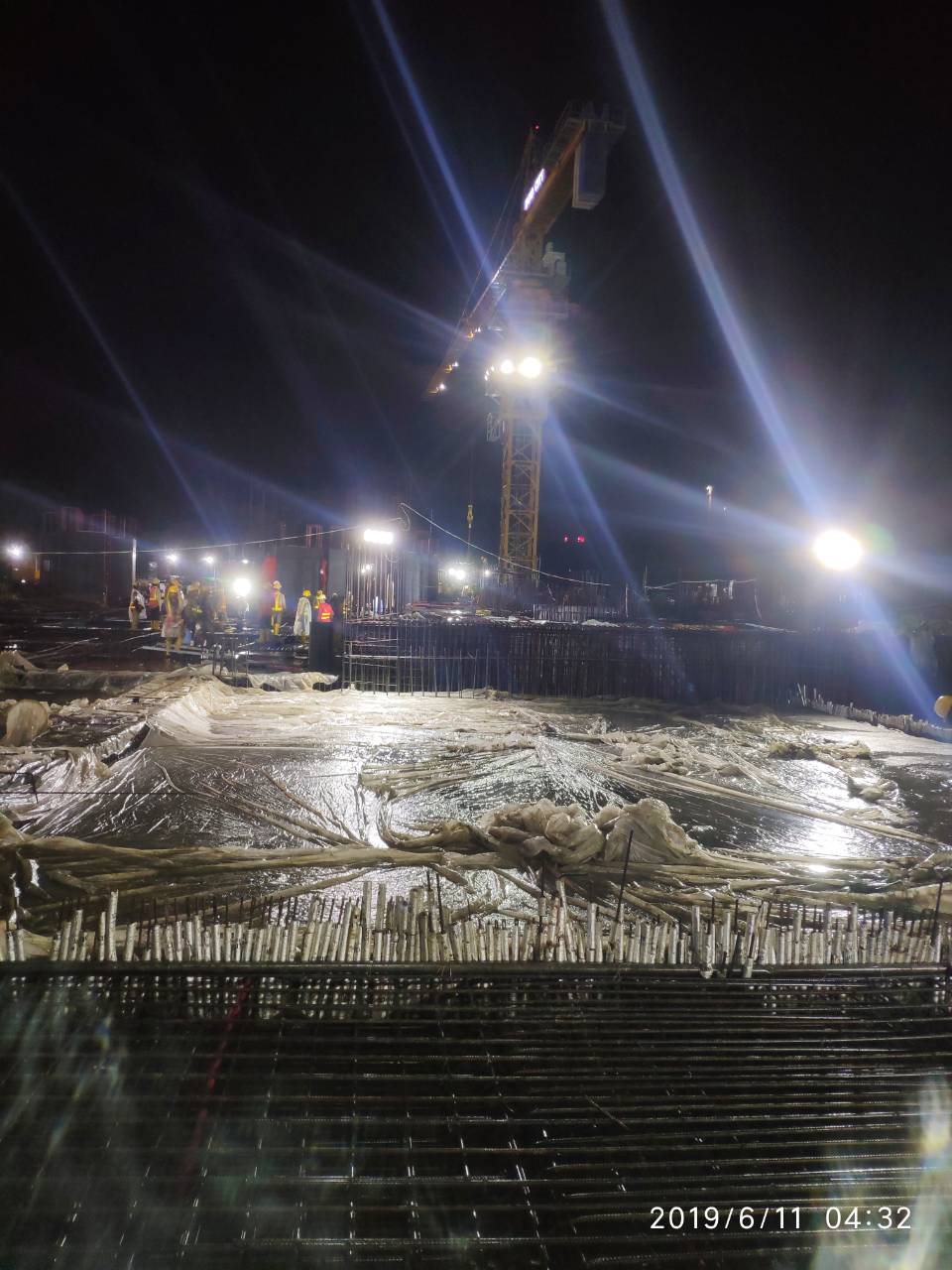

gf-slab-between-block-102-103-casting-finished-and-concrete-curing

(위) 야간 콘크리트 타설중인 모습으로 6월내 GF 완성을 위해 박차를 가하고 있습니다.

advertising-board-installation-at-wayzayandar-road-side

(위) 이노시티 외부 펜스 시공중입니다.

추후 펜스 공사가 좀더 진행되면 전체 사진으로 공개하도록 하겠습니다.

감사합니다

좋은 하루 보내세요~!
