2019.5.31. 공사현황

안녕하세요~

계절의 여왕 5월답게 적당히 선선하면서 쾌적한 날씨가 이어지고 있습니다.

며칠전 내린 비로 인해 공기도 한층 깨끗해진 듯하고, 외출하기 정말 좋은 날씨입니다.

5월의 싱그러움과 햇살을 만끽하는 여유를 즐기시면 좋겠습니다.

이제 본격적으로 2019. 5. 31.자 공사현황 리포트입니다.

지난 10여일간 104동과 101동 사이의 지상주차장의 콘크리트 타설이 있었고,

102동과 105동 구간 B1층 슬라브 타설도 있었습니다.

B1층 거푸집은 거의 마무리 단계입니다.

타워크레인에서 바라보는 현장 사진으로 확인하실까요?

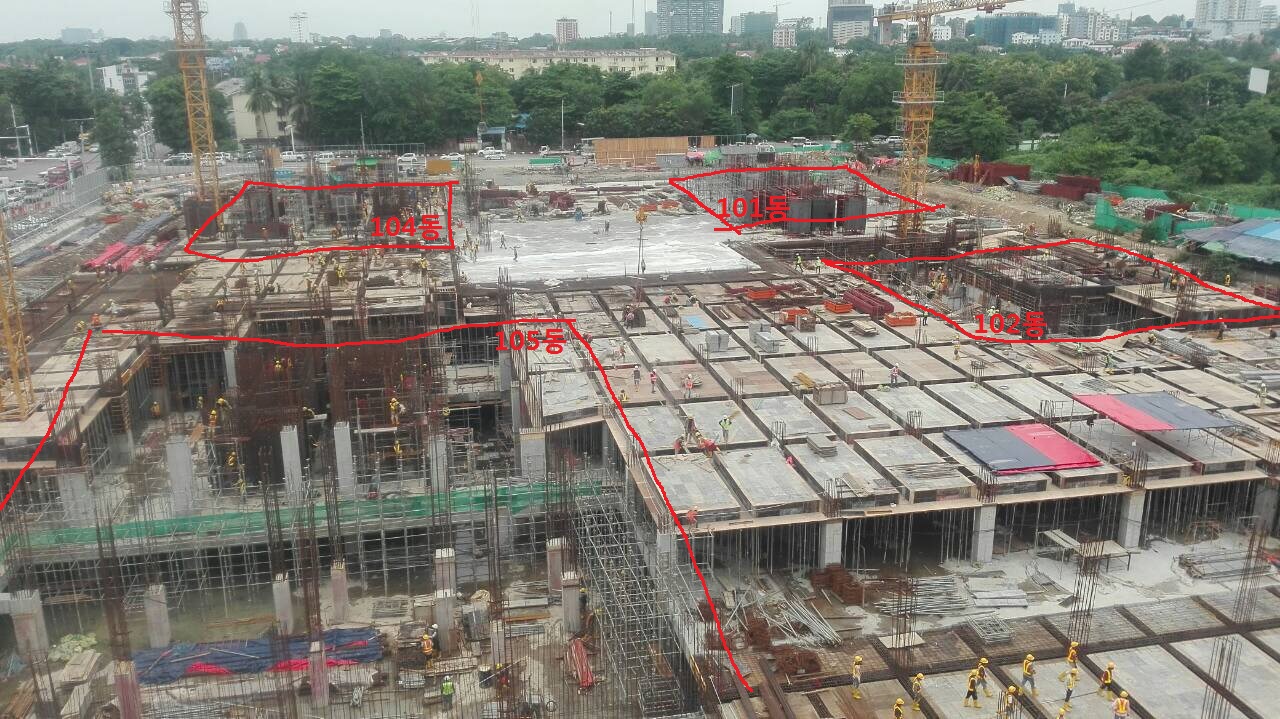

190530%ec%82%ac%ea%b1%b0%eb%a6%ac%ec%aa%bd1

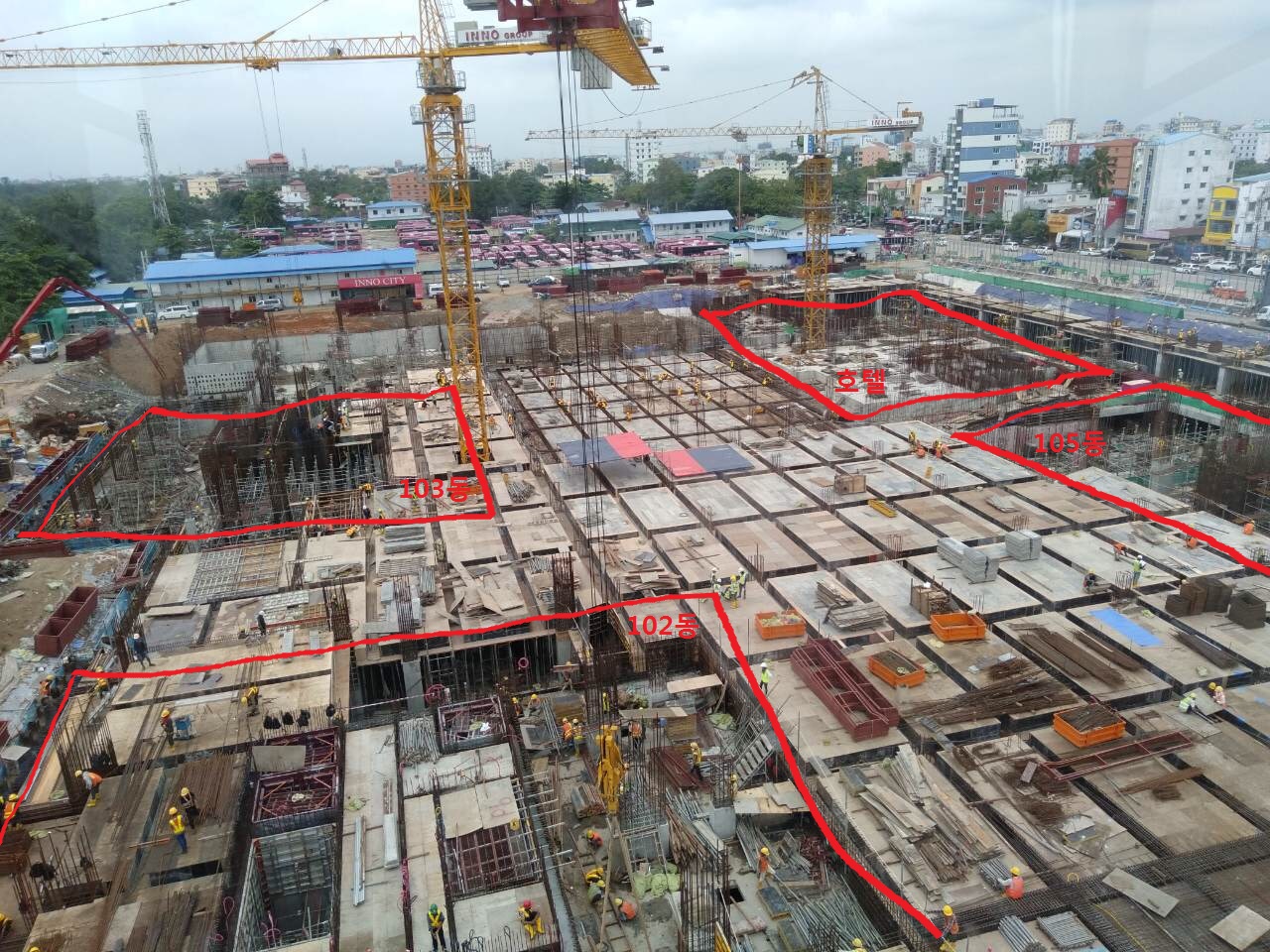

190530%ed%98%b8%ed%85%94%ec%aa%bd1

101동과 104동은 이제 GF를 넘어 미얀마식으로 1층(한국식2층) 골조 작업에 박차를 가하고 있습니다.

105동쪽 뻥 뚫려보이는 부분은 원래 B1층 슬라브가 없이 설계된 부분이니 참고하시기 바랍니다.

(아래) 104동 코어 벽체 철근 작업하는 모습입니다.

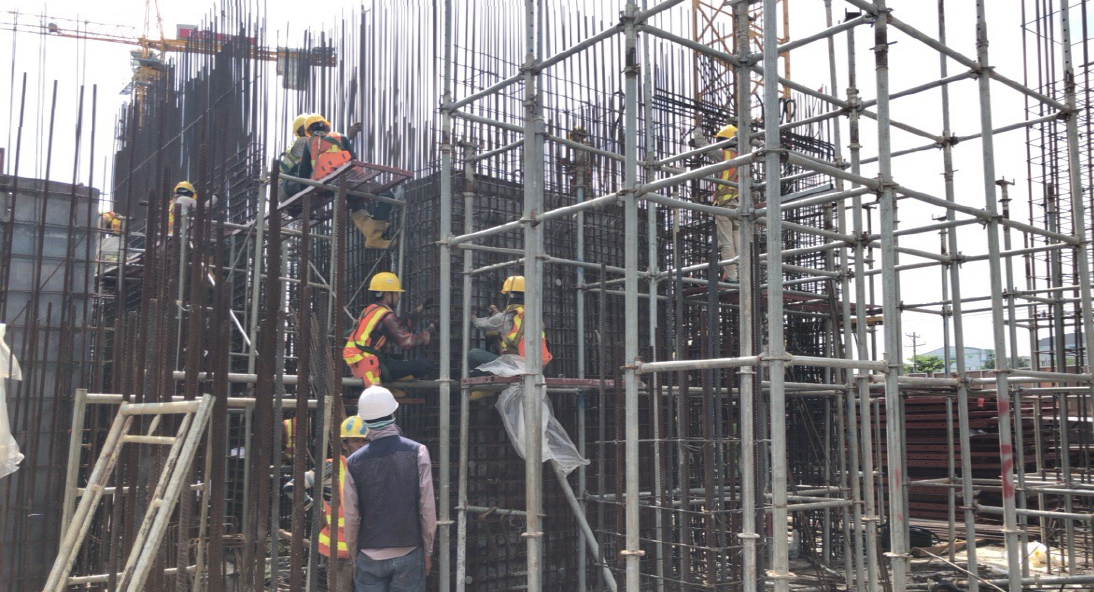

20190603_153503

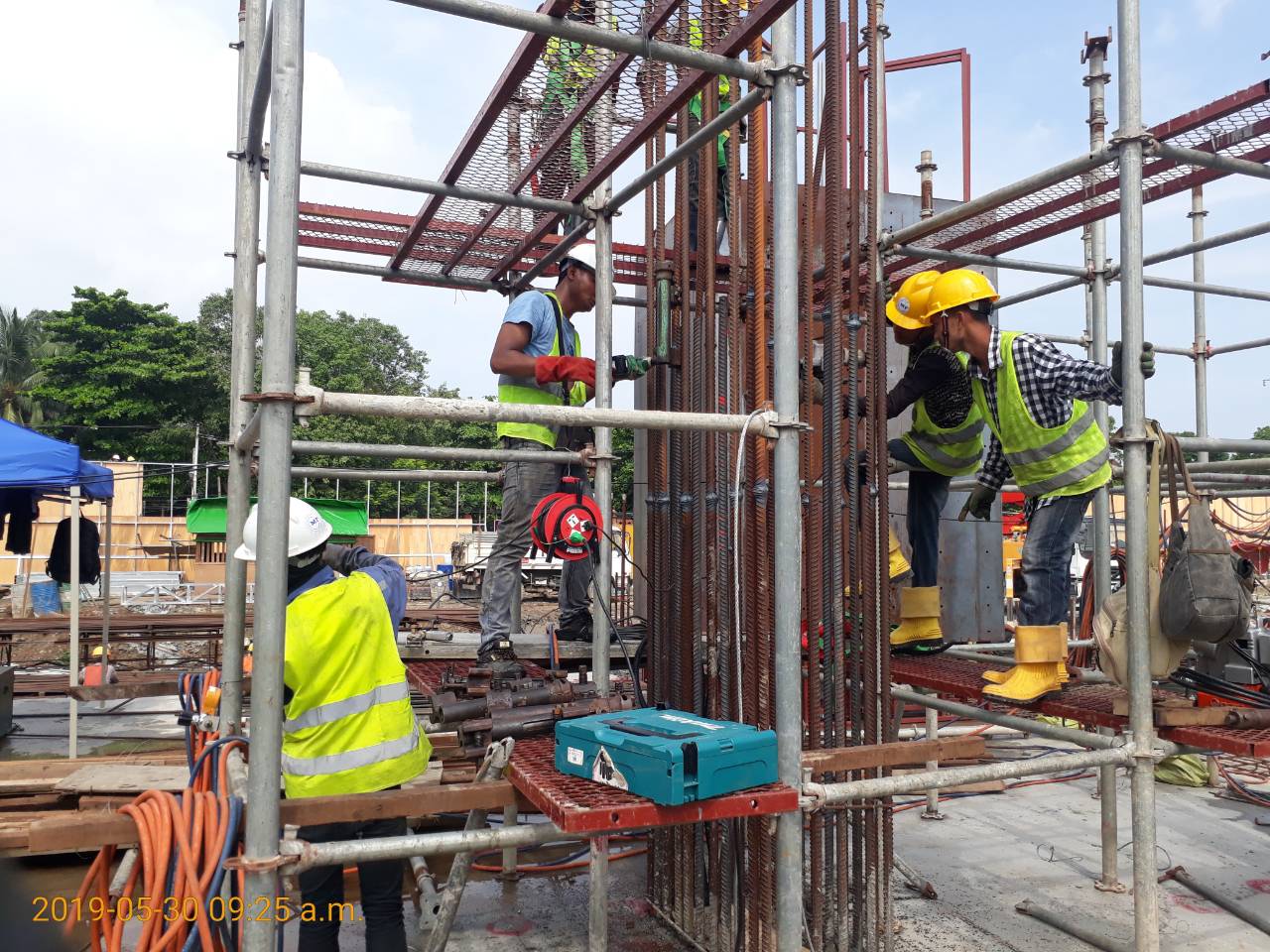

preparing-for-column-gas-pressure-welding-work-at-block-104

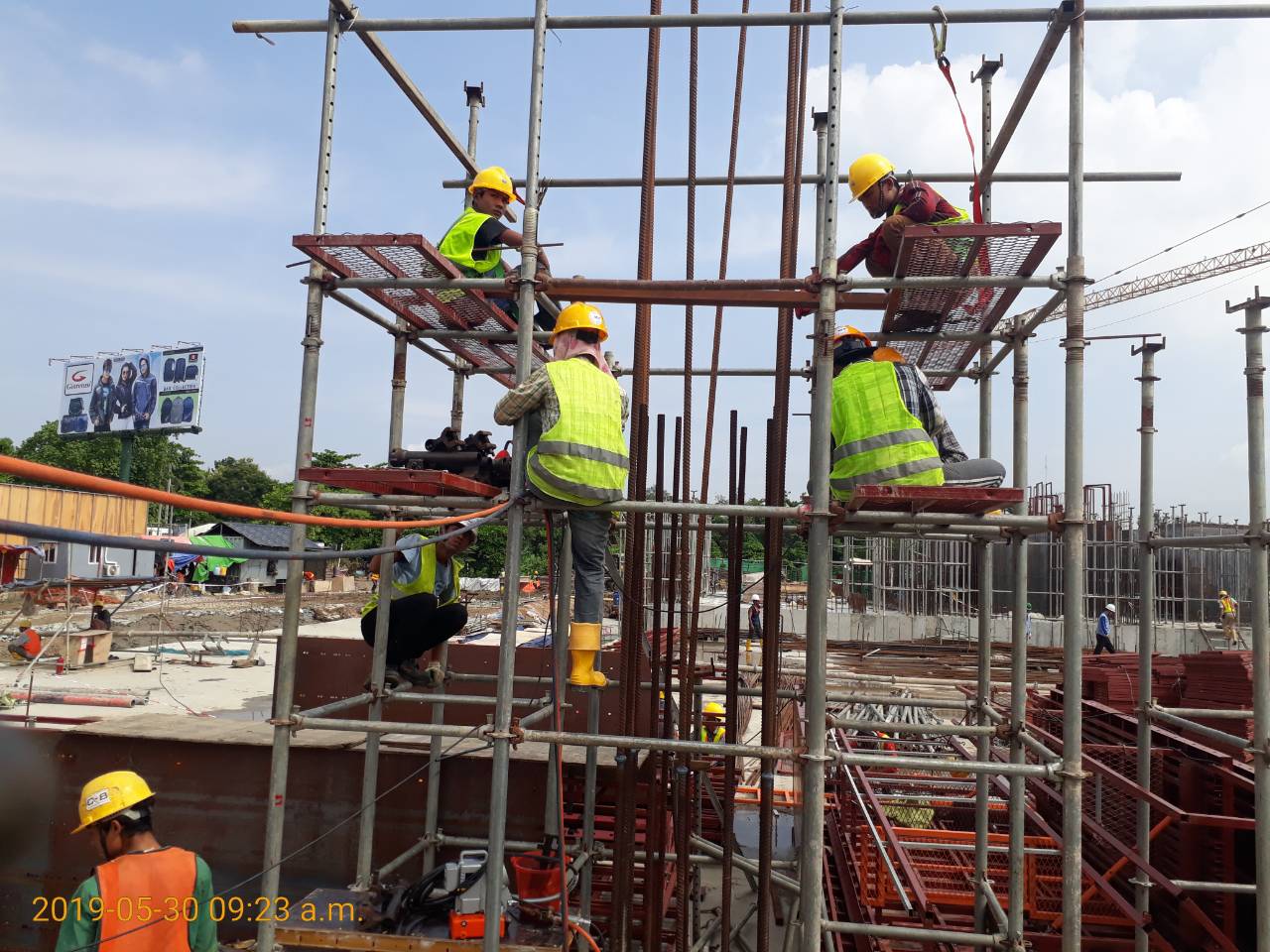

access-way-gf-column-rebar-preparing-for-gas-pressure-welding-near-block-104

(아래) 101동도 GF 엘리베이터 벽체 및 기둥 철근 작업중입니다.

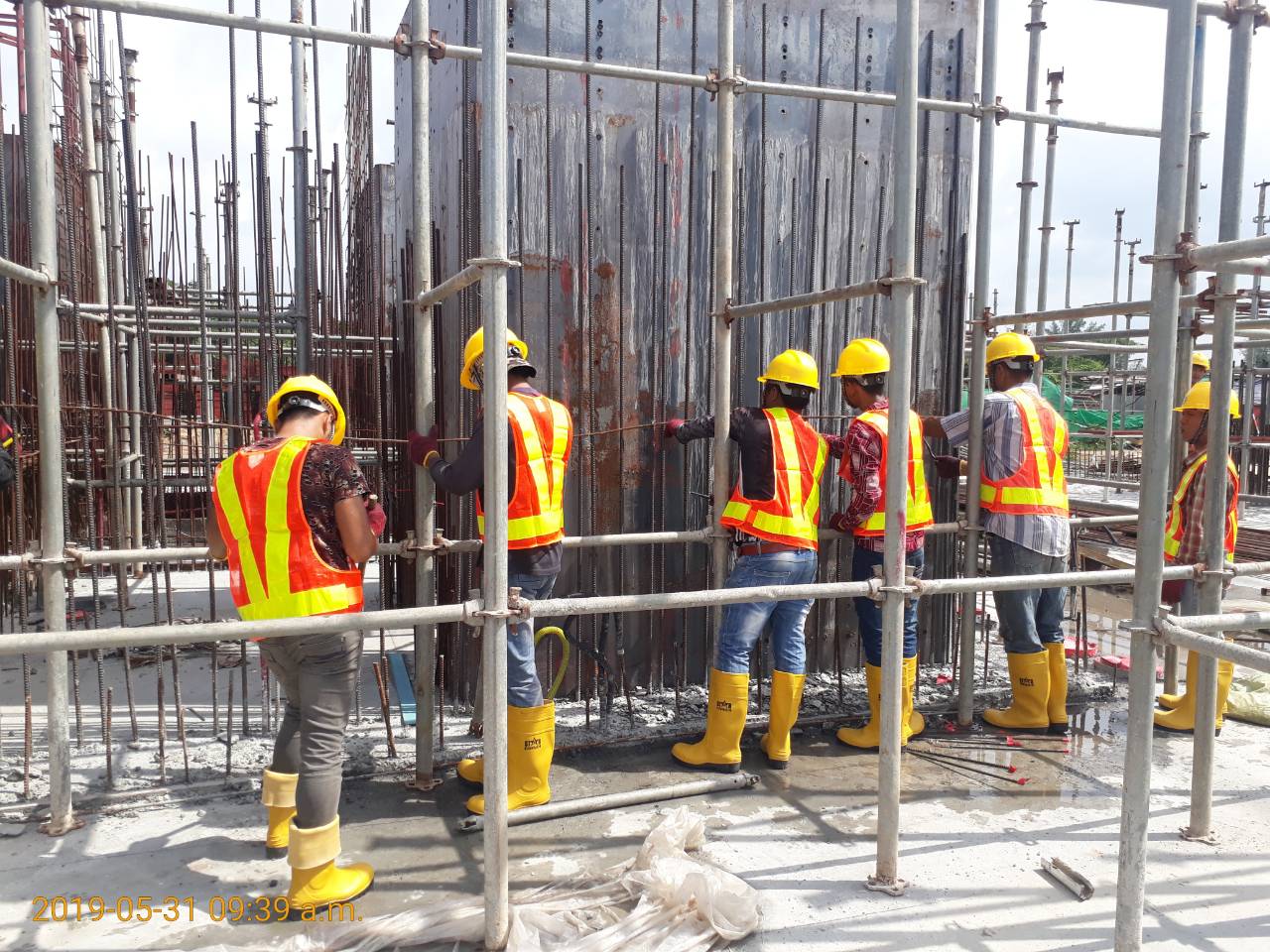

block-101-gf-wall-rebar-isntallation

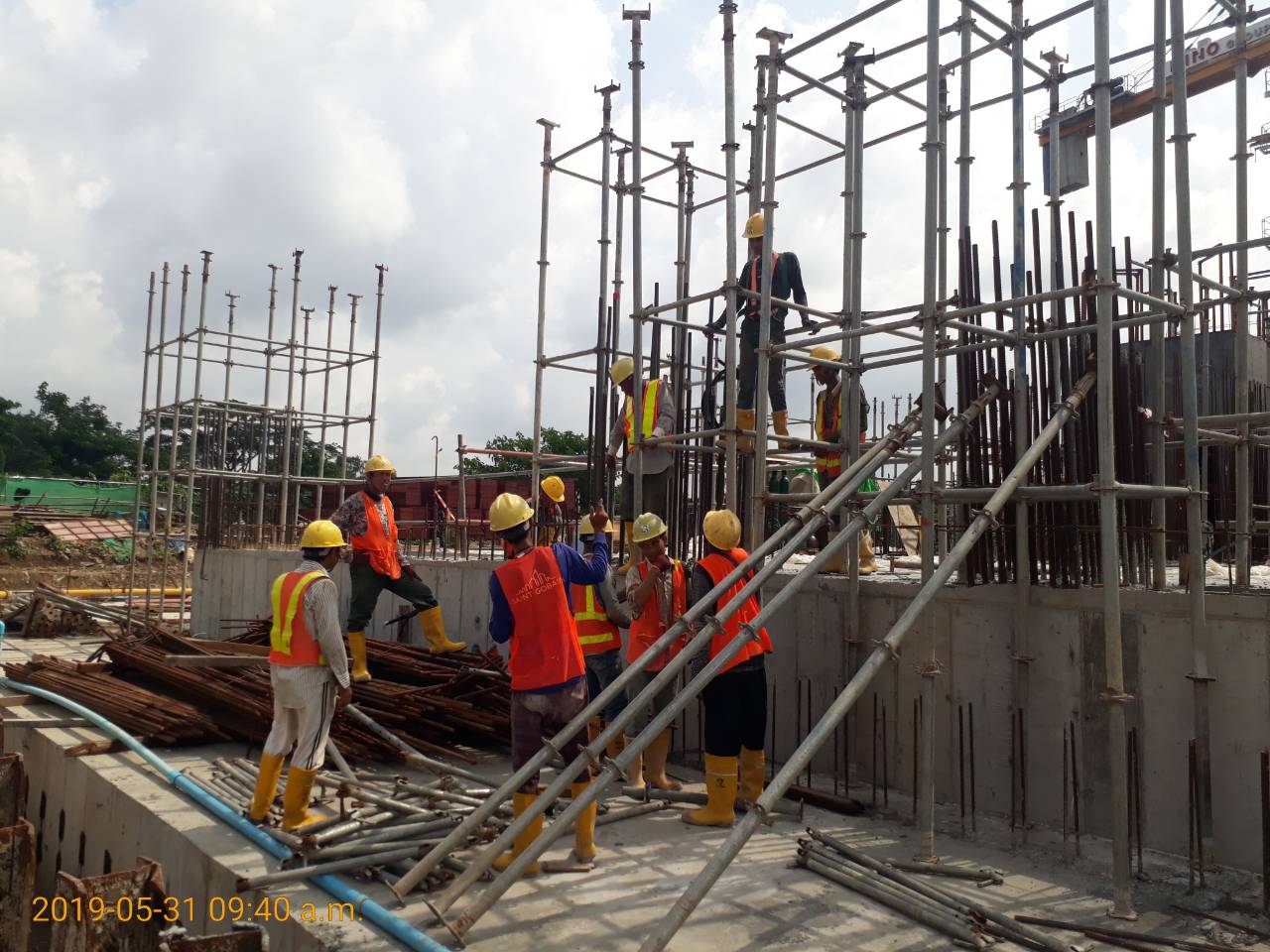

block-101-gf-column-scaffolding-work

(아래) 102동은 얼마전 B1 코어가 양생완료되어 거푸집을 제거하였으며, 슬라브 거푸집 작업에 돌입하였습니다.

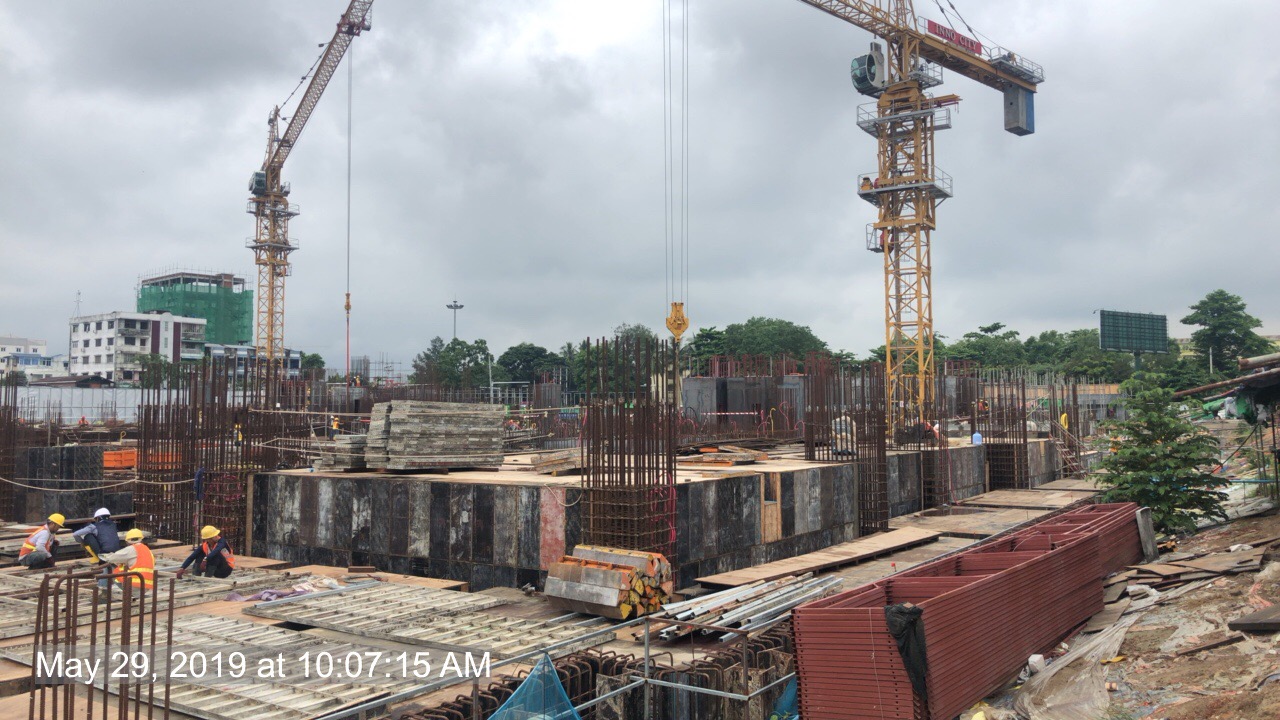

block-102

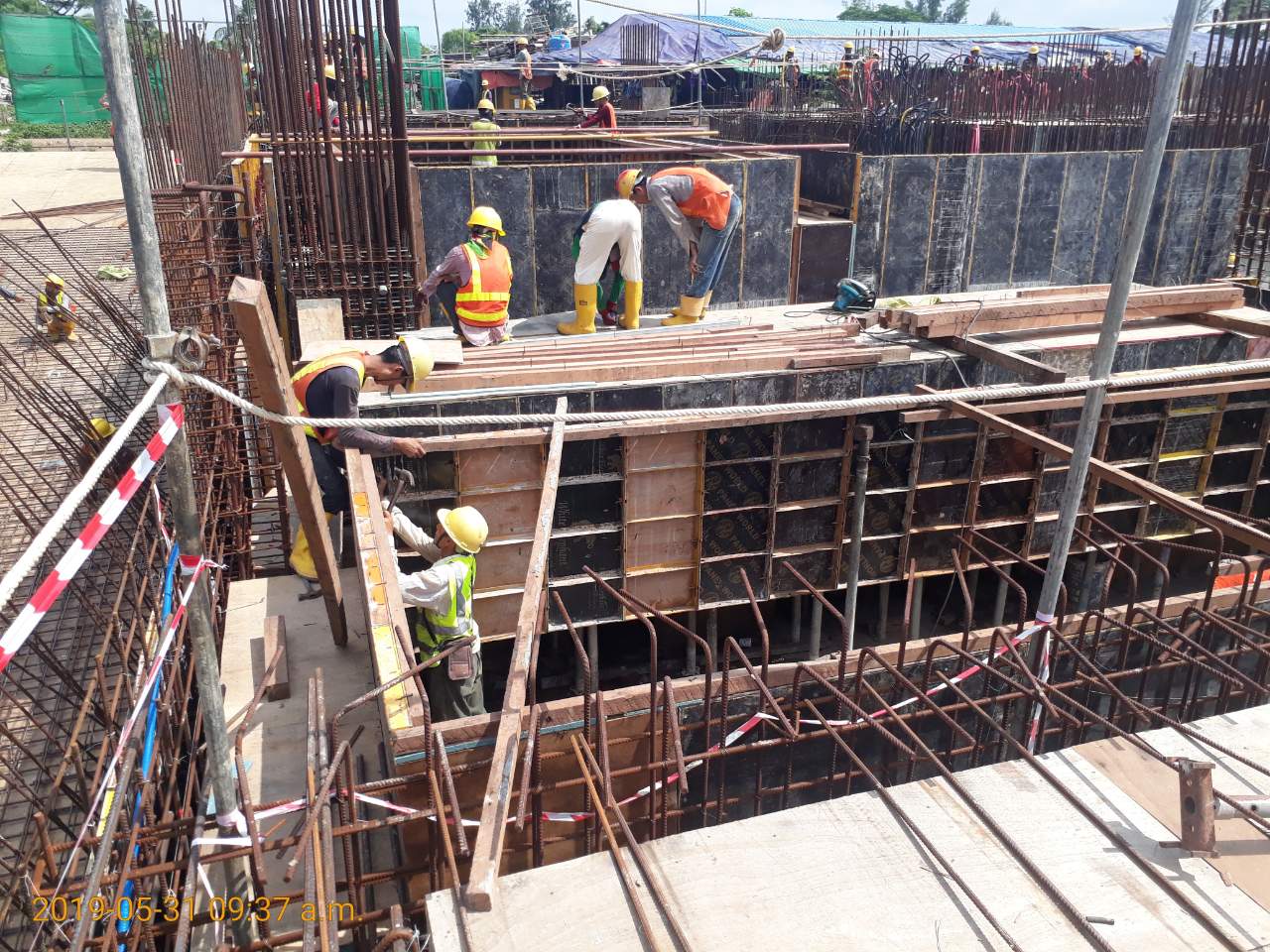

block-102-gf-beam-fw-isntallation

(아래)한편, 101동과 102동 사이의 지하주차장 진입램프 골조공사 진행중입니다.

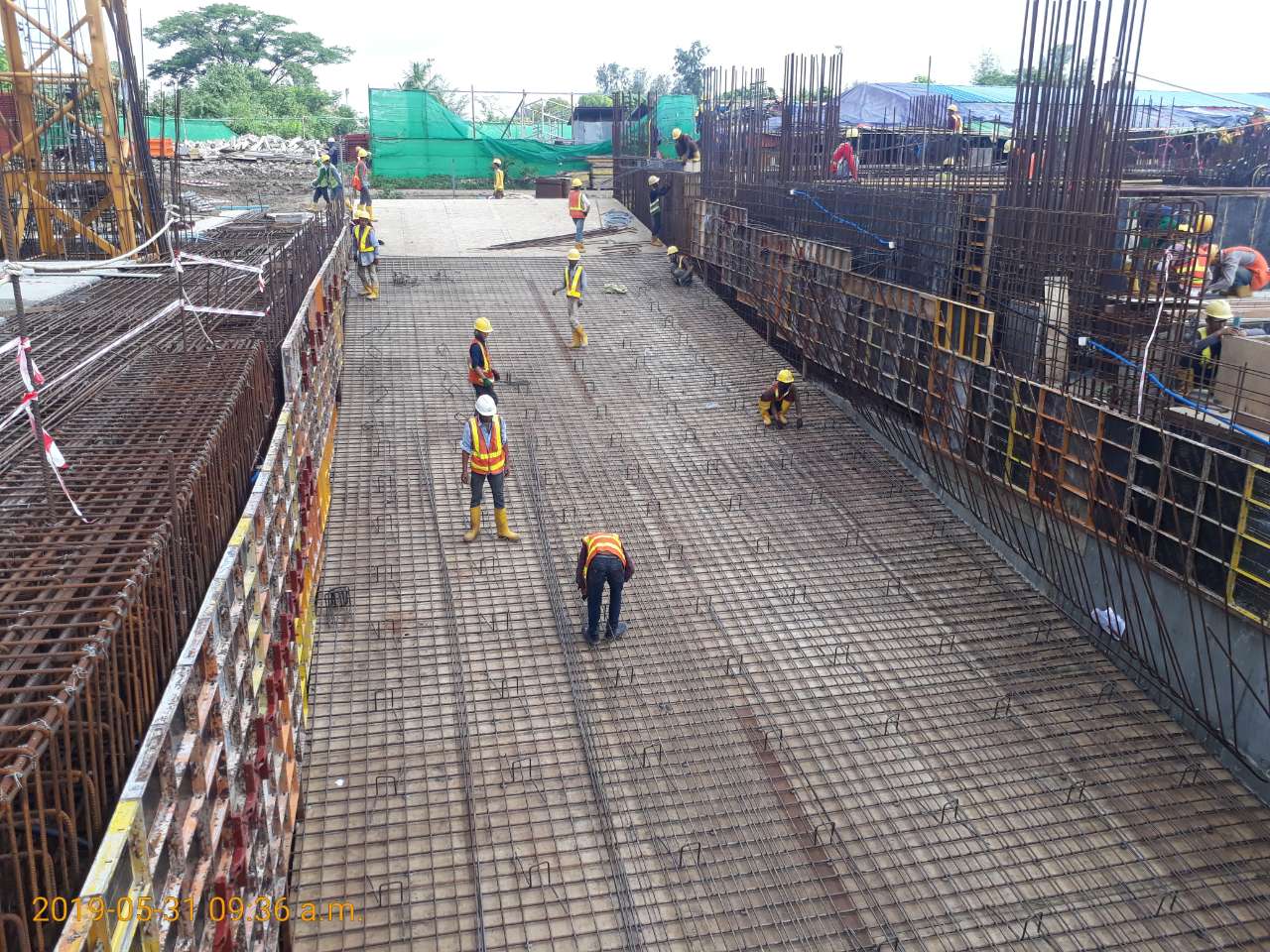

ramp-1-slab-rebar-installation

(아래) 103동쪽 슬라브 거푸집이 상당히 많이 진척되었습니다.

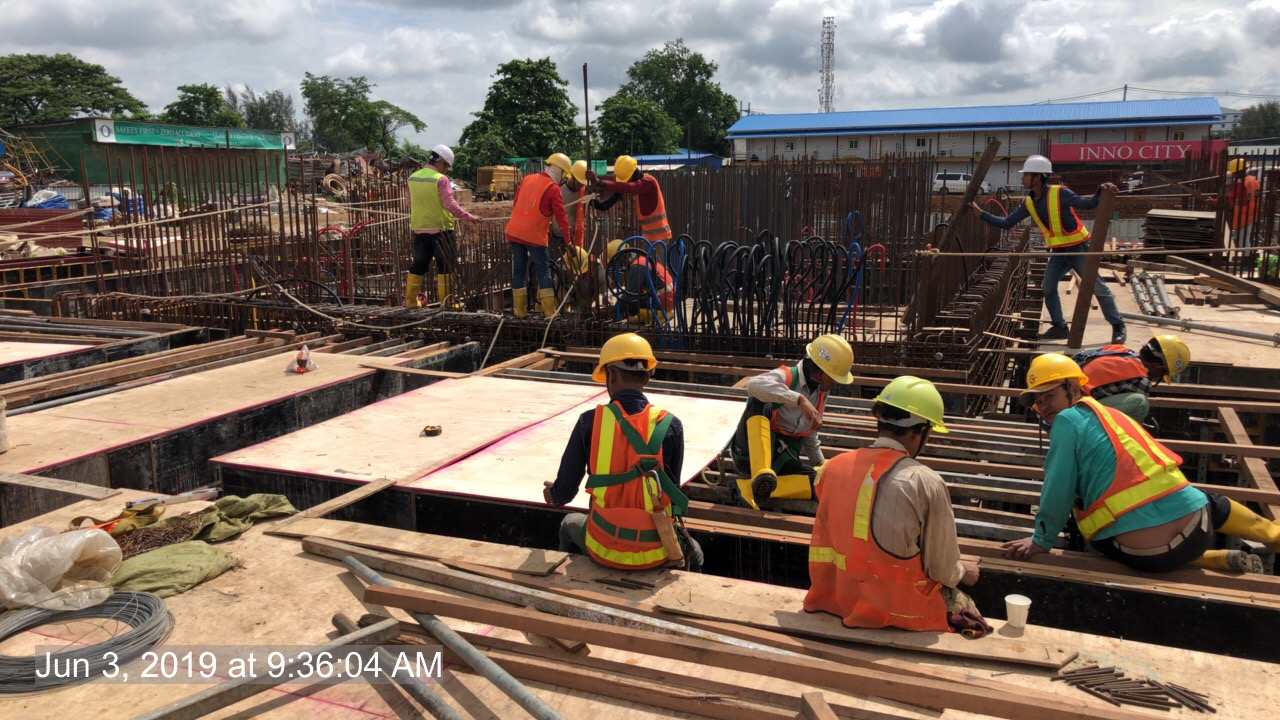

gf-beam-and-slab-fw-installatin-at-block-103

(아래) 103동과 호텔사이에 위치한 B1층 주차장 슬라브입니다.
B1층의 경우, 이 구간만 슬라브 타설이 남았습니다.

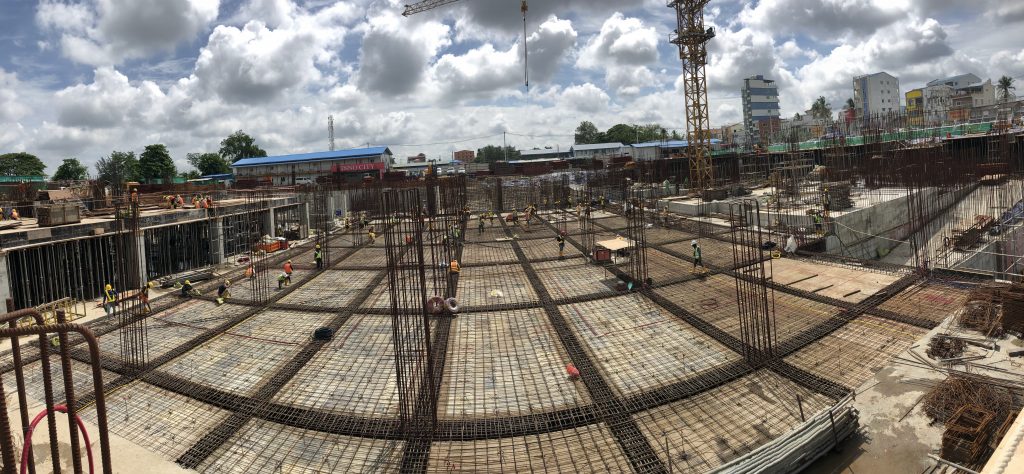

b1-access-way-beam-and-slab-rebar-installation

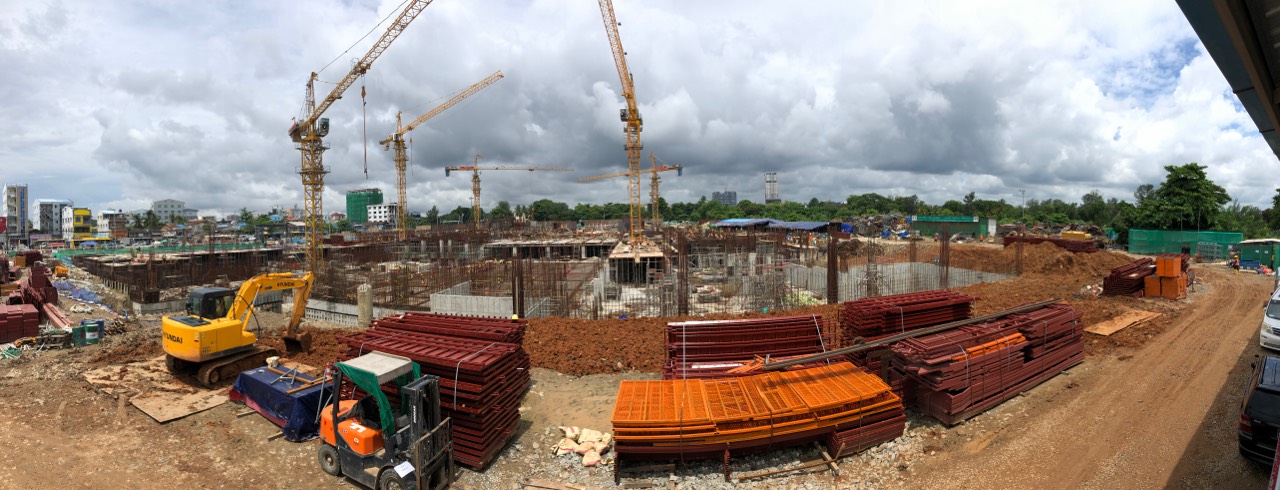

overall-view-from-east

(아래) 터미널 B1층 외벽이 완성되어 외벽주변을 흙으로 다시 메꾸어주었습니다.

soil-filling-at-terminal-area

(아래) 외부 펜스를 다시 세우고 있으며, 기존 대비 2배정도 되는 높이의 대형 펜스에

한국식으로 전면 광고 디자인이 래핑될 예정입니다.

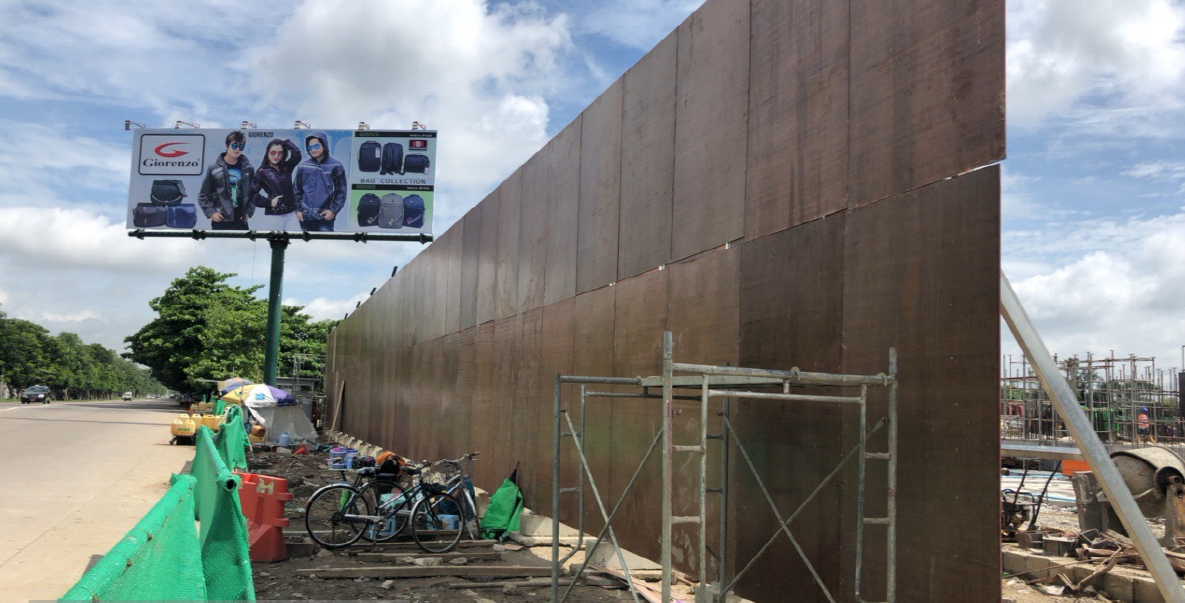

20190603_155507

이상입니다.
