2019. 4. 10. 공사현황

안녕하세요~ ^^

벚꽃과 목련, 개나리, 진달래가 만개하며 바야흐로 계절의 여왕이라는 봄을 알려오네요.

여의도에는 벚꽃축제로 연일 많은 인파가 몰려온다고 하고..

예쁜 꽃을 배경으로 인생샷 한번 남겨보시는 것도 좋을 듯 합니다.

한편 얼마전에는 강원도에 큰 불이 나서 모두들 걱정을 하였는데..

소방관님과 군인,지역 주민들이 한마음으로 진화에 힘써 피해가 더이상 커지지 않았다고 하니

그 분들 모두가 자랑스럽고, 다시 한번 응원의 메시지를 보냅니다.

재해를 입으신 분들 모두에게 국민들의 응원과 도움의 손길이 전달되기를 바랍니다.

이노시티는 101동,104동쪽에서 이제 한국식으로 1층, 미얀마에서는 GF층의 공사가 이루어지고 있습니다.

사진으로 확인하실까요?

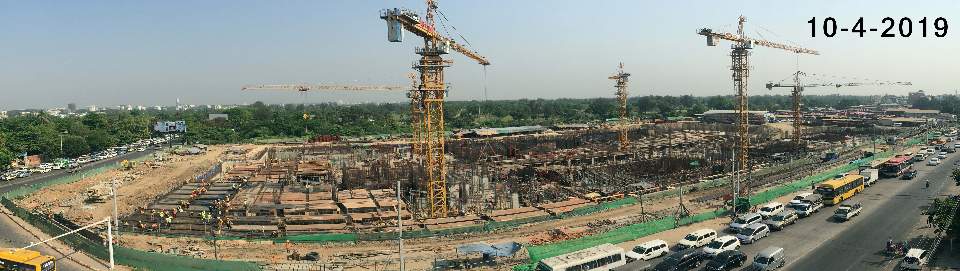

2019-4-10-1

위 전체 사진에서 왼쪽이 101동(뒤), 104동(앞) 모습입니다.

104동 GF의 작업모습을 근접사진으로 보실까요?

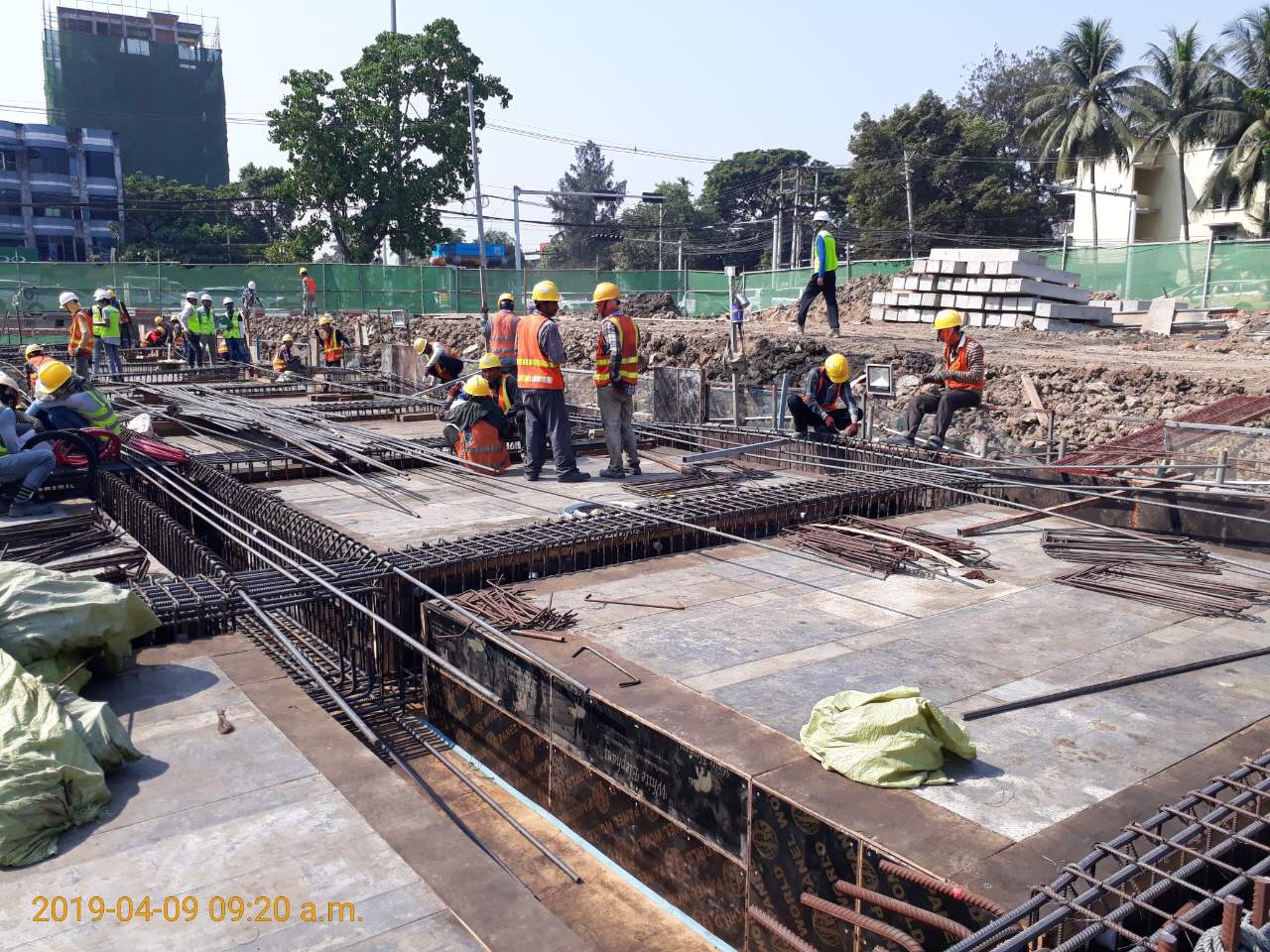

gf-beam-rebar-installation-work-at-block-104-3

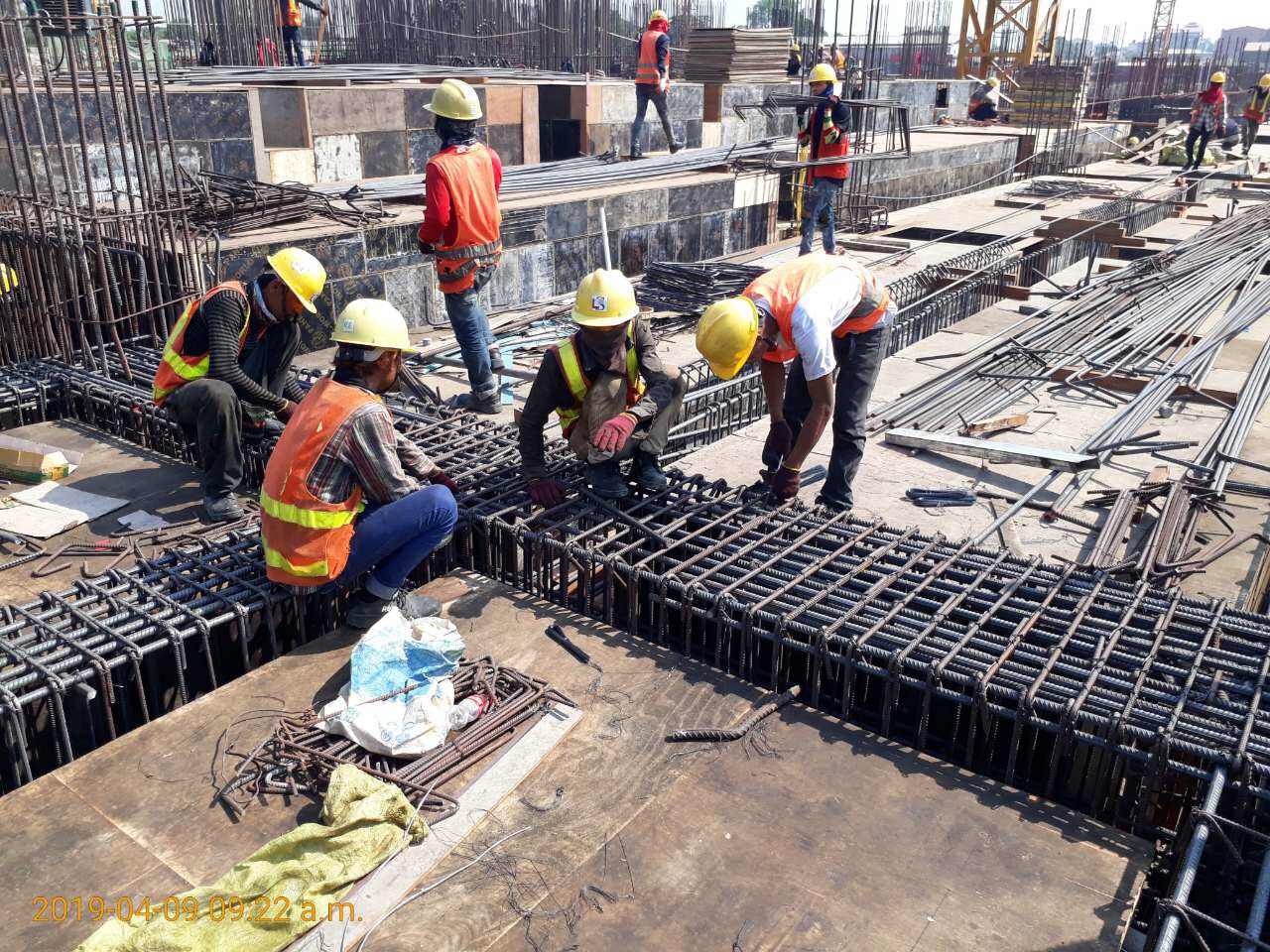

gf-beam-rebar-installation-work-at-block-104

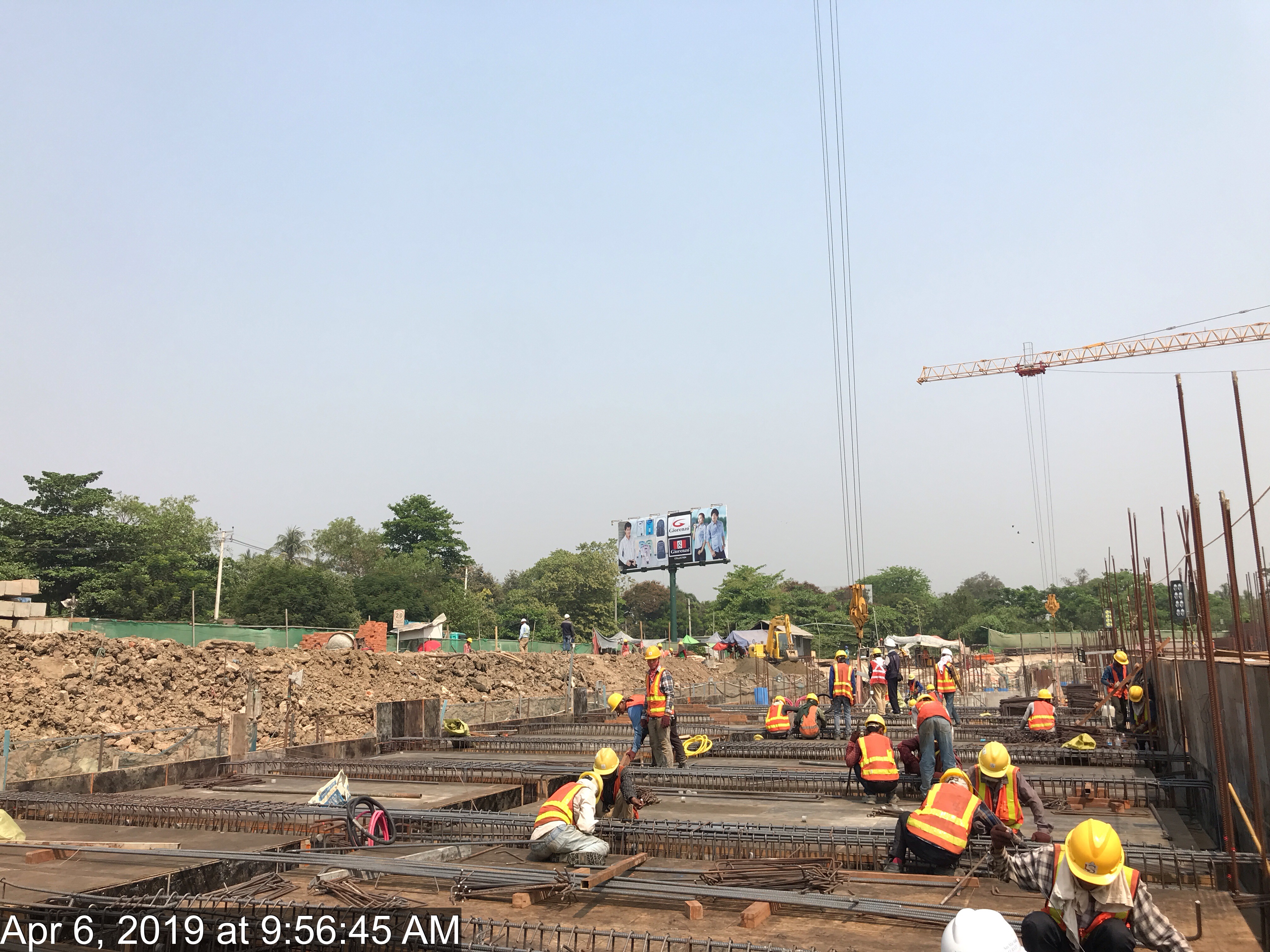

beam-rebar-installation-between-block-104-and-block-101

아래 사진은 101동 코어와 외벽 모습입니다.

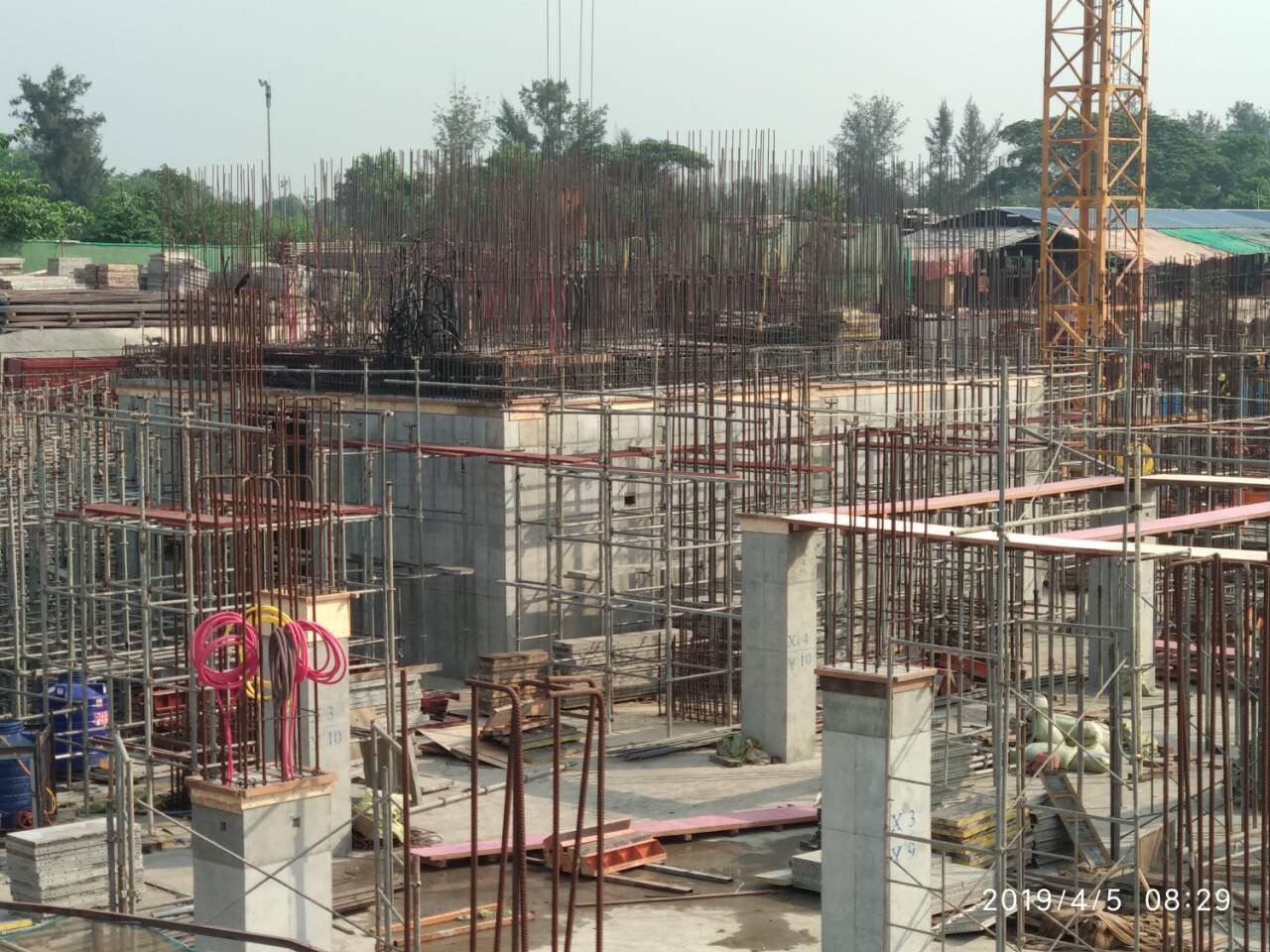

block-101

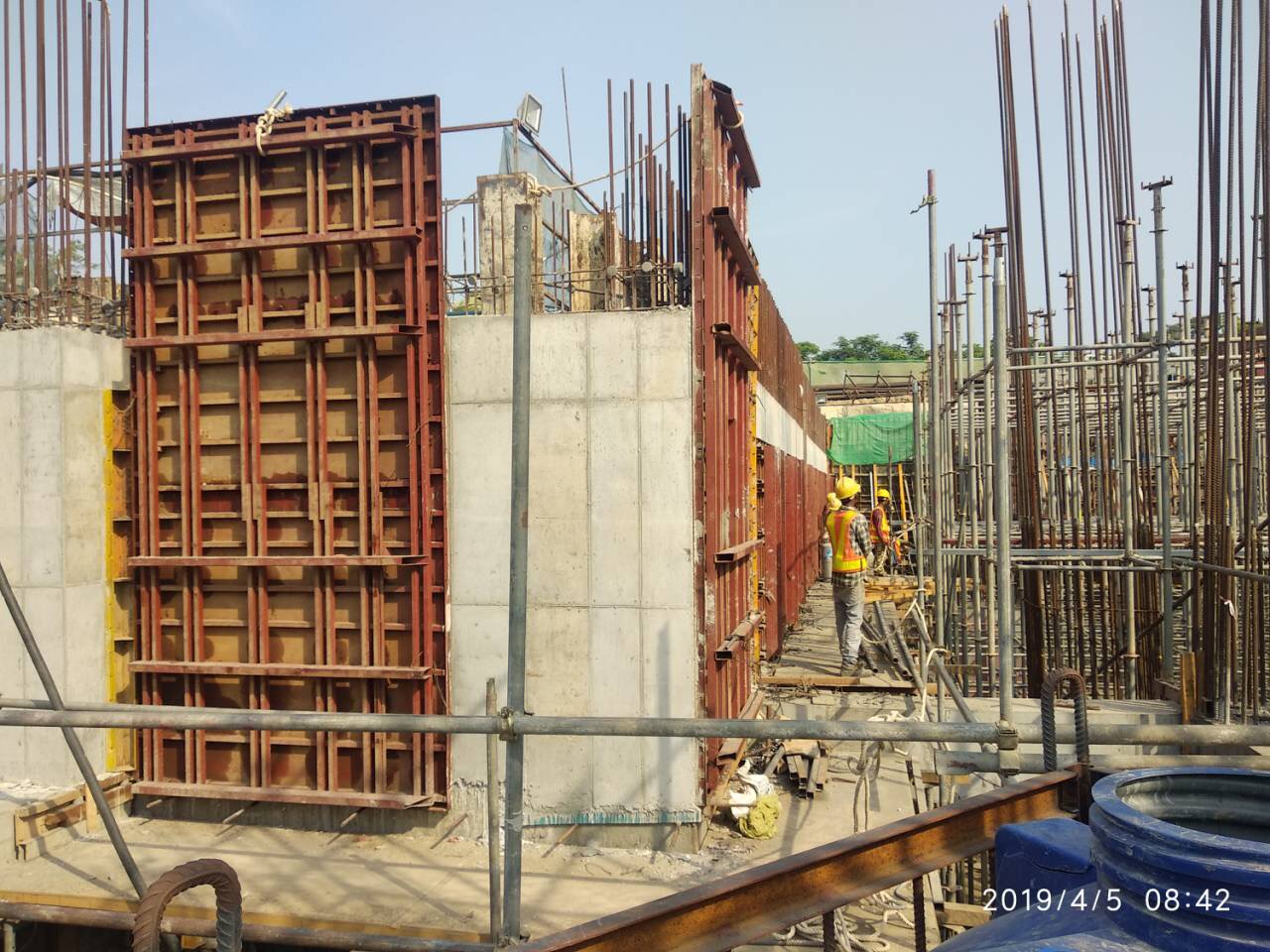

block-101-core-wall-dismatling

102동은 정화조 벽체에 철근 작업이 한창입니다.(아래)

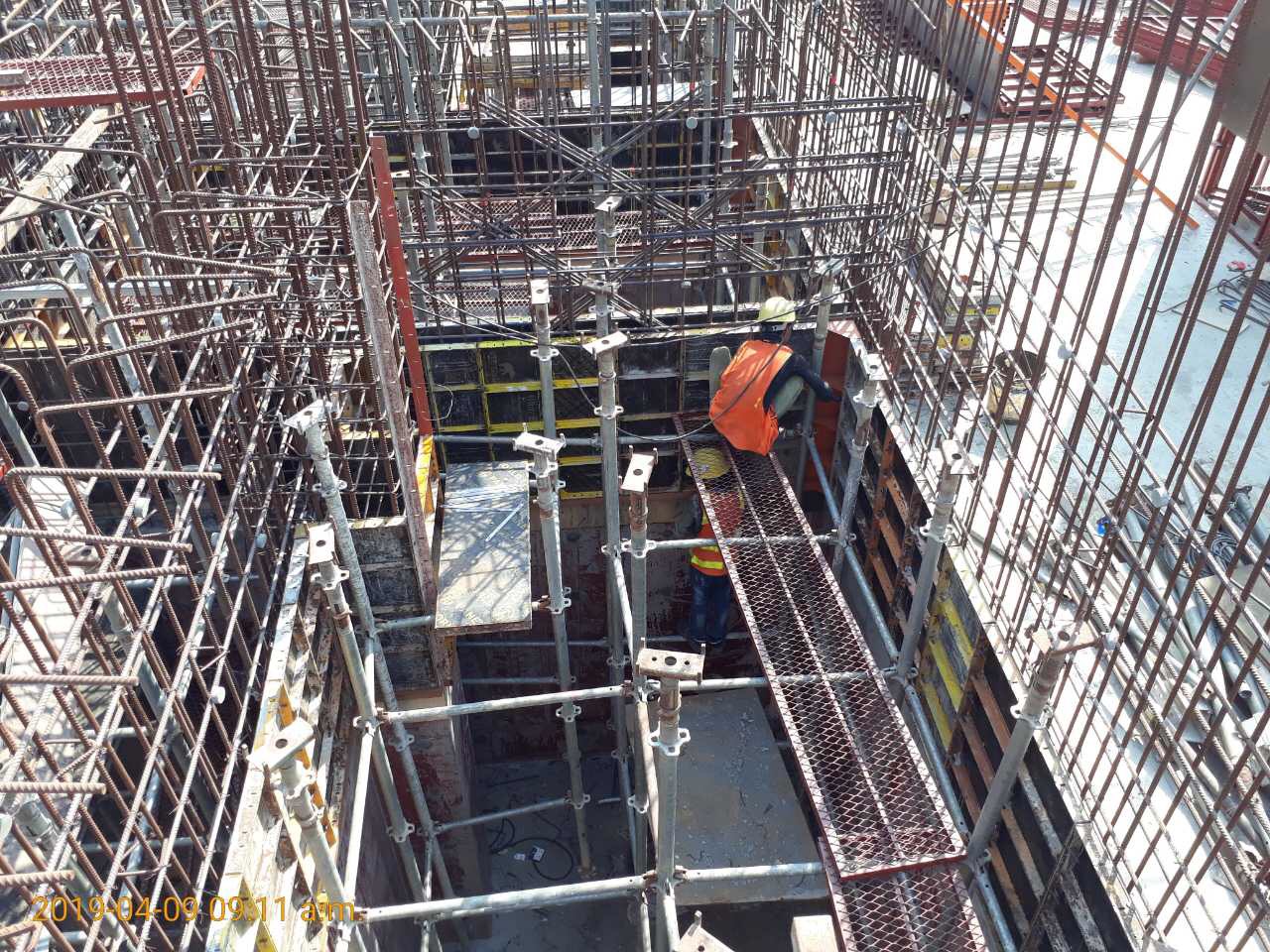

block-102-septic-tank-wall-fw-installation-work

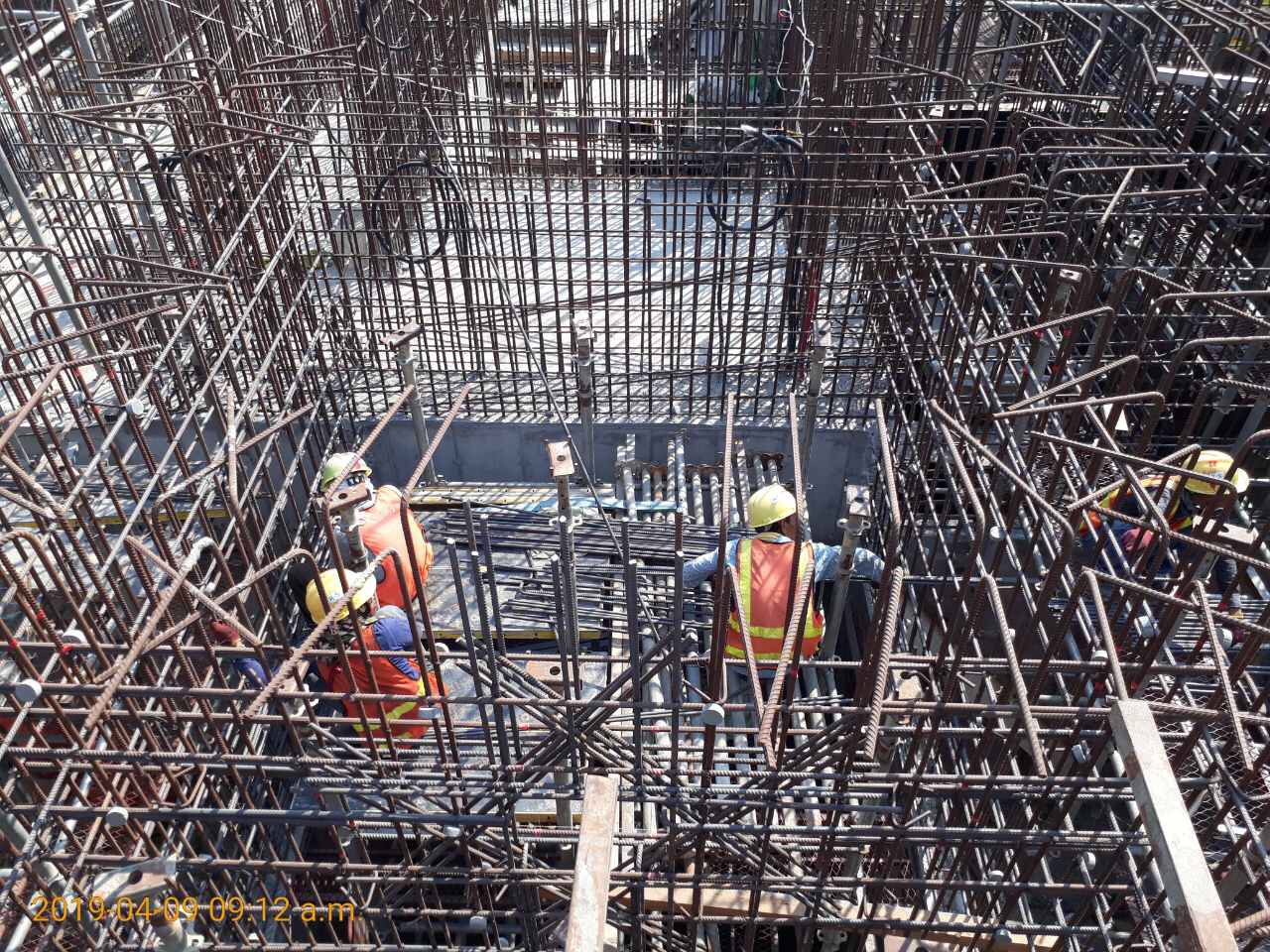

block-102-septic-tank-wall-rebar-installation-work

105동은 기둥 타설과 철근 작업중입니다.(아래)

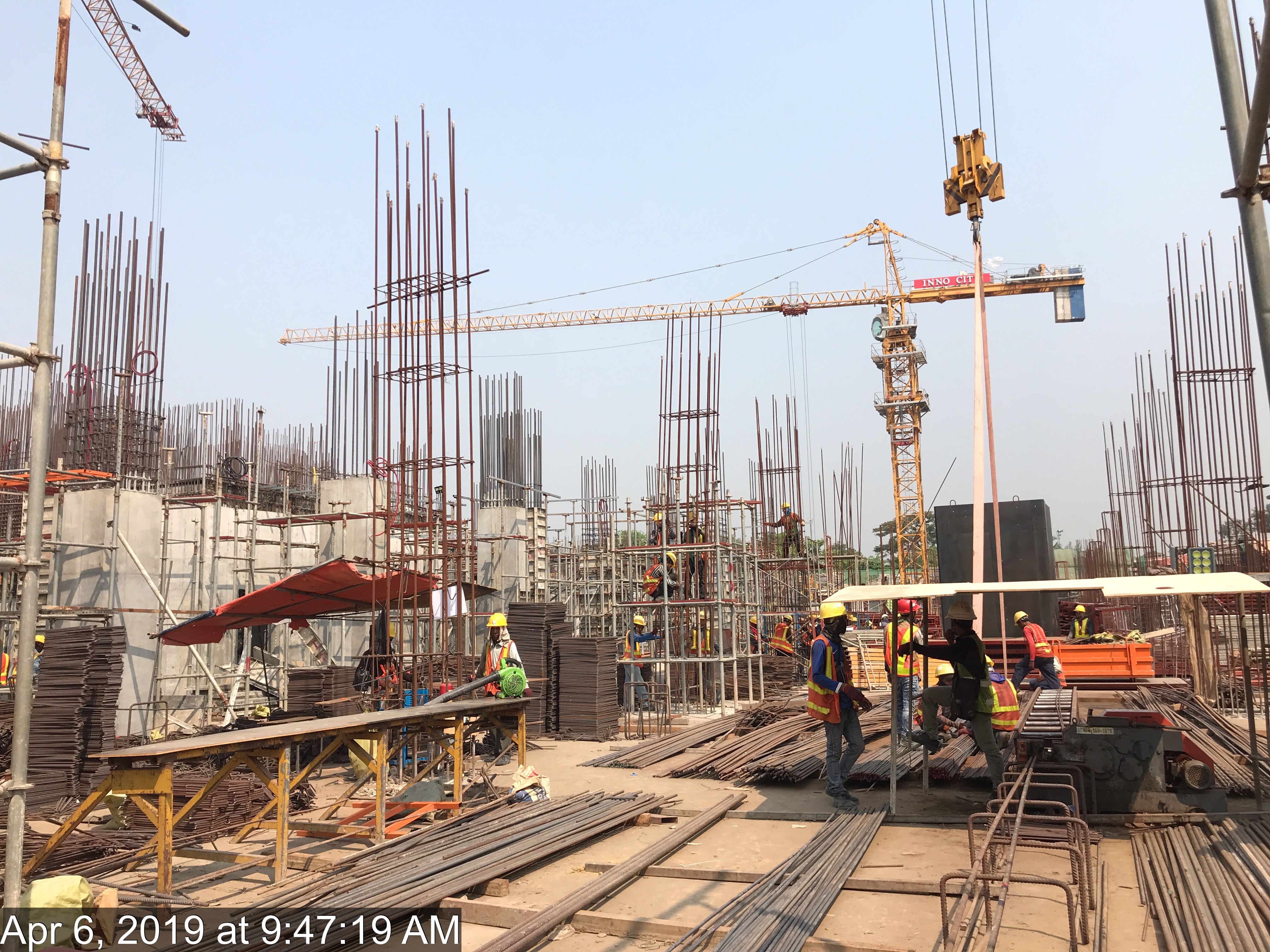

rebar-fabrication-area-at-block-105-area-2

102동과 105동 사이의 통로 구간 슬라브를 하나로 연결하는 작업을 하고 있습니다.(아래)

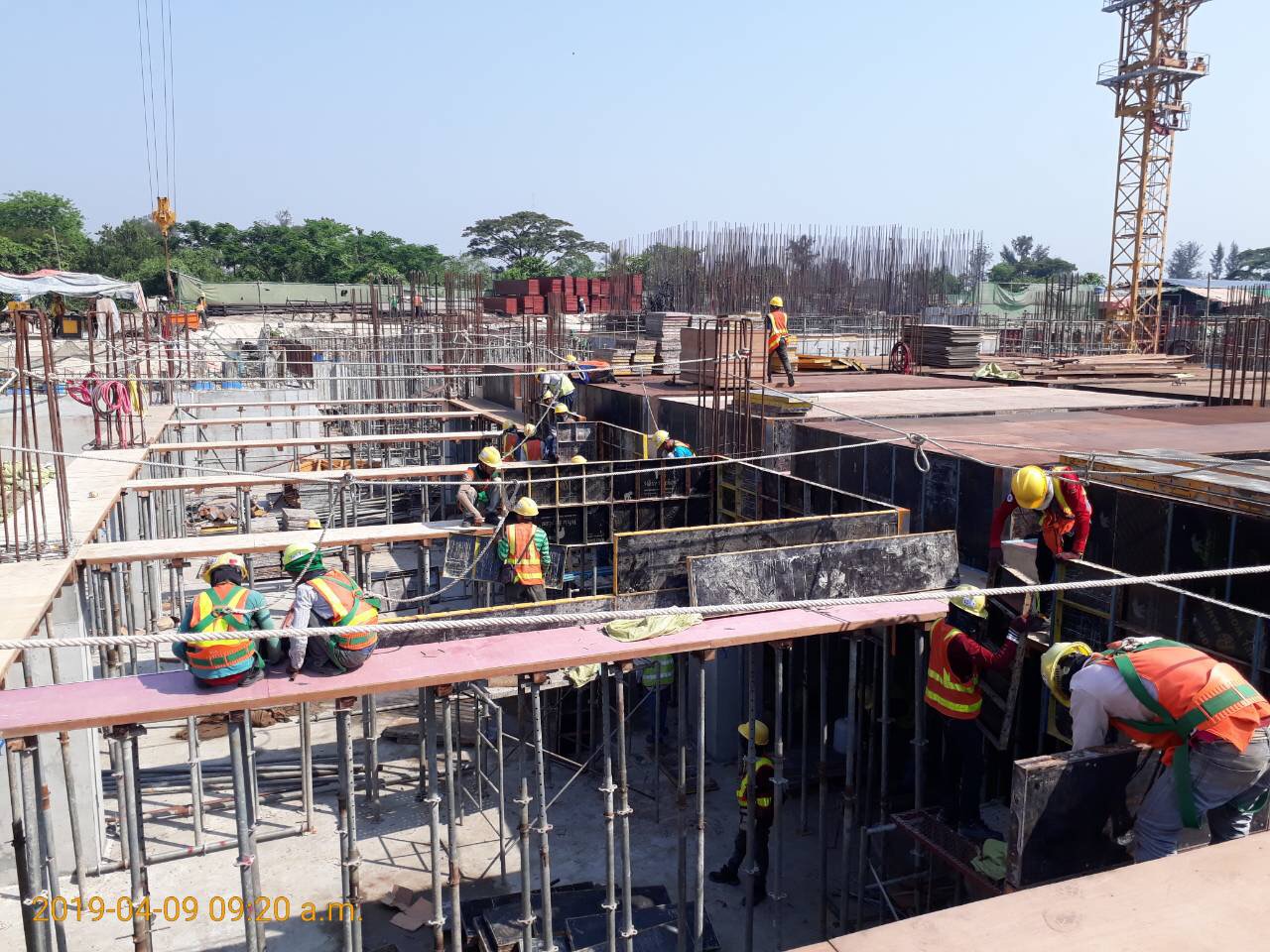

gf-beam-fw-installation-work-at-p15-access-way

103동은 슬라브 작업이 많이 진척되어 터미널 바닥과 연결되고 있습니다.(아래)

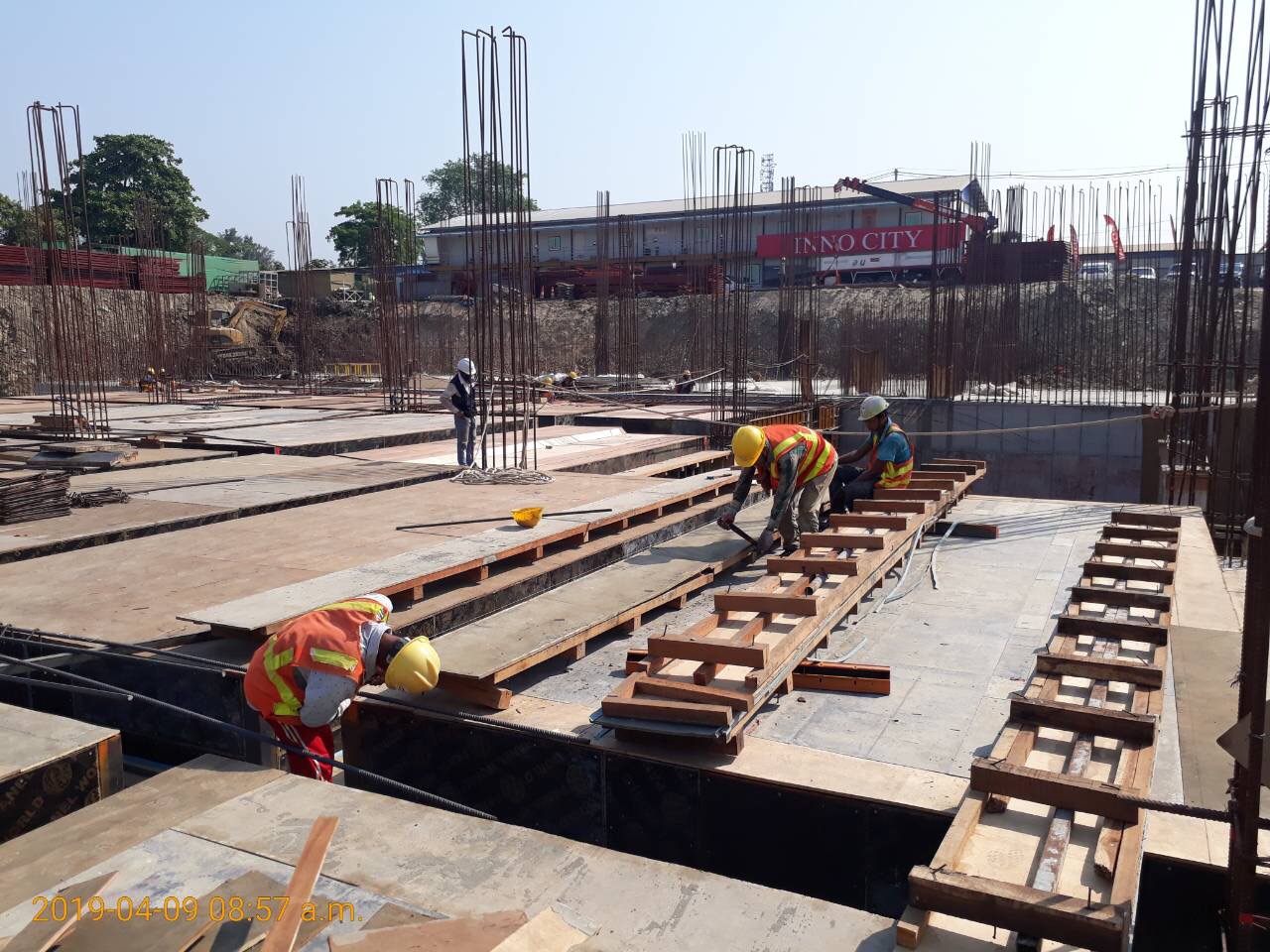

b1-beam-fw-installation-at-block-103-and-terminal

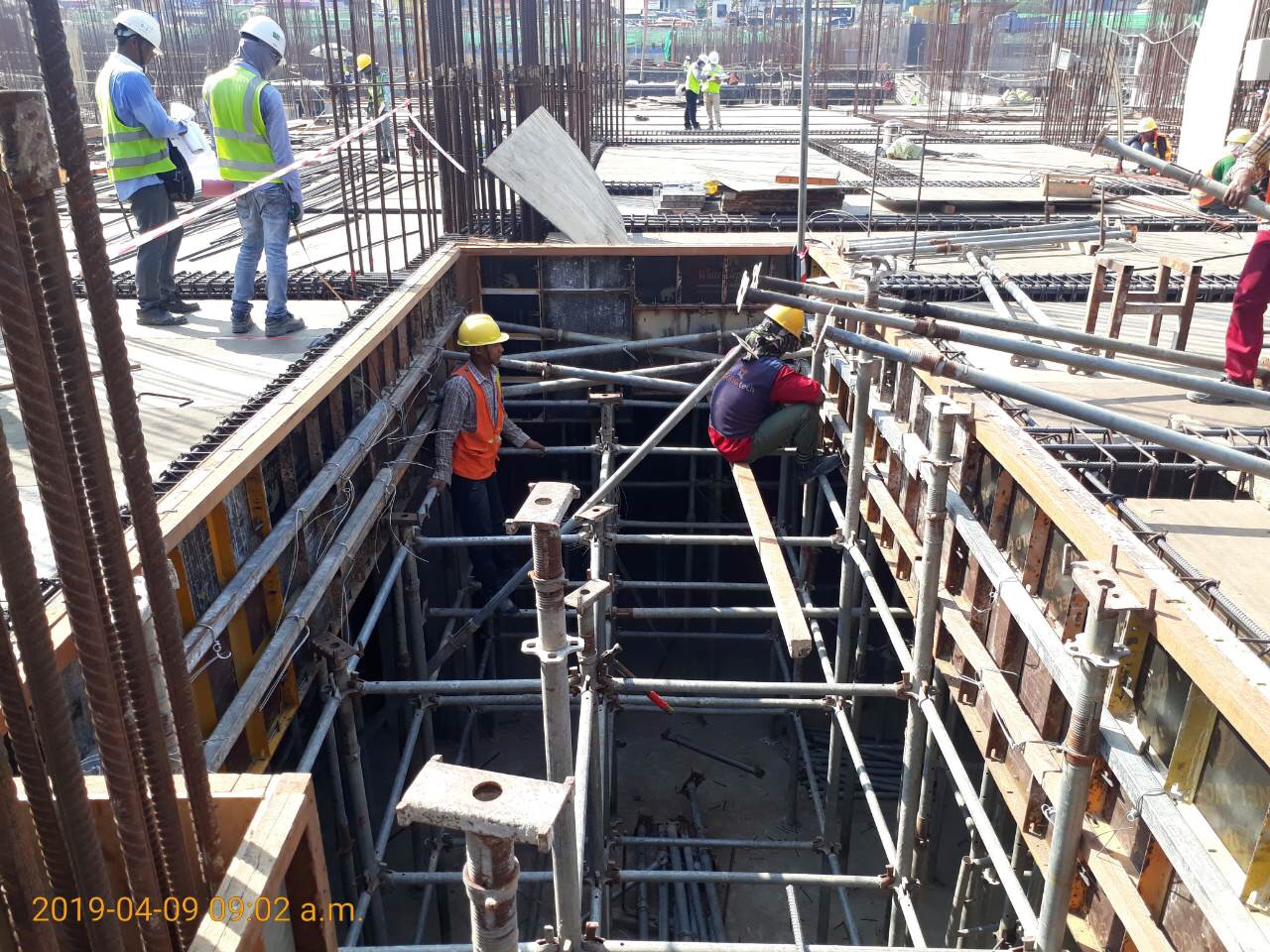

block-103-b1-beam-support-bracing-work

호텔 부분 코어와 정화조 벽체 타설 작업 사진입니다.(아래)

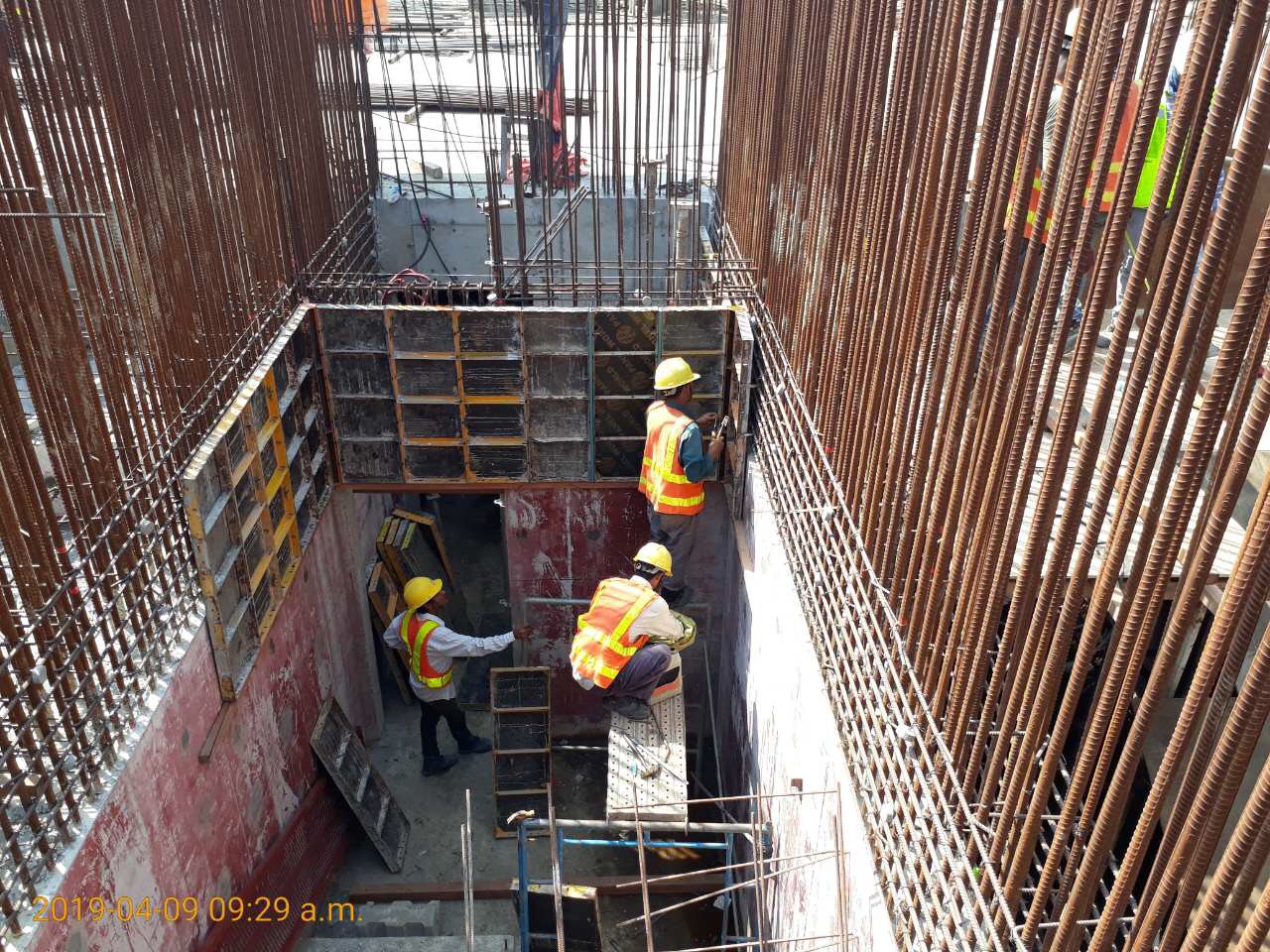

hotel-core-wall-fw-installation-work

hotel-septic-tank-wall-installation-work

우수관로 공사가 많이 진척되어 4월중 마무리될 예정입니다.

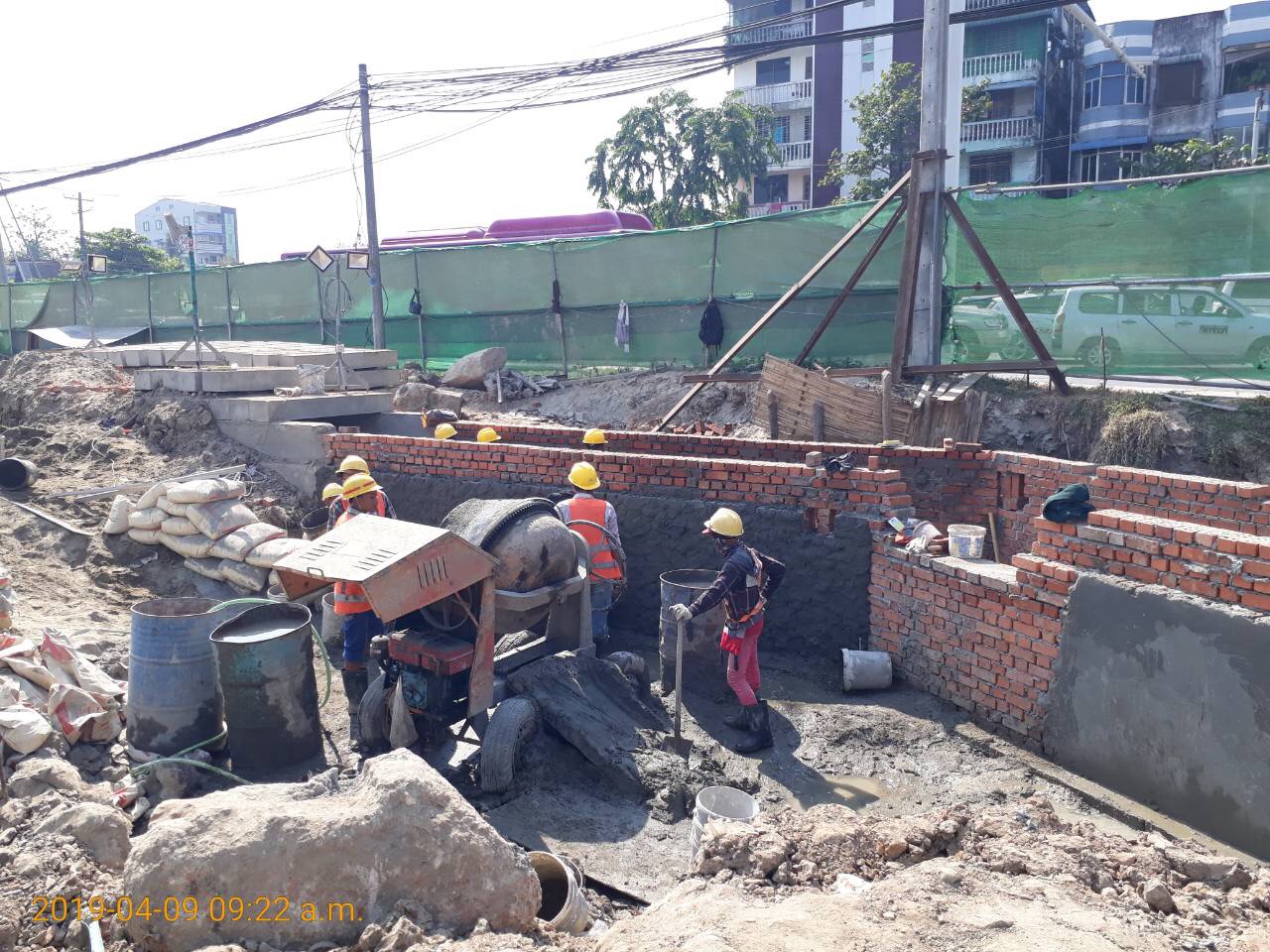

drain-brick-work-at-west-corner

아래 사진은 이노시티 사이트 동쪽에서 바라본 전경으로 왼쪽이 호텔, 오른쪽 앞부분이 터미널,

오른쪽 뒷부분이 103동 작업 모습입니다. 터미널과 103동 바닥슬라브가 거의 연결되었습니다.

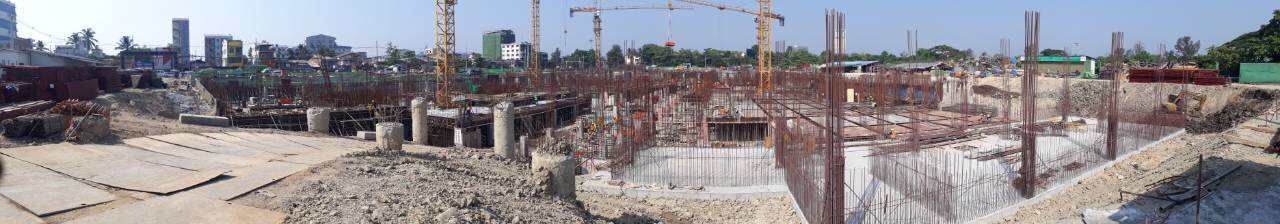

overall-view

이상으로 4월초 이노시티 공사현황 보고를 마치겠습니다.

감사합니다.
