2018. 6. 25. 현장 리포트

안녕하세요?

장마를 코앞에 두고 연일 후덥지근한 날씨가 이어지고 있습니다.

이럴 때일수록 몸이 처지지 않도록 컨디션 관리 잘 하시고 모기 방제도 신경쓰시기 바랍니다.

오늘의 현장 상황 설명드리겠습니다.

현재 101동, 102동, 104동, 105동의 매트기초가 타설되고

지하2층 기둥의 철근을 배근하는 작업이 진행되고 있습니다.

103동과 호텔부분의 매트기초도 조만간 타설될 예정입니다.

오늘의 현장 상황, 사진으로 확인하시겠습니다.

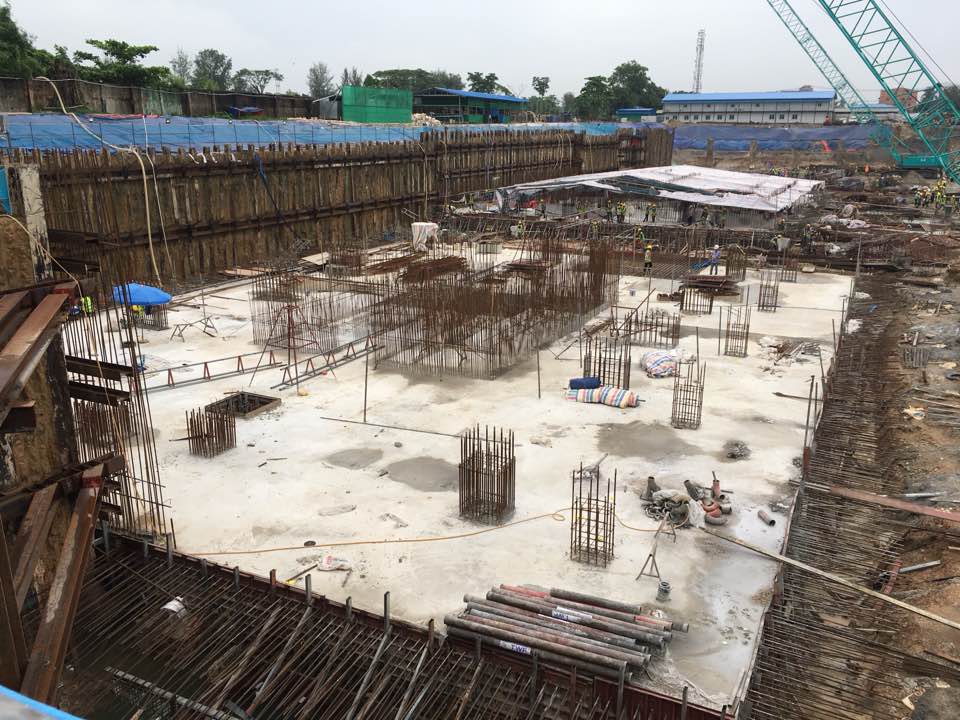

180625101%eb%8f%99101동 매트기초 타설한 모습입니다.

180625102%eb%8f%99

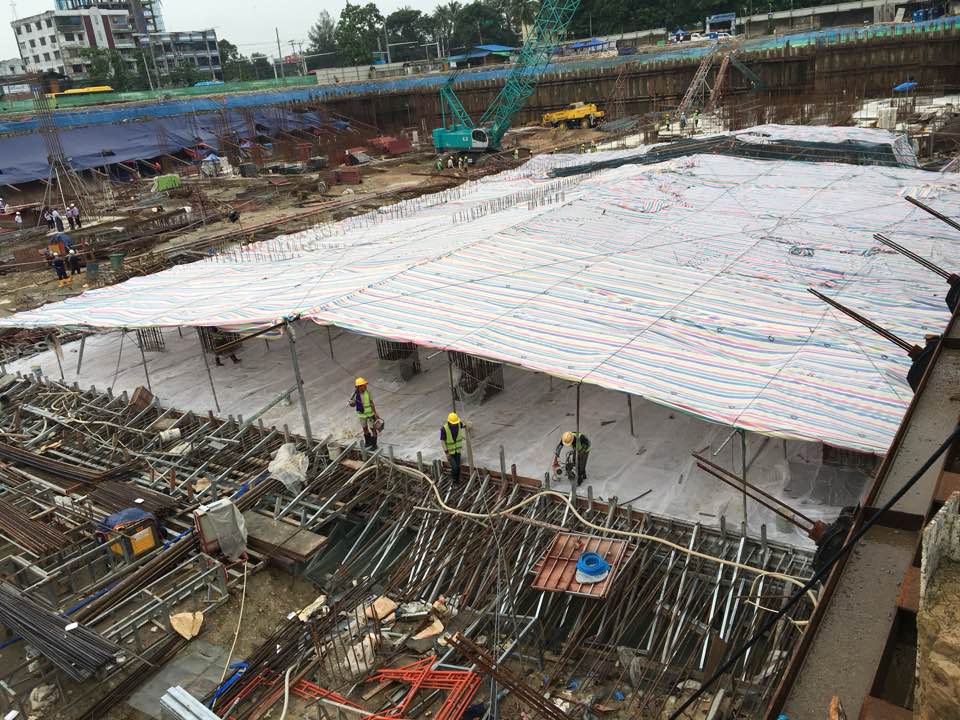

어제 새벽에 매트기초 타설 작업을 마친 102동의 모습입니다.

180625103%eb%8f%99

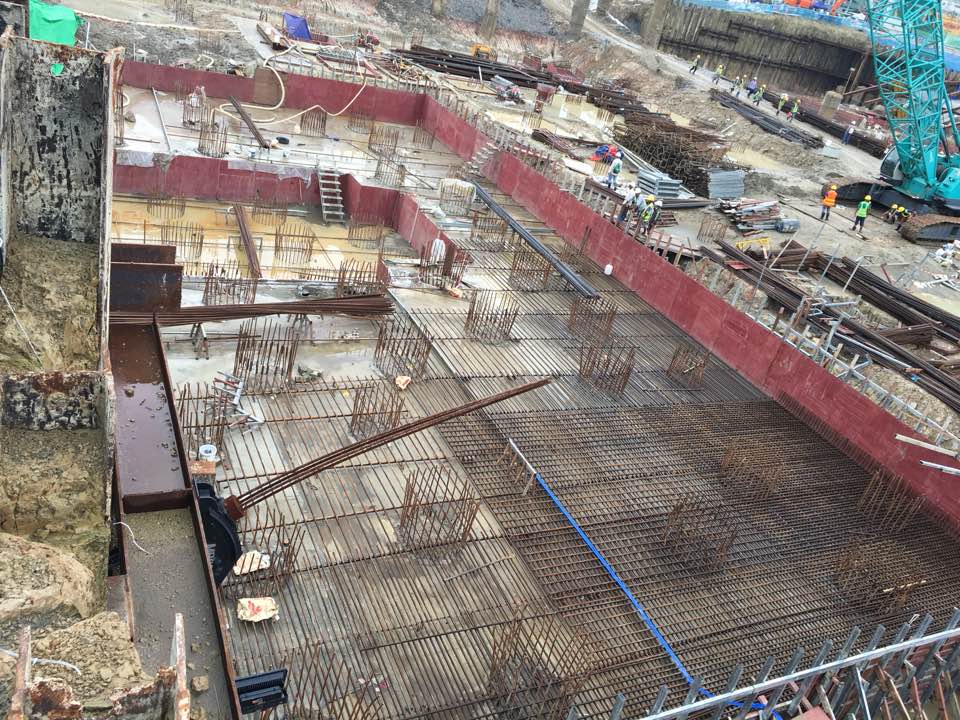

103동 모습입니다. 매트기초 타설을 위한 철근배근 작업중입니다.

180625104%eb%8f%99

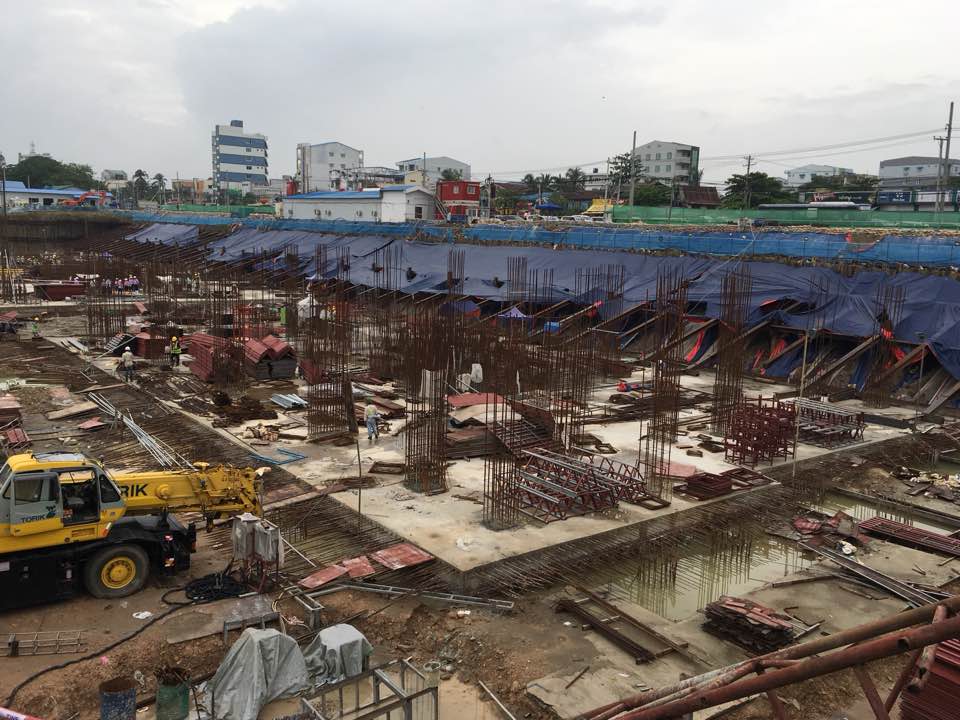

104동입니다. 매트기초 타설을 마치고 지하2층 기둥에 들어가는 철근 배근 중입니다.

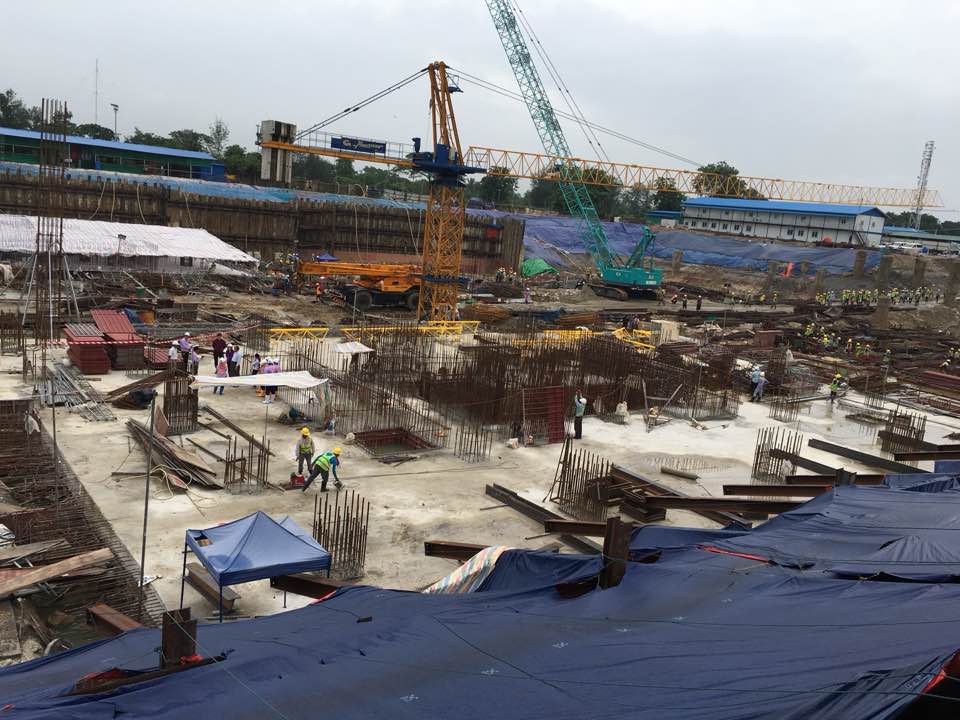

180625105%eb%8f%99105동 역시 지하2층 기둥의 철근을 배근중입니다.

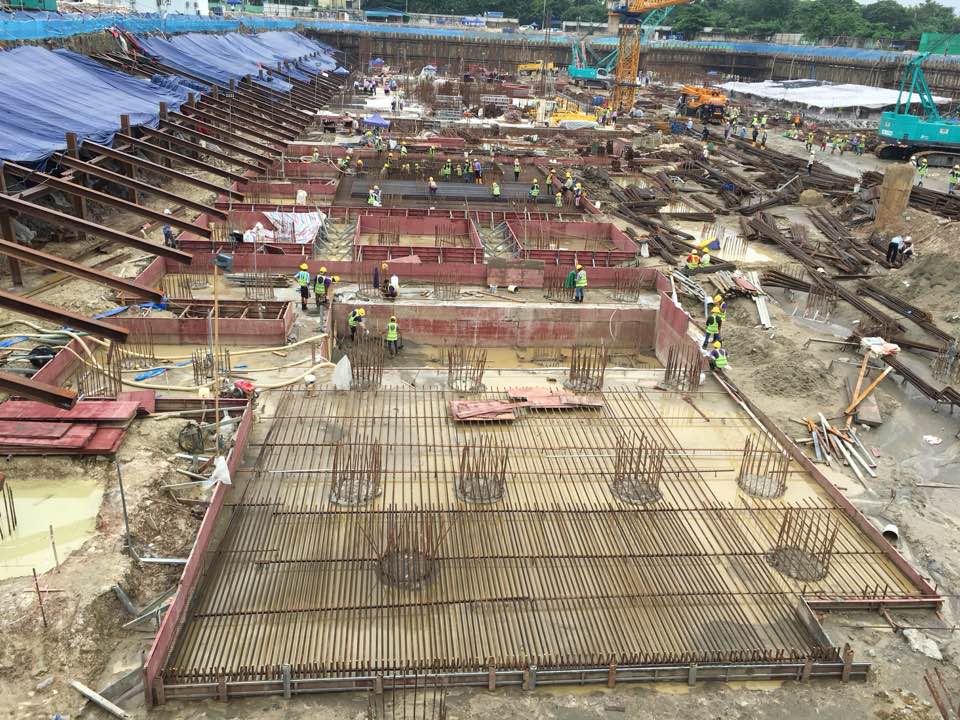

180625hotel호텔부 매트기초 및 엘리베이터 자리 철근 배근 작업 중인 모습입니다.

미얀마는 요즘 스콜성 소나기가 하루 2~3차례 산발적으로 오고 있습니다.

더위 및 비를 피하기 위해 위 102동 사진처럼 천막 가시설을 하고 작업하고 있습니다.

비의 영향을 최소화하는 가운데  공사기간을 단축할 수 있도록 최선을 다하겠습니다.

감사합니다.
