2020.08.12 공사현황

안녕하세요!

올해는 역대 장마가 가장 늦게 끝난해로 기록되었다고 합니다.

이번 폭우로 인해 피해 없으셨기를 바랍니다.

해가 쨍쨍하게 더운 날에는 비라도 쏟아졌으면 했는데 이제는 그칠줄 모르는 장맛비에 화창한 하늘이 그리워집니다.

미얀마는 우기가 5개월이나 지속됨으로 옥상의 방수공사가 완벽하게 진행되어야 합니다.

이에 따라 옥상 방수공사의 만전을 기하고 있습니다.

101%eb%8f%99-%ec%98%a5%ec%83%81-%eb%b0%a9%ec%88%98-%eb%b3%b4%ed%98%b8-%ec%bd%98%ed%81%ac%eb%a6%ac%ed%8a%b8-%eb%a7%88%ea%b0%90-%ec%9e%91%ec%97%85_

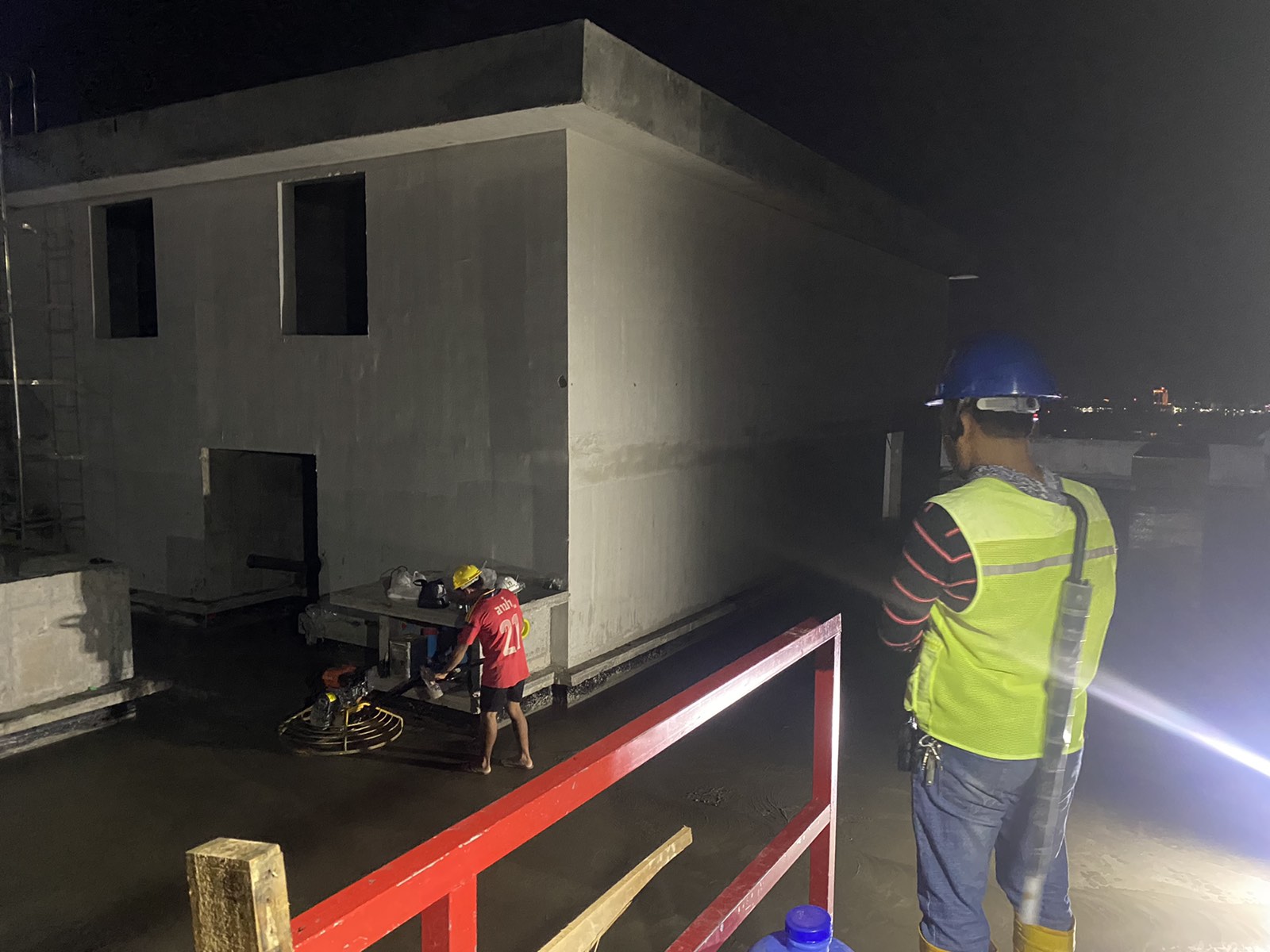

101동은 옥상 방수 작업을 마치고 방수층 보호를 위한 보호 콘크리트 마감 작업이 진행되고 있습니다.

103%eb%8f%99-%ec%98%a5%ed%83%91-%eb%b0%a9%ec%88%98-%ed%9b%84-%eb%b3%b4%ed%98%b8%ec%bd%98%ed%81%ac%eb%a6%ac%ed%8a%b8-%ed%83%80%ec%84%a4

103동은 옥탑 방수 후 보호 콘크리트 타설이 완료 되었습니다.

아파트 내부 방수 공사는 70% 정도 진행이 되었습니다.

%ed%98%84%ec%9e%a5-%eb%b9%84%ec%83%81-%eb%b0%9c%ec%a0%84%ea%b8%b0-3%eb%8c%80-%eb%b0%98%ec%9e%85_4


%ed%98%84%ec%9e%a5-%eb%b9%84%ec%83%81-%eb%b0%9c%ec%a0%84%ea%b8%b0-3%eb%8c%80-%eb%b0%98%ec%9e%85_2

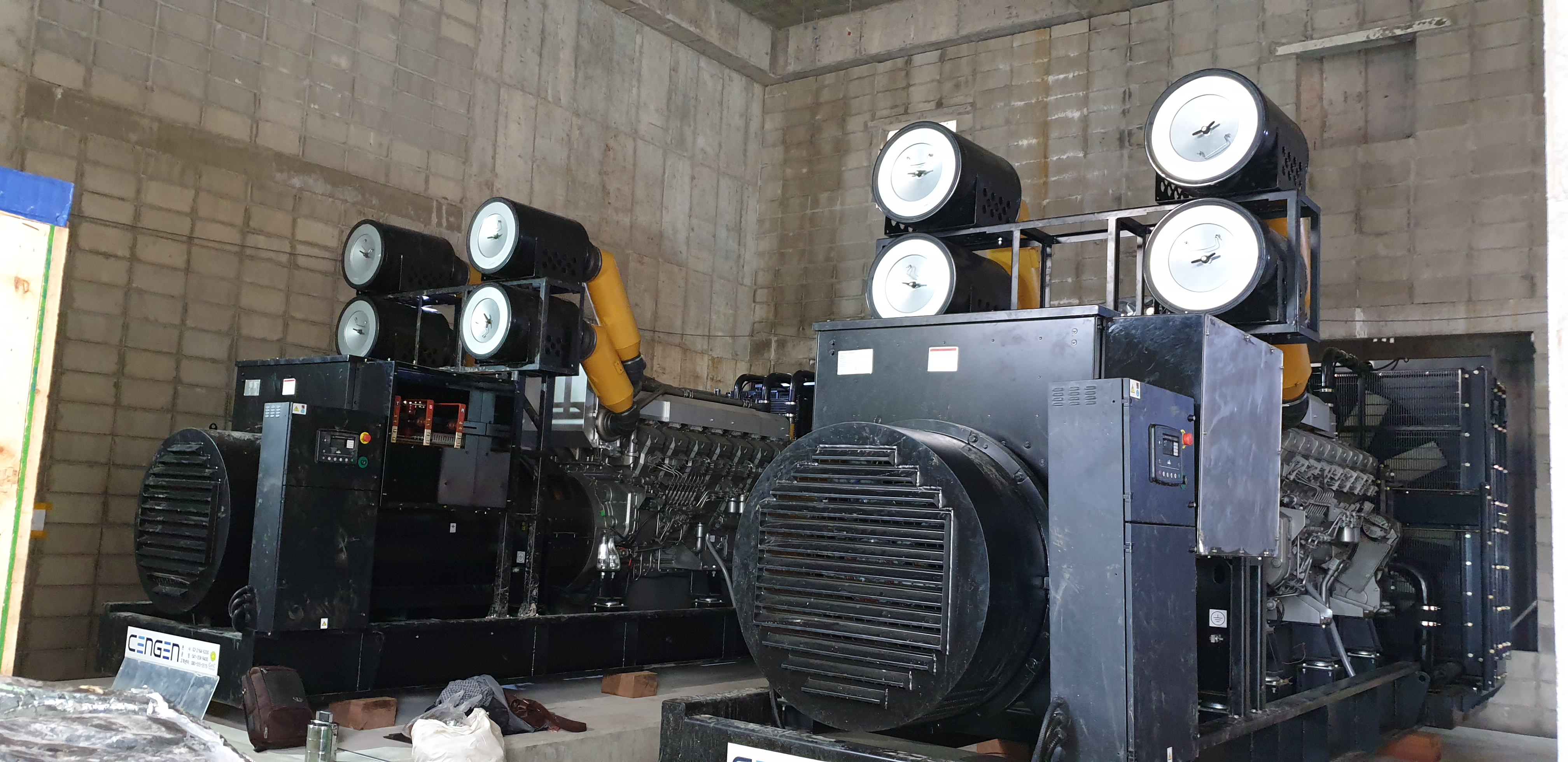

정전시 사용할 비상 발전기가 통관을 거쳐 이노시티 현장 전기실에 3대가 반입되었습니다.

이어서 설치를 하여야 합니다만 한국인 엔지니어의 미얀마 입국이 지연되고 있어 설치까지는 다소의 시간이 소요될 것으로 예상됩니다.

%eb%b3%b8%ec%a0%84%eb%a0%a5-%ec%9d%b8%ec%9e%85%ec%9a%a9-%eb%8b%a8%ec%a7%80-%ec%99%b8%eb%b6%80-%ec%a0%84%ec%a3%bc-%ec%84%a4%ec%b9%98_3


%eb%b3%b8%ec%a0%84%eb%a0%a5-%ec%9d%b8%ec%9e%85%ec%9a%a9-%eb%8b%a8%ec%a7%80-%ec%99%b8%eb%b6%80-%ec%a0%84%ec%a3%bc-%ec%84%a4%ec%b9%98_5

이노시티에 본전력으로 사용될 전신주 작업이 변전소로부터 이노시티까지 설치 되고 있습니다.

%ec%83%81%ea%b0%80-1%ec%b8%b5-%ec%b2%9c%ec%a0%95-%ea%b3%b5%ec%82%ac_1


%ec%8b%9c%ec%8a%a4%ed%85%9c-%ec%97%90%ec%96%b4%ec%bb%a8_4

상가 1층 천정 공사와 천정에 설치되는 삼성 시스템 에어컨이 설치 되고 있습니다.

shop-area-aluminum-plaster-work

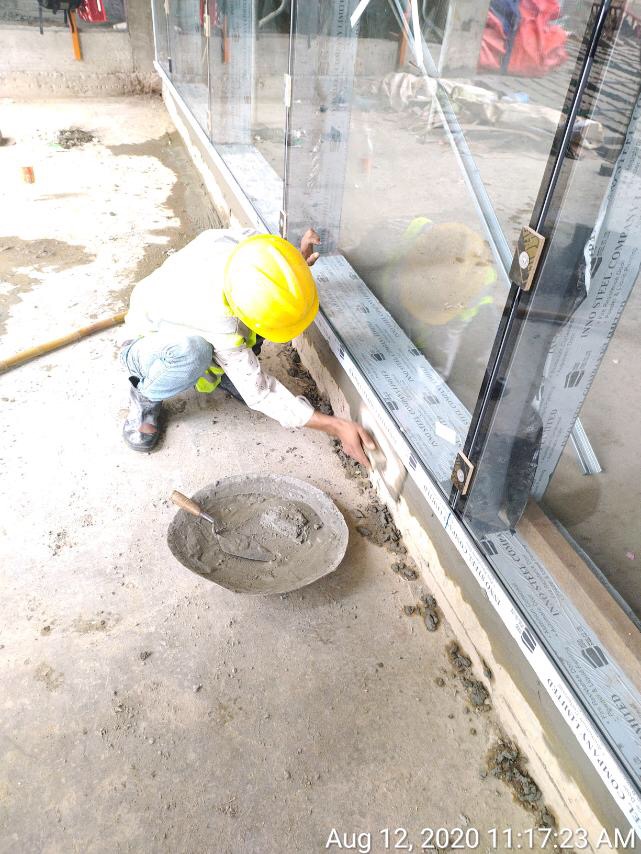

상가 알루미늄 창호의 유리 시공 후 마감 작업을 진행하고 있습니다.

아파트 내부 공사로는 조적공사는 5개동 전부 100% 마감 되었으며 미장공사는 95%의 공정율을 보이고 있습니다.

blk-102-28f-brickwork

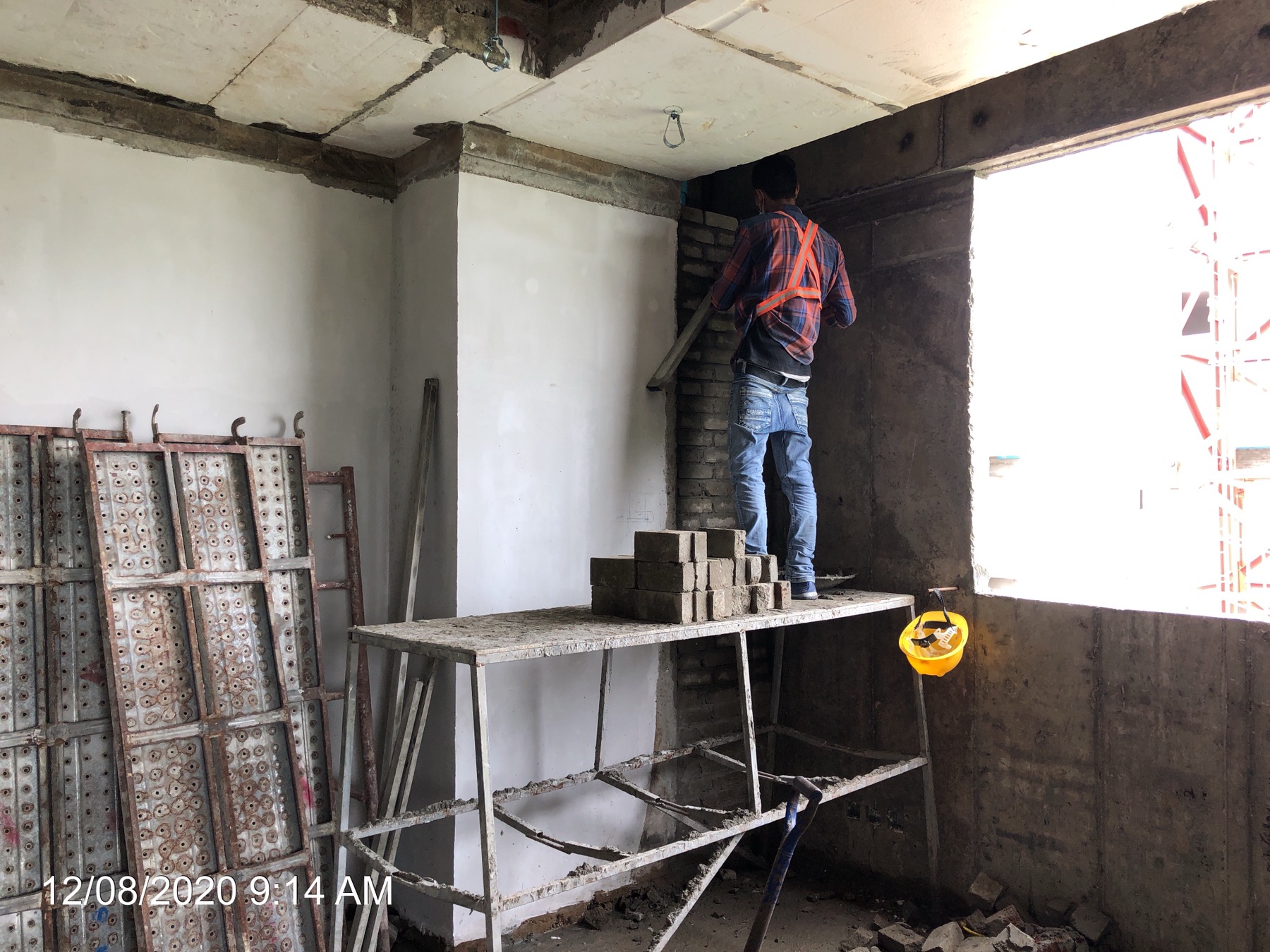

102동 28층 콘크리트벽 면처리 작업이 진행되고 있습니다.

104-plaster-work

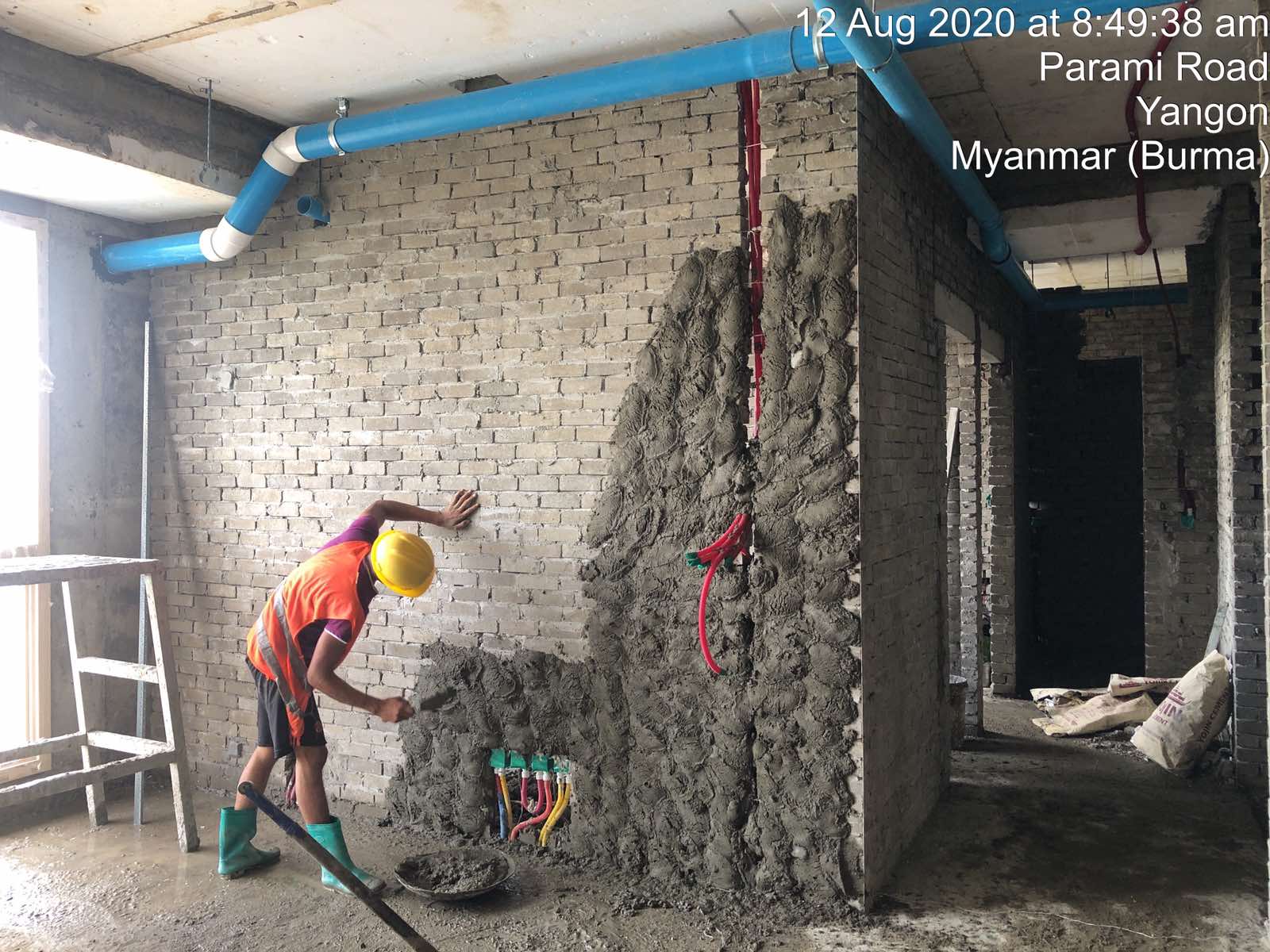

104동 28층 미장 작업이 진행되고 있습니다.

최선을 다해서 원활한 공사 진행에 주력 하고 있으나 코로나로 인하여 한국인 엔지니어들의 미얀마 입국이 원활하지 않아 공사 진행이 다소 지연되는 일이 발생하고 있습니다.

계약자분들의 많은 응원과 양해 부탁드립니다.

중도금 납부 상담은 언제든지 환영합니다.

감사합니다.
