2019.7.9. 공사현황

안녕하세요~

무더운 여름날이 계속되고 있네요.

모두들 수분 충분히 섭취하시고 건강관리 잘 하시기를 빕니다.

미얀마 양곤에도 우기를 맞이하여 비가 많이 내리고 있다고 하네요.

무더위와 스콜성 비라는 악천후와 맞서가며 공사를 이어나가고 있는 현장의 모든 분들께

아낌없는 응원을 보냅니다.

그럼.. 현장 사진 보실까요?

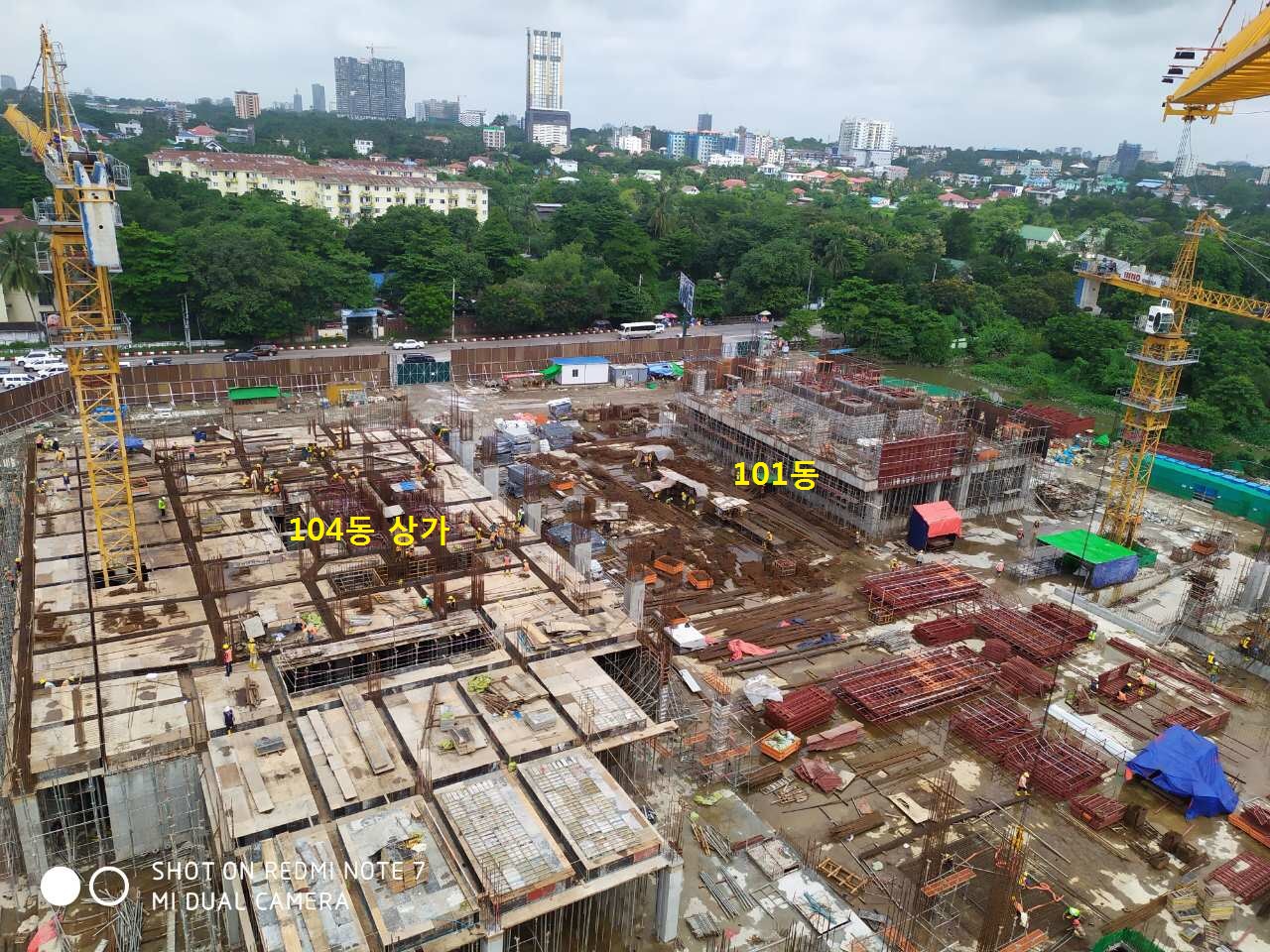

kakaotalk_20190709_133536660

101동과 104동쪽은 이제 2층 작업중입니다. 104동은 105동과 연계되어 상가가 위치해 있어

아무래도 볼륨이 많이 큽니다. 101동과 확연히 비교가 되네요.

101동은 2층부터 바로 아파트가 시작되기 때문에 29층까지 작업에 사용될 갱폼이

설치되고 있는 모습입니다.

참고로 104동과 105동은 3층부터 아파트가 시작되며, 2층까지는 상가가 자리하고 있습니다.

우선 101동 공사모습 근접사진으로 보실까요~?

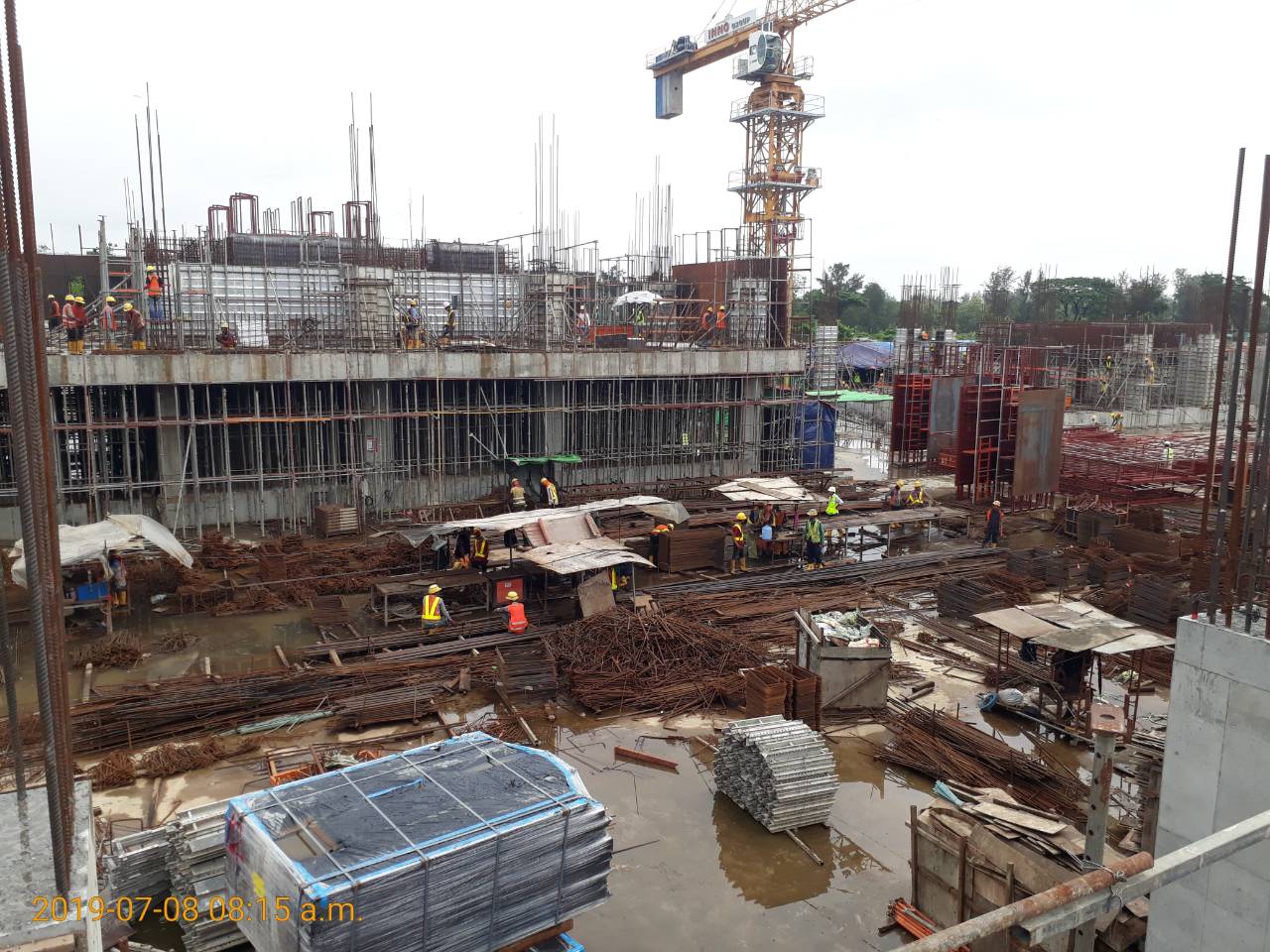

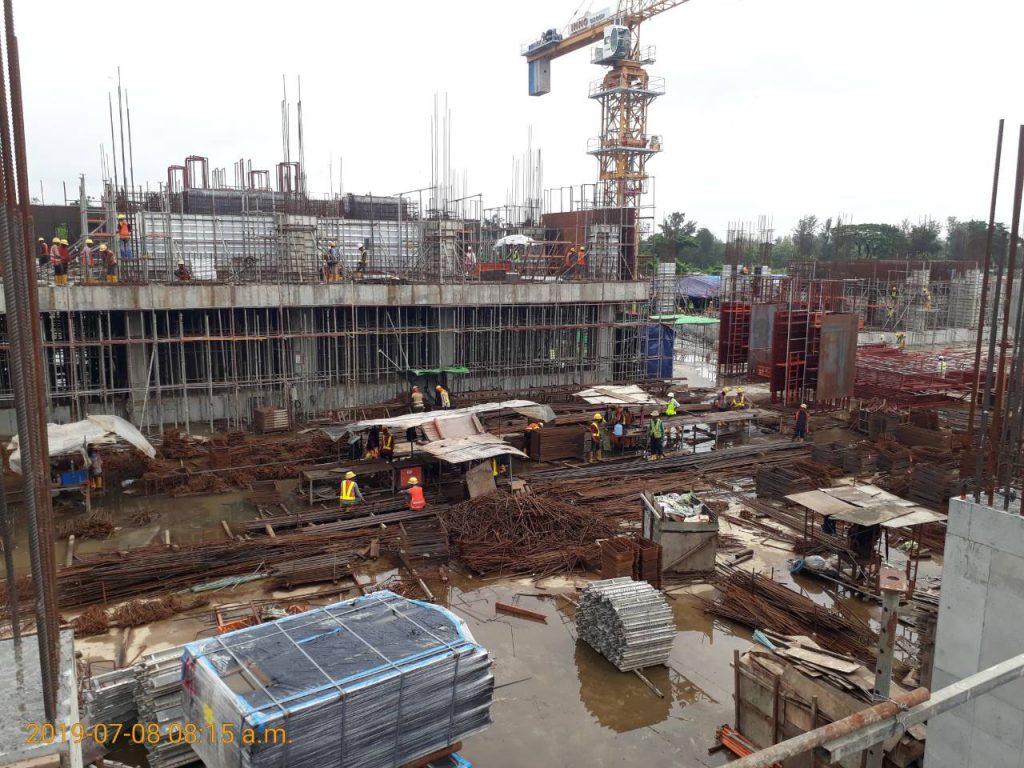

rebar-fabrication-work-at-access-way

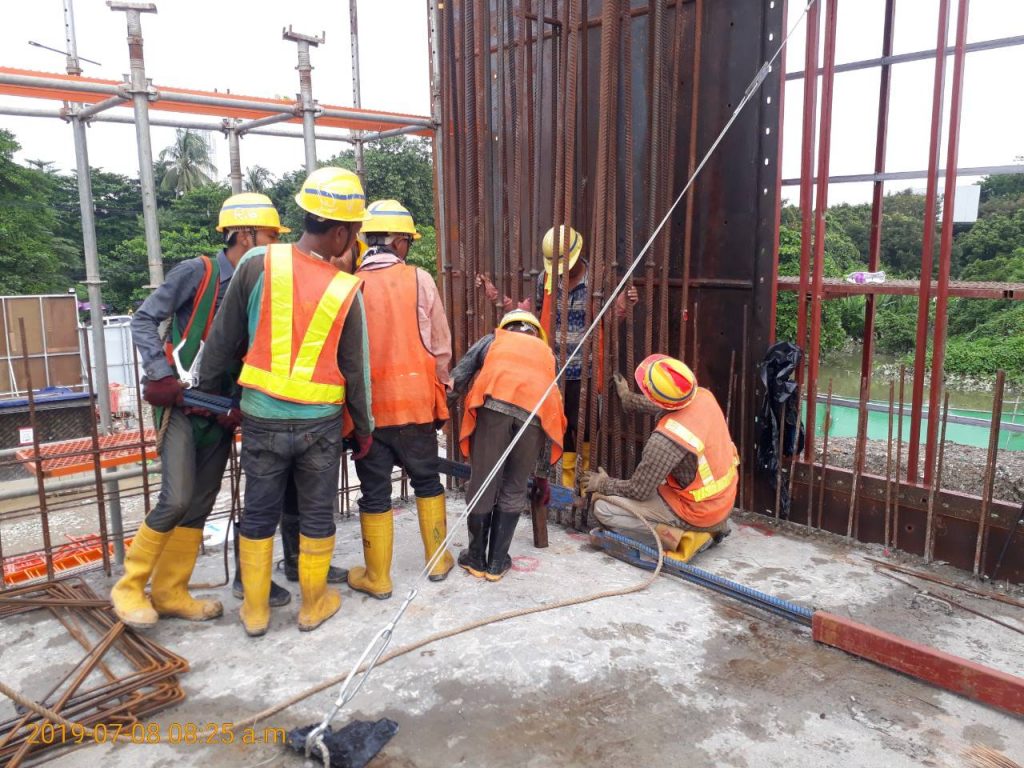

column-rebar-erection-work-at-block-101-1st-fl

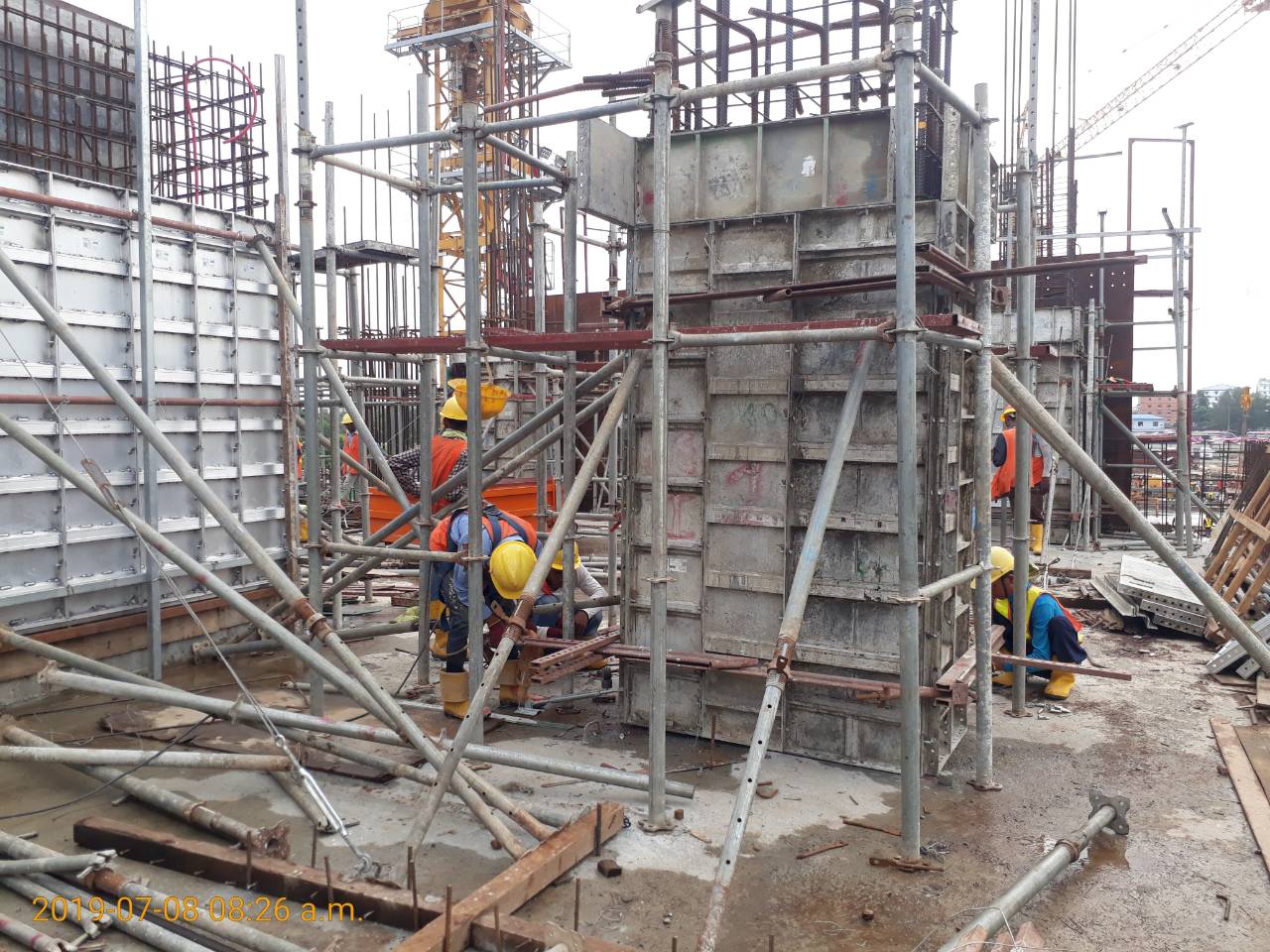

column-fw-installation-at-block-101-1st-fl-1

(위)101동 2층에 갱폼 설치 및 기둥 타설하는 모습입니다.

104동 사진은 아래와 같습니다.

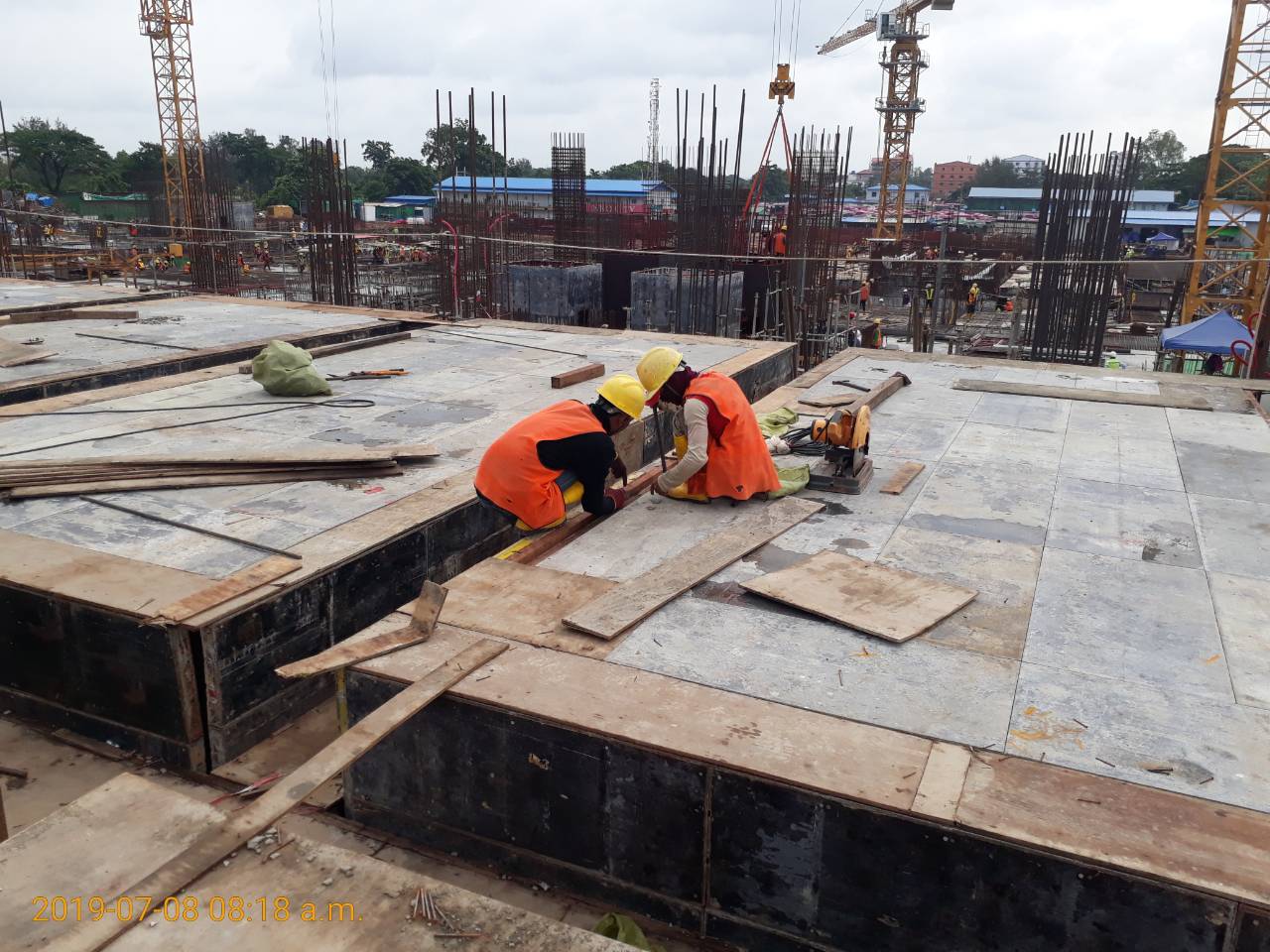

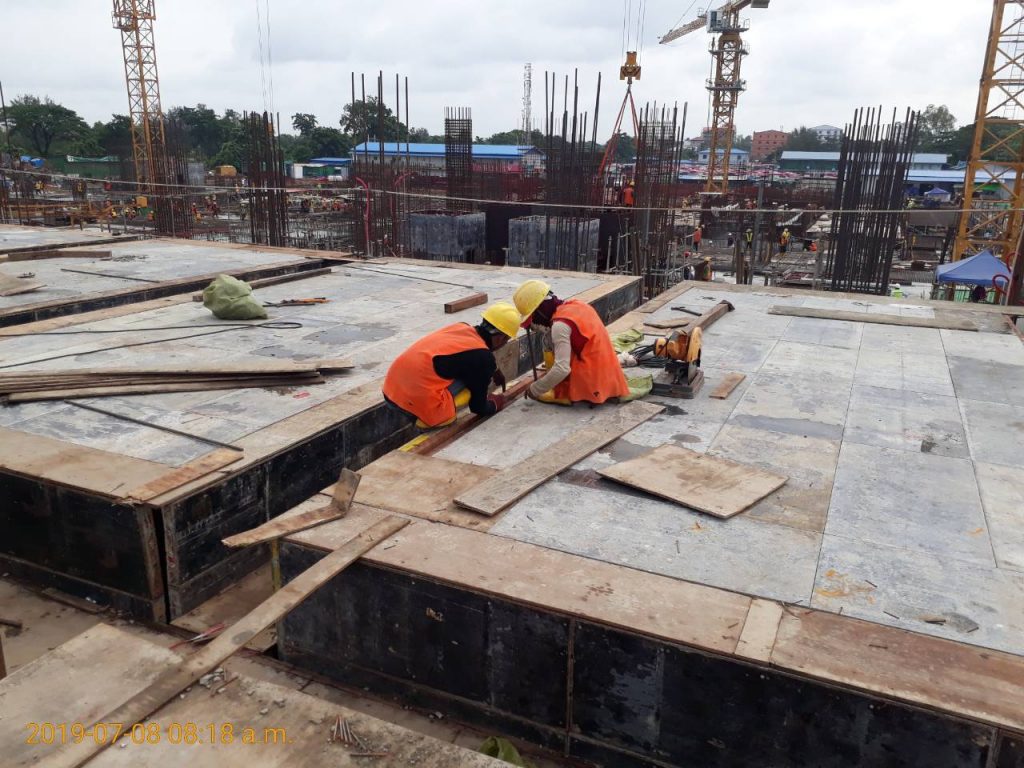

block-104-1st-fl-fw-installation-at-block-104

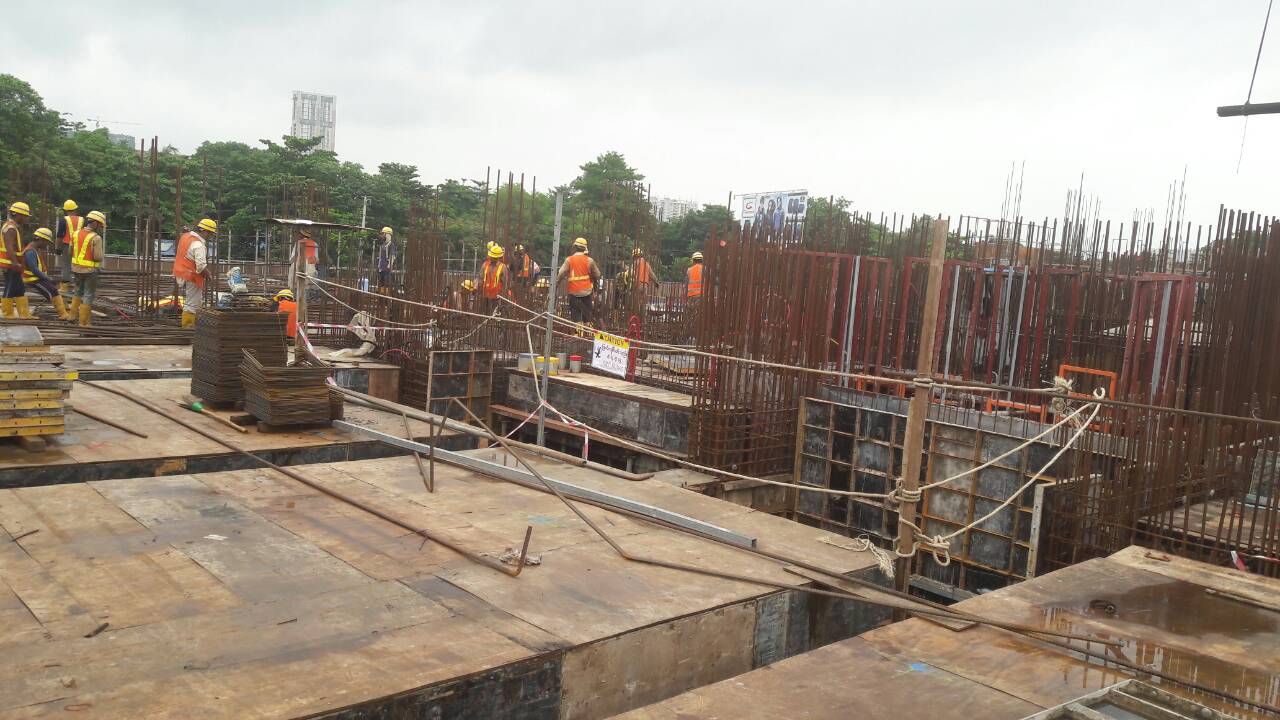

block-104-1st-fl-beam-rebar-installation-2

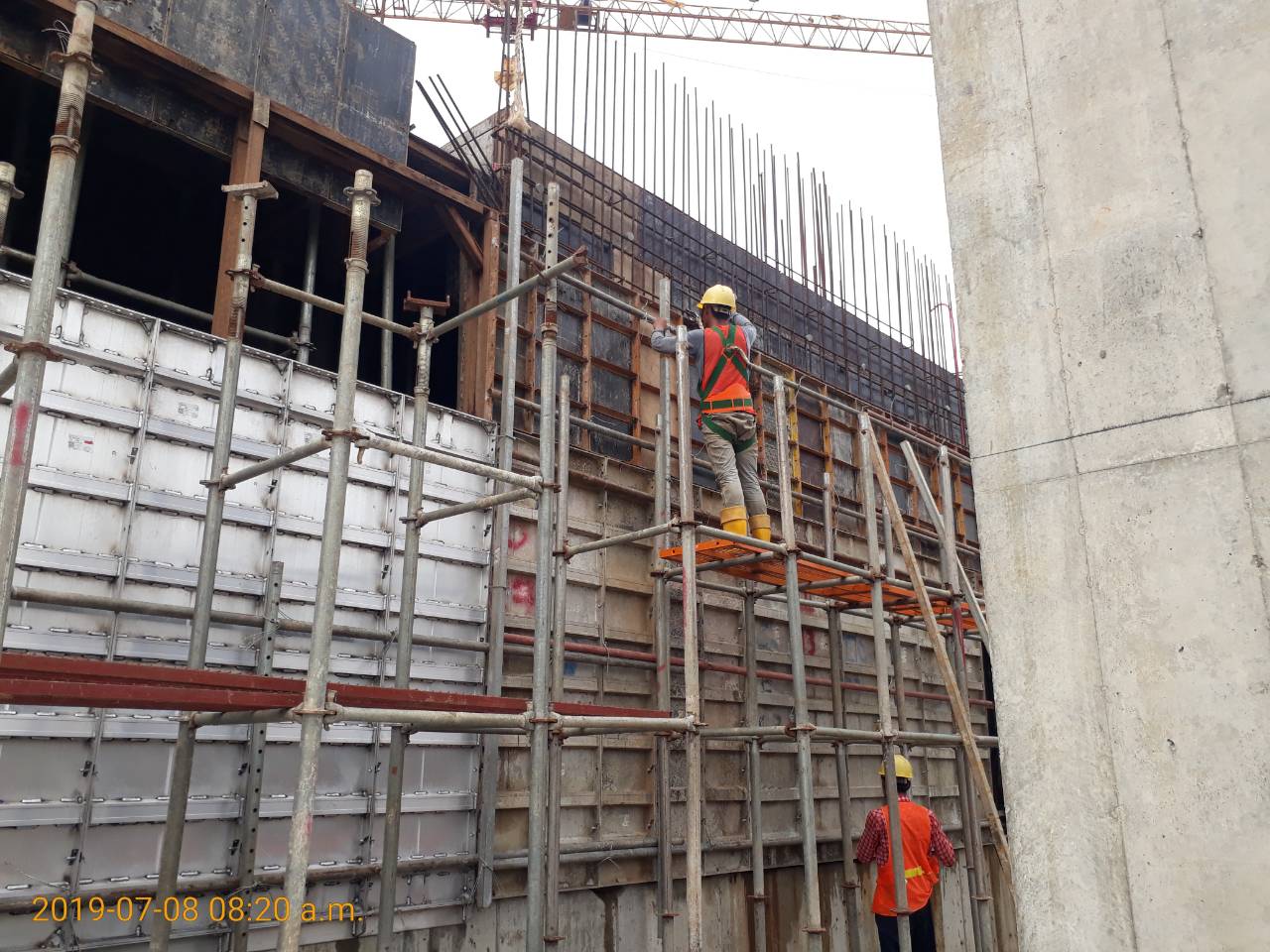

exterior-wall-fw-fixing-at-block-104

2층 상가의 바닥 거푸집 조립하고 있으며, 1층 벽체 작업중인 모습입니다.

다음으로 102,103동 보시겠습니다.

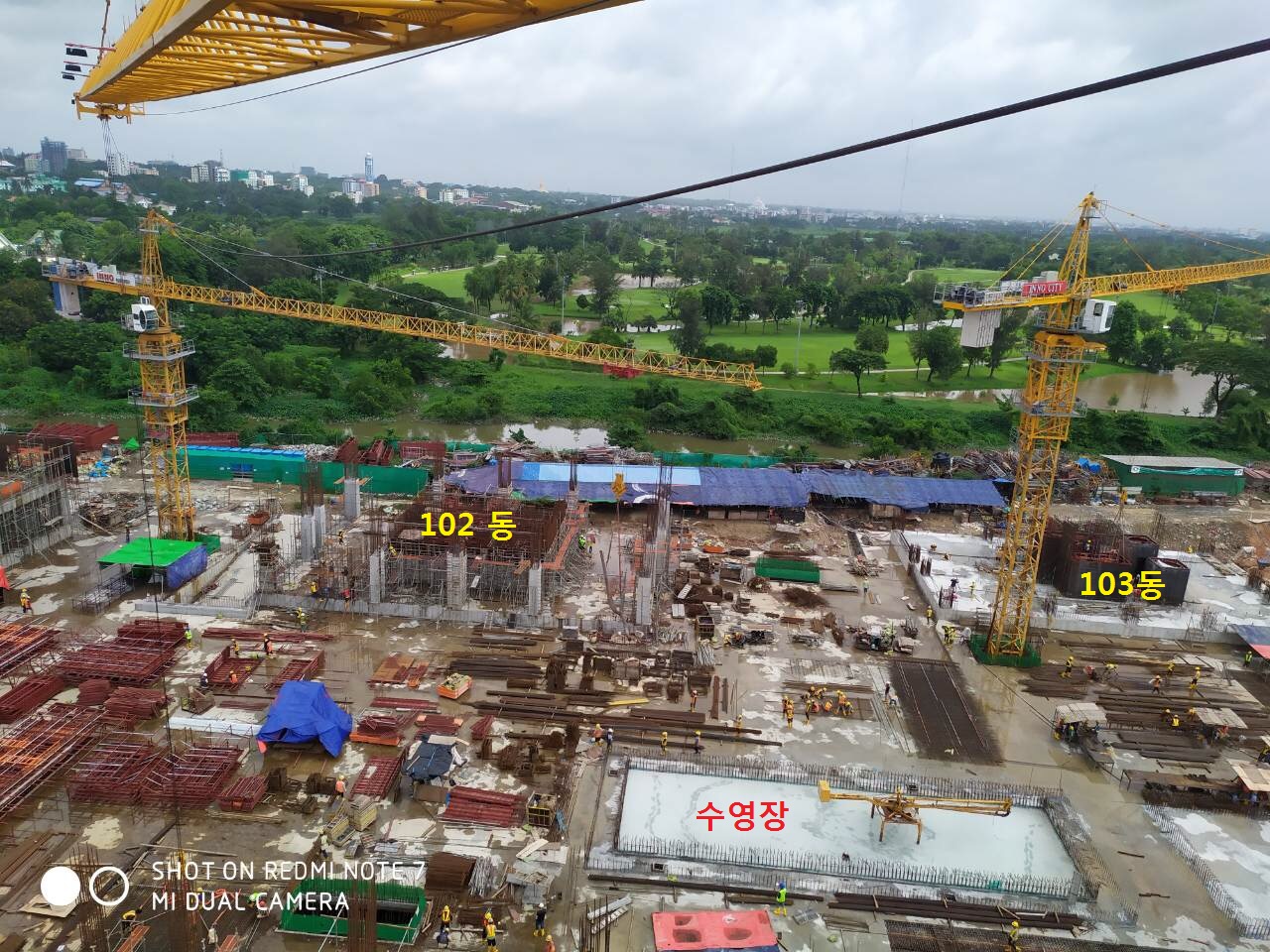

kakaotalk_20190709_133526652

102동과 103동 모두 1층(GF) 바닥 타설을 마쳤으며, 코어 및 기둥 작업을 하고 있습니다.

102동 근접사진 먼저 보시겠습니다.

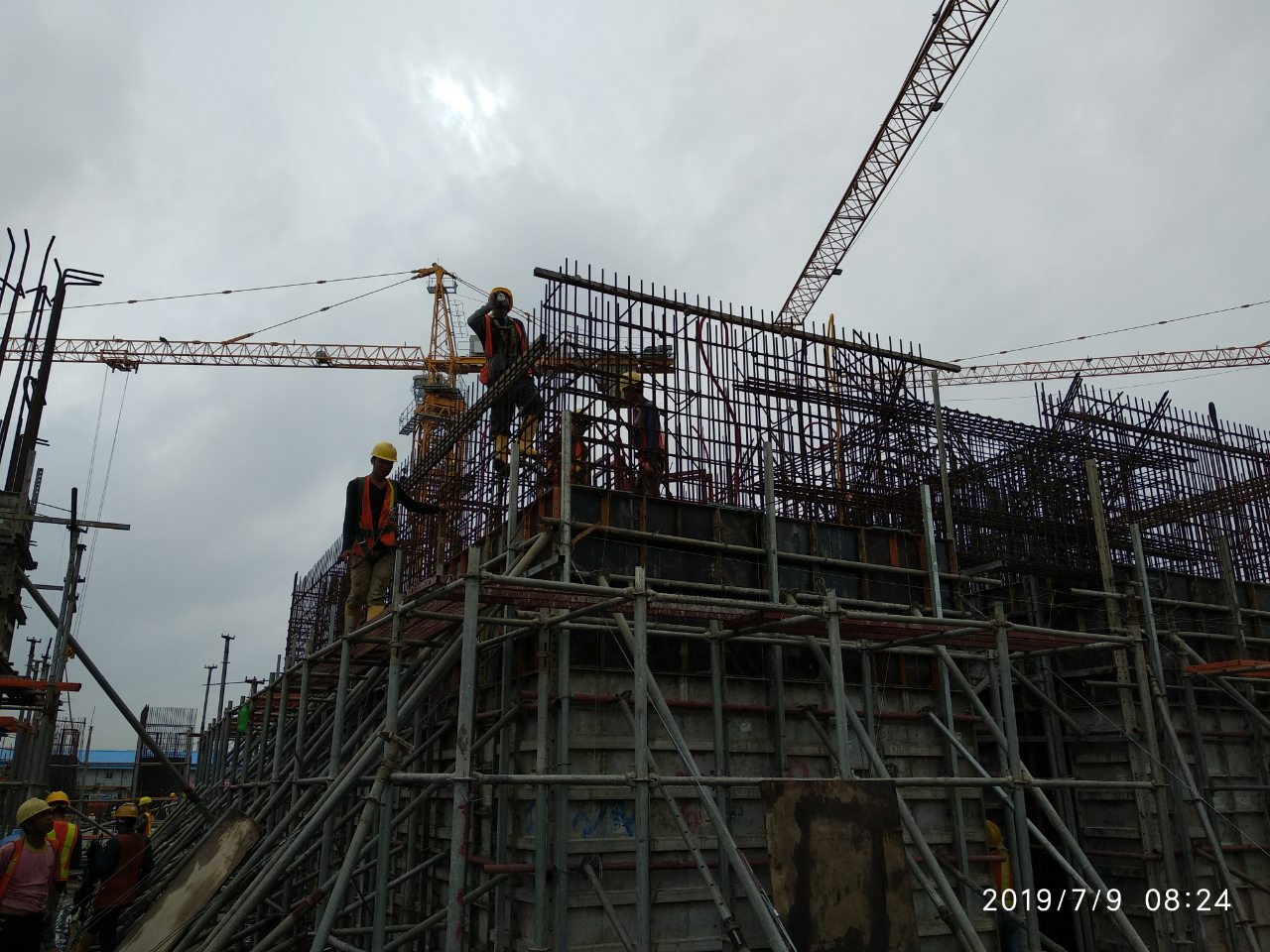

block-102-gf-core-wall-scaffolding-work

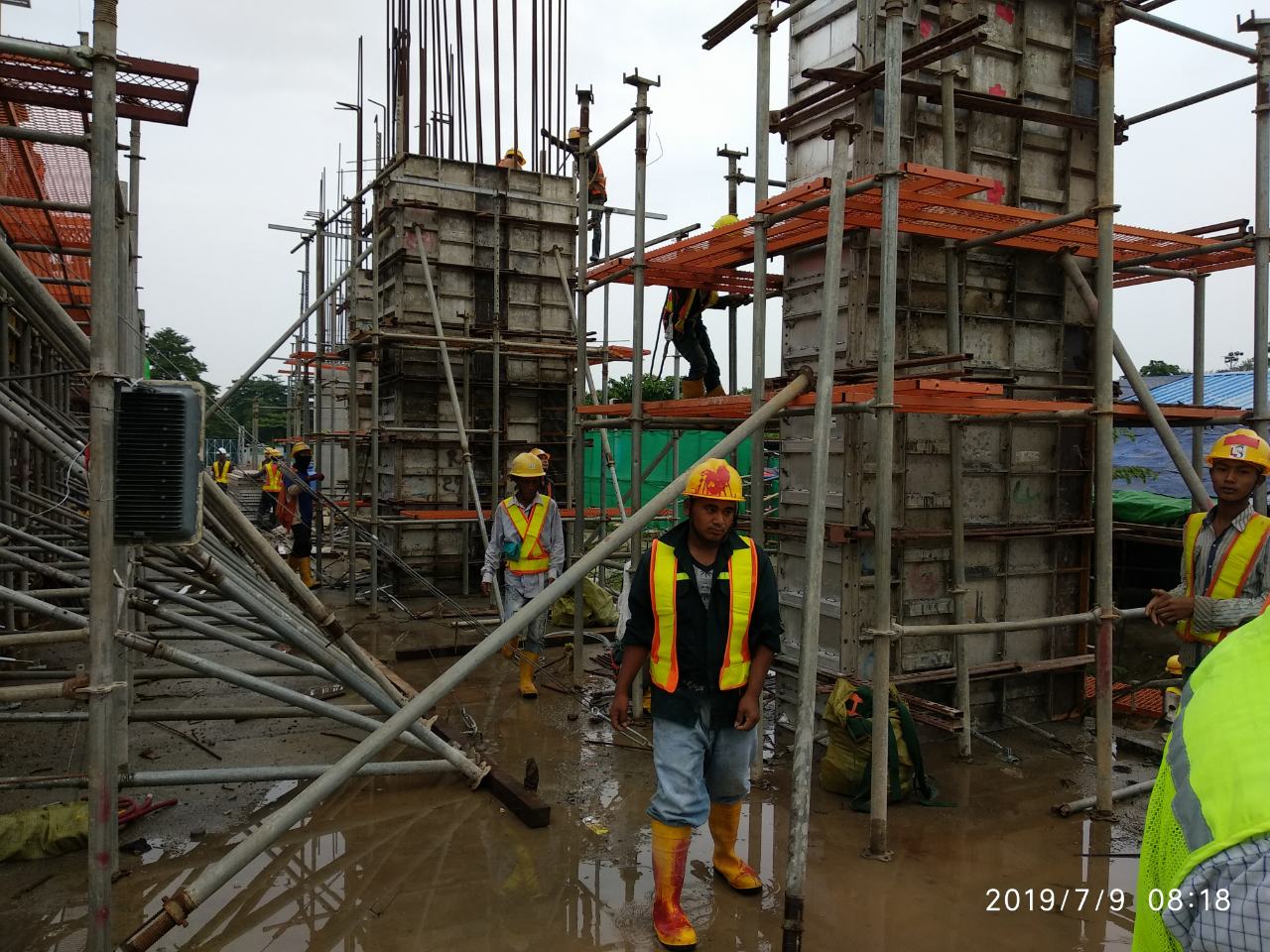

block-102-column-fw-installation

(위)102동 코어부는 콘크리트 타설을 마치고 양생중이며, 양생되는 동안 코어주변의 기둥부 작업중입니다.

이하 103동 근접사진 보시겠습니다.

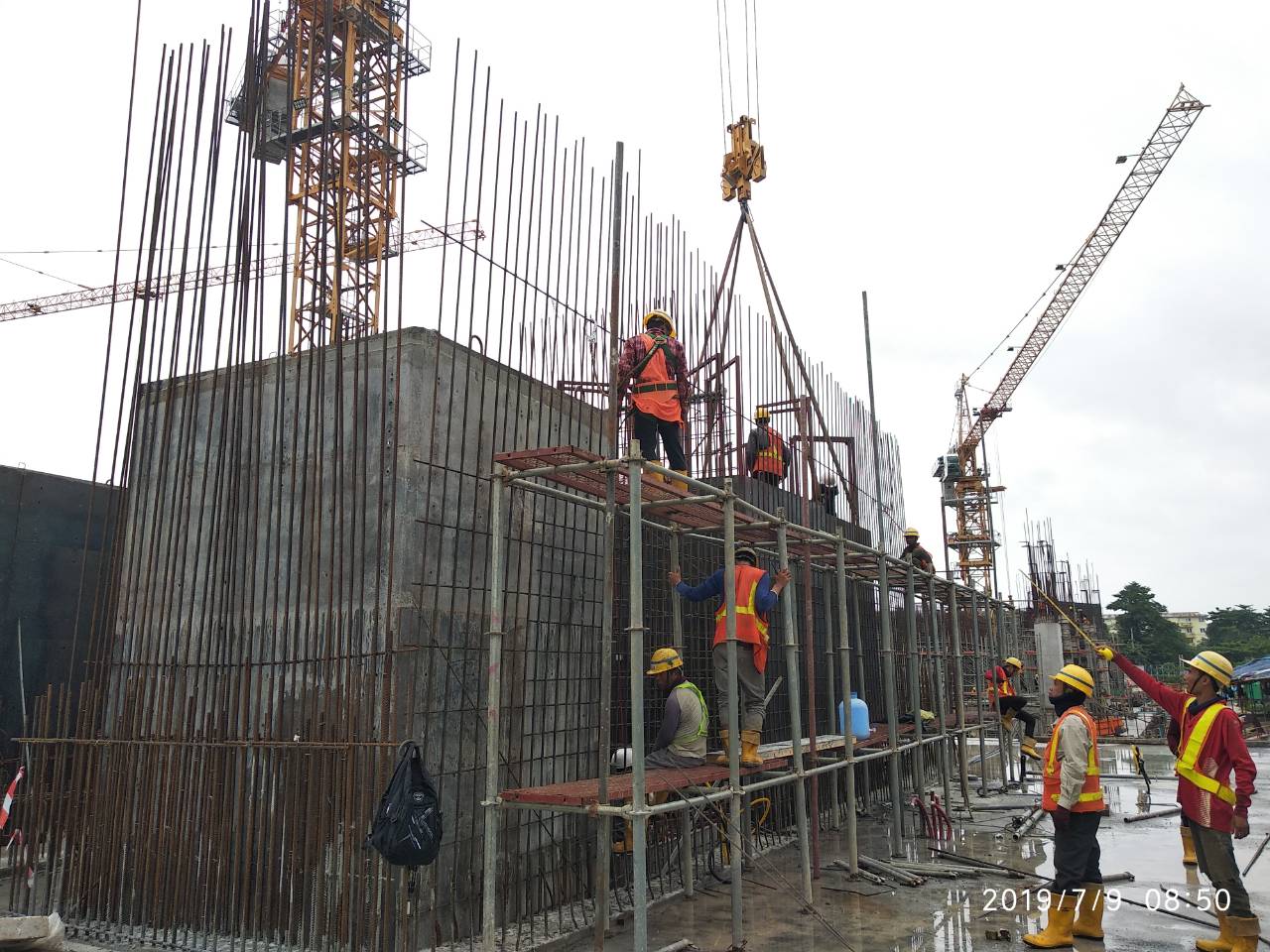

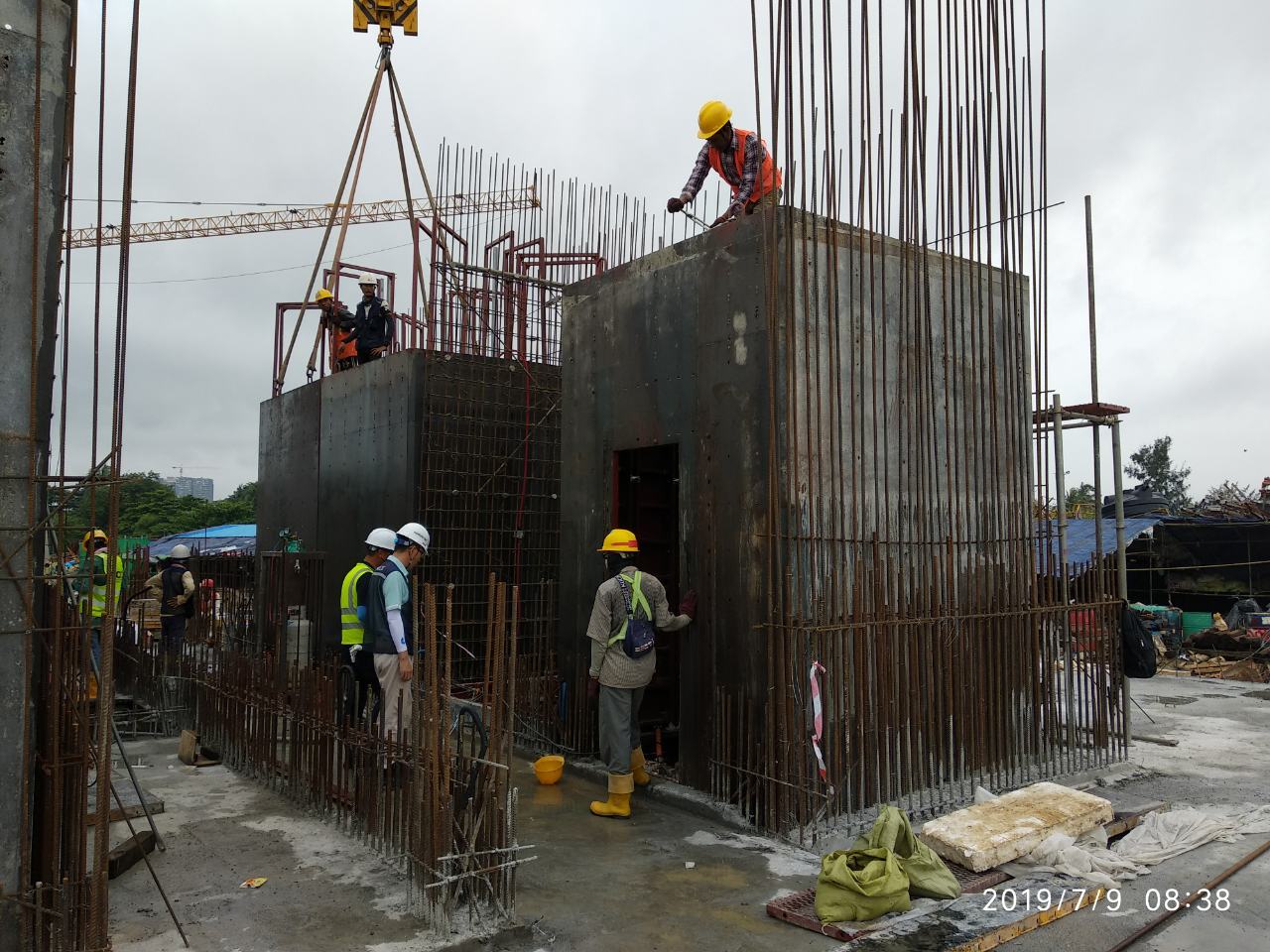

block-103-core-wall-rebar-installation-and-gang-form-installation

block-103-gang-form-installation

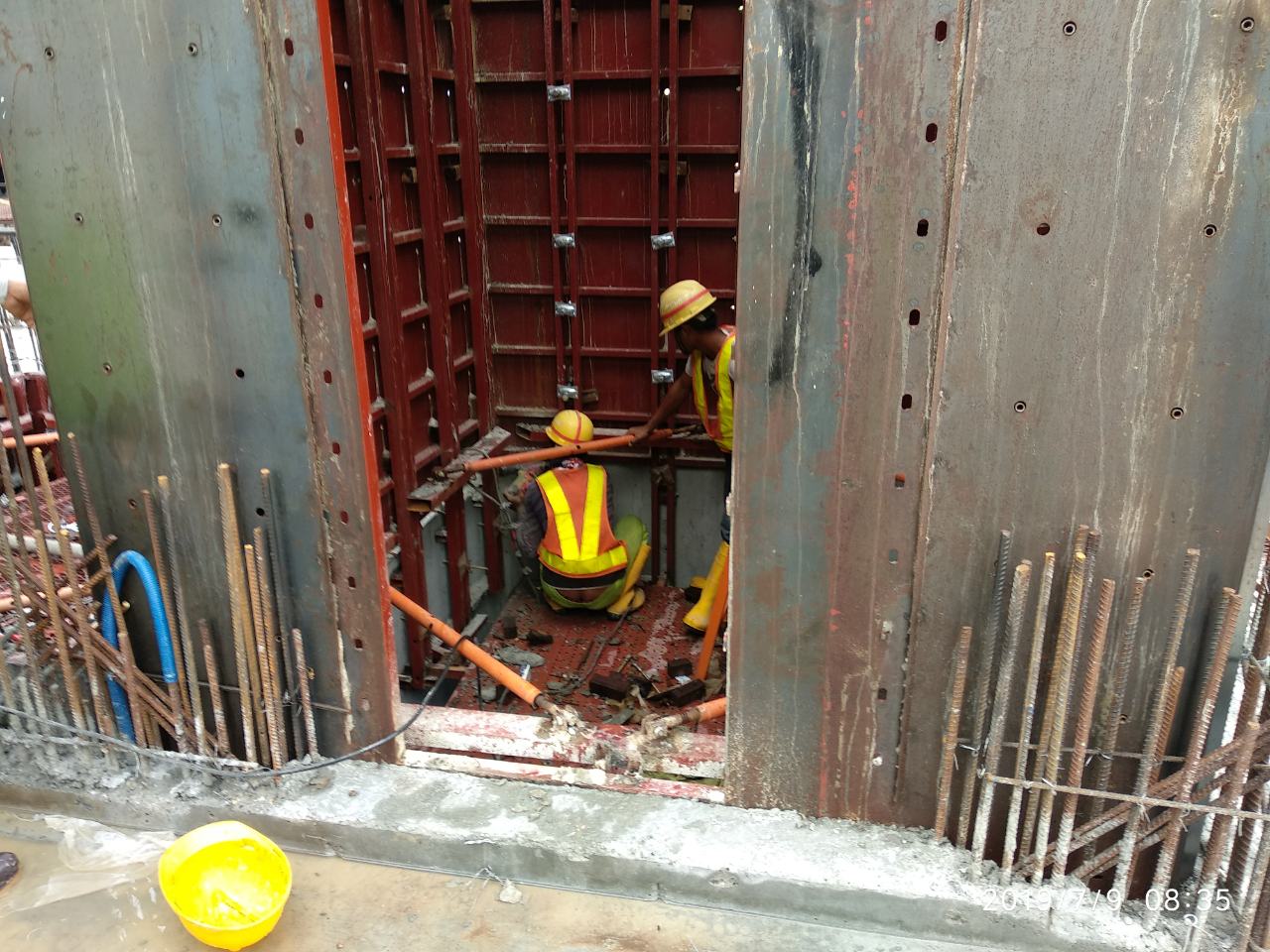

concrete-chipping-at-block-103

103동 코어부에 엘리베이터 갱폼을 설치하였으며 코어 철근배근 작업에 돌입하였습니다.

이하 105동 사진 보시겠습니다.

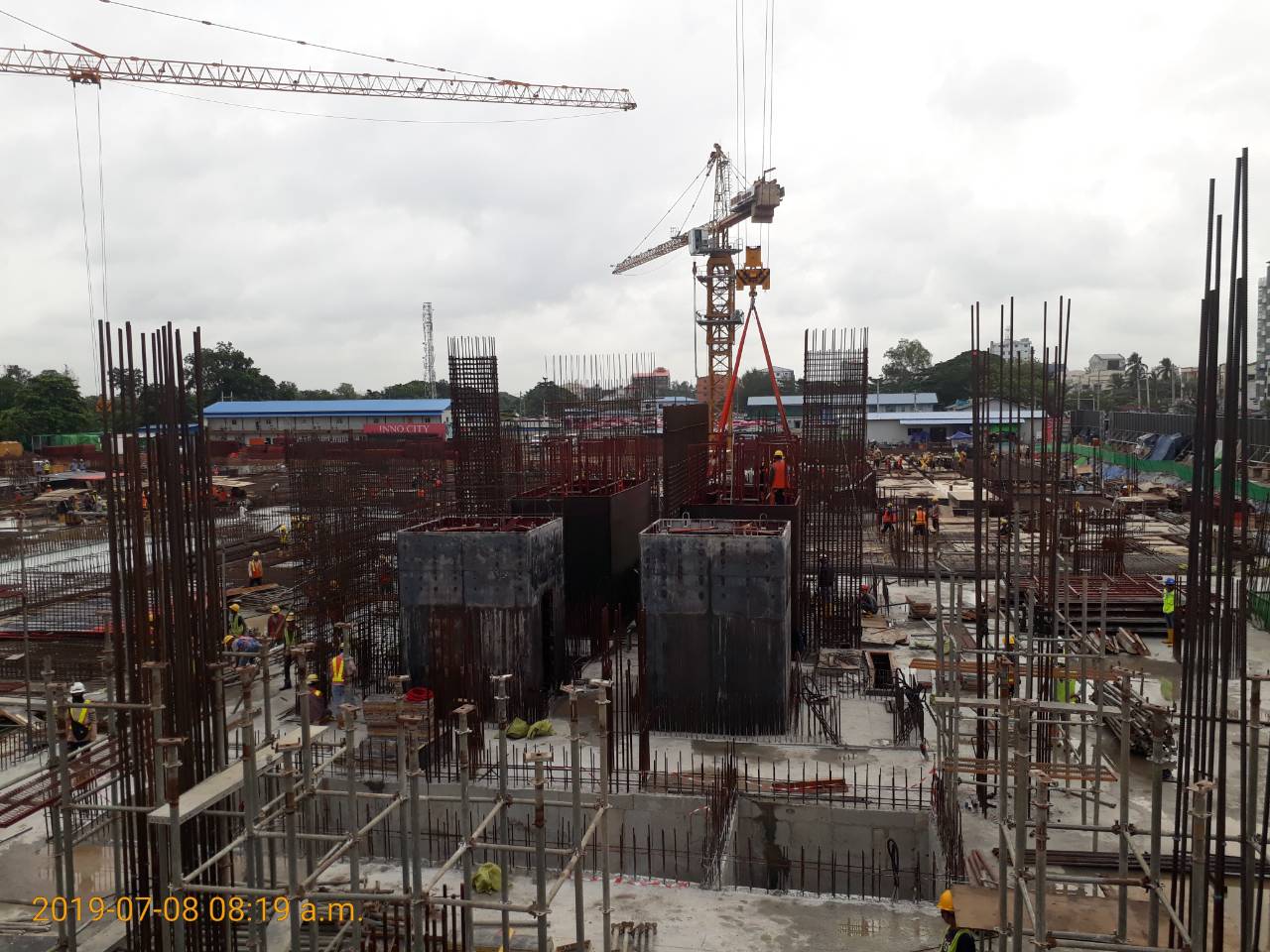

core-wall-gang-form-installation-at-block-105

(위) 104동에서 105동 바라보는 뷰입니다.

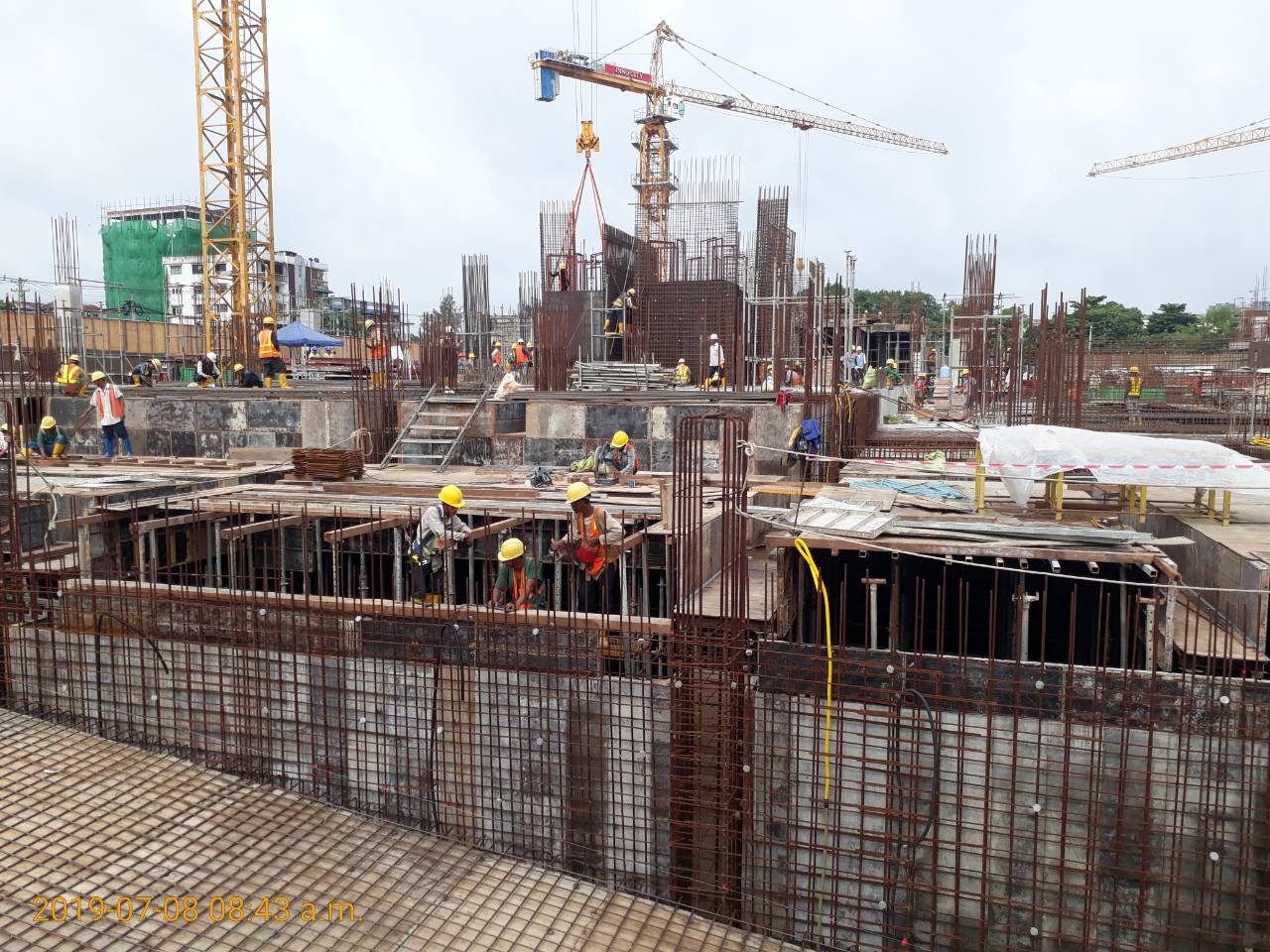

gf-beam-fw-installation-near-ramp-2

(위)호텔에서 105동 바라보는 뷰입니다. 105동 역시 1층(GF) 바닥 양생후, 코어 작업 중입니다.

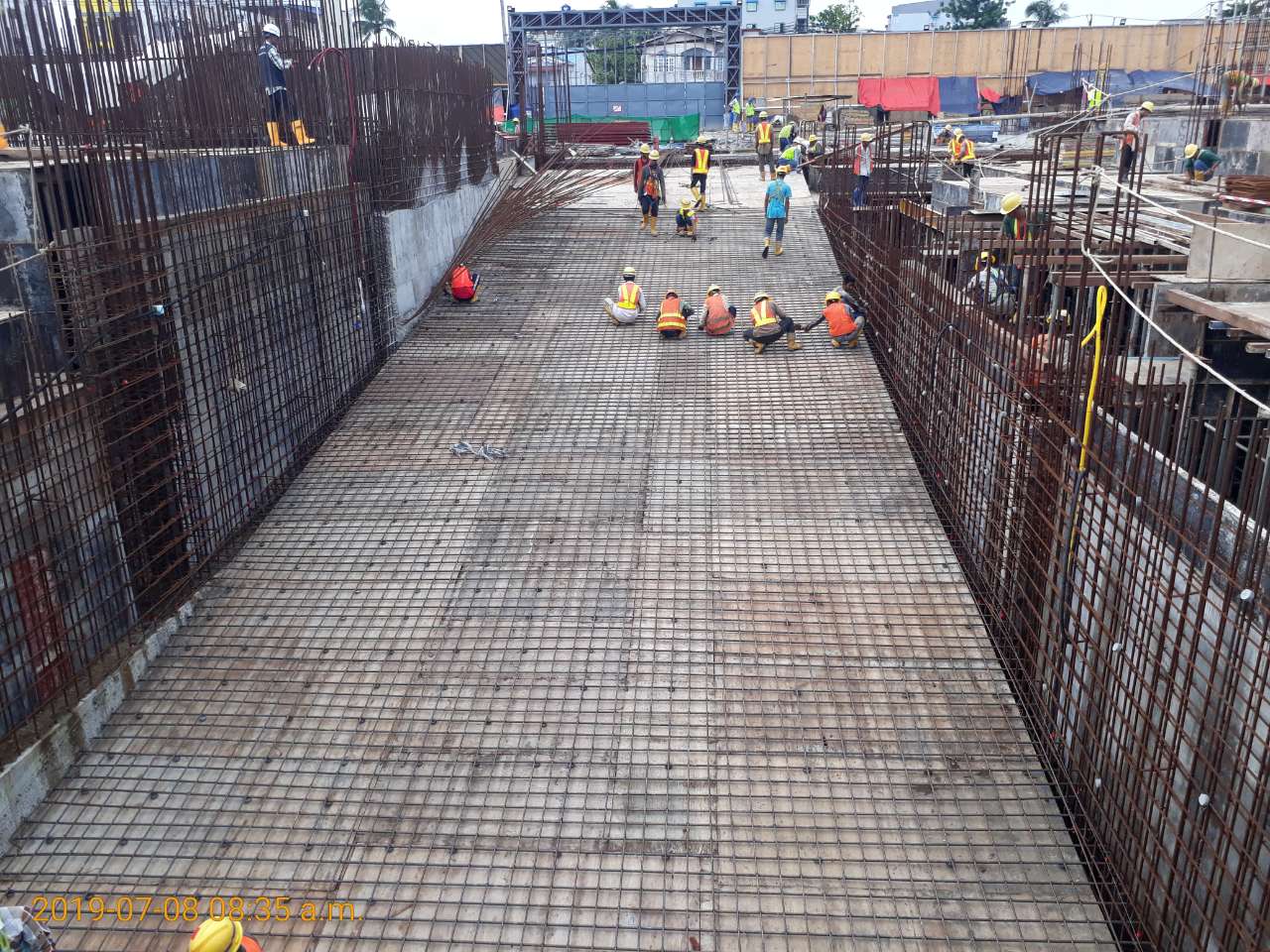

ramp-2-slab-rebar-work

(위)105동과 호텔사이 지하주차장 진입 경사로 작업하는 모습입니다.

이상으로 오늘 현장리포트를 마칩니다~!

감사합니다!
