2019.5.21. 공사 현장

안녕하세요~

2019. 5. 21. 현장 리포트입니다.

요 며칠동안 거의 매일 콘크리트 타설이 있었습니다.

현재 101동과 104동, 두 동의 중간 통로라 할 수 있는 부분의 GF(그라운드 플로어, 한국의 1층에 해당)

슬라브가 상당부분 타설되었으며, 101동 잔여 슬라브는 내일모레 (목) 타설 예정입니다.

아래 사진 보실까요?

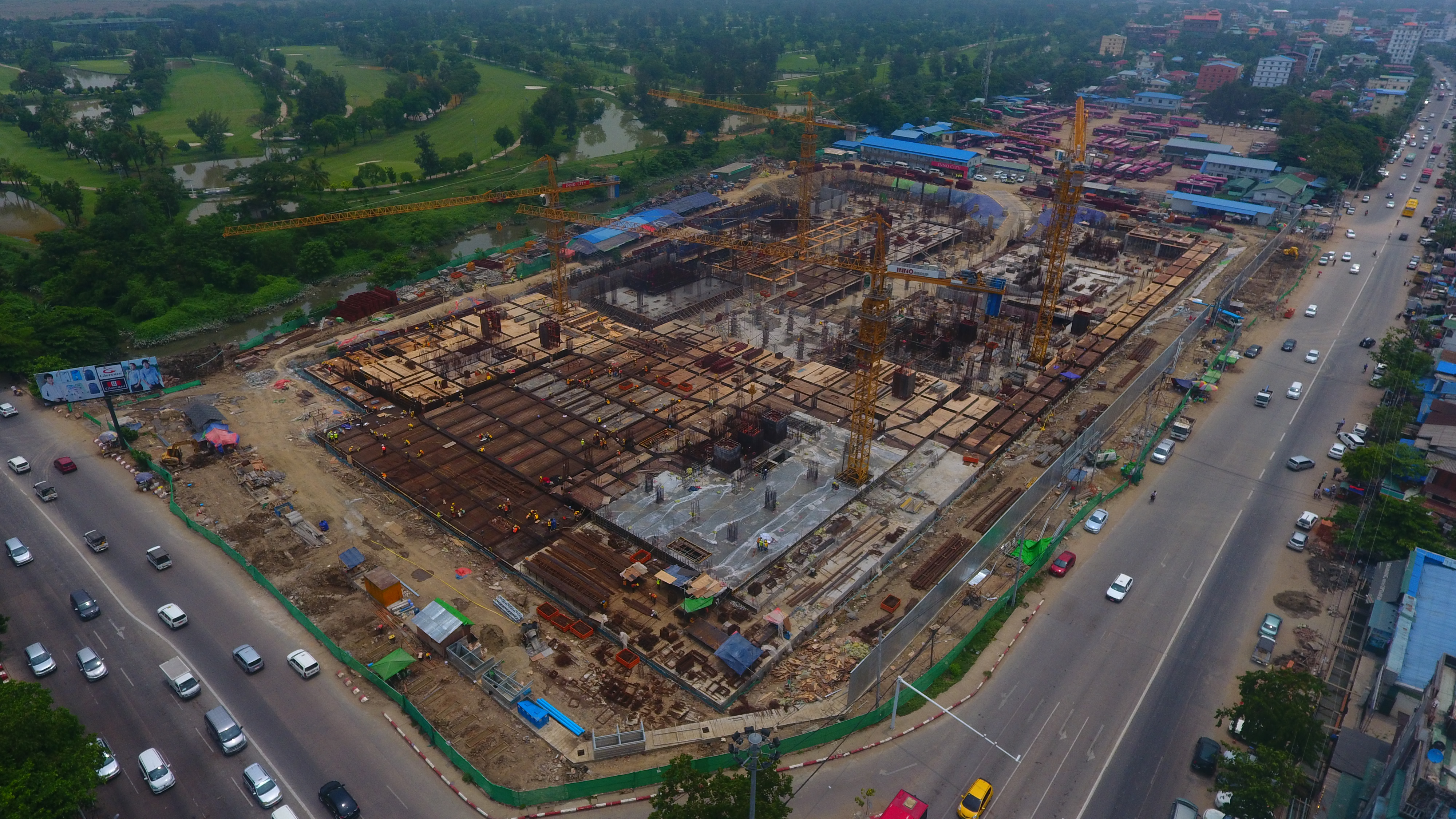

2019. 5. 13. 드론사진입니다. 104동쪽 GF 타설된 모습 확인하실 수 있습니다.
2019. 5. 21. 아래 사진과 비교해 보시면 일주일 사이에 101동 주변부와 중간통로(Access way)에
추가로 타설 진행된 모습 확인이 가능합니다.

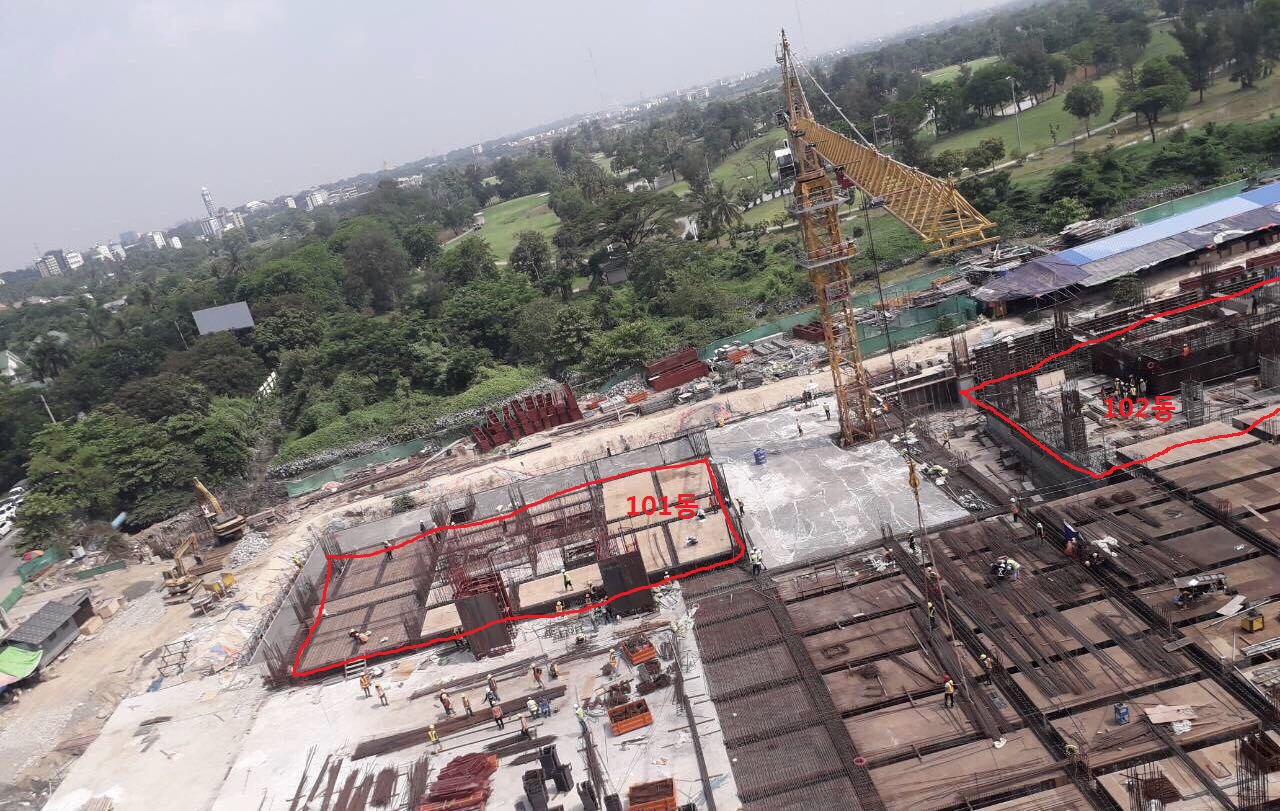

190521

(위)우측으로 102동 정화조 타설이 끝나고 기둥 철근 작업중인 것도 확인할 수 있습니다.

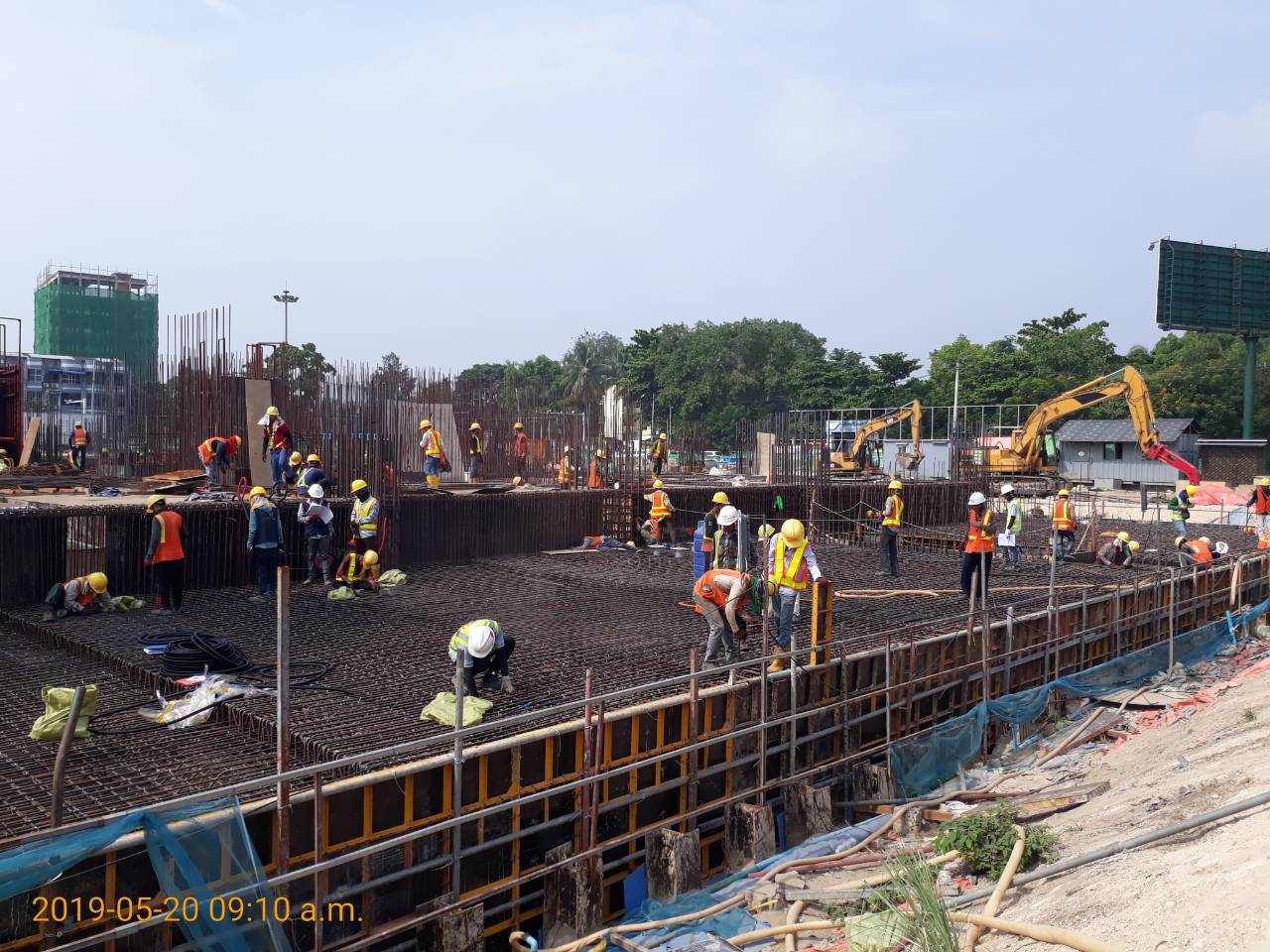

block-101-gf-1400-level-slab-rebar-installastion-work-1

(위)어제 사진입니다. 101동 주변부에 콘크리트 타설 직전 철근 작업이 거의 마무리된 모습입니다.

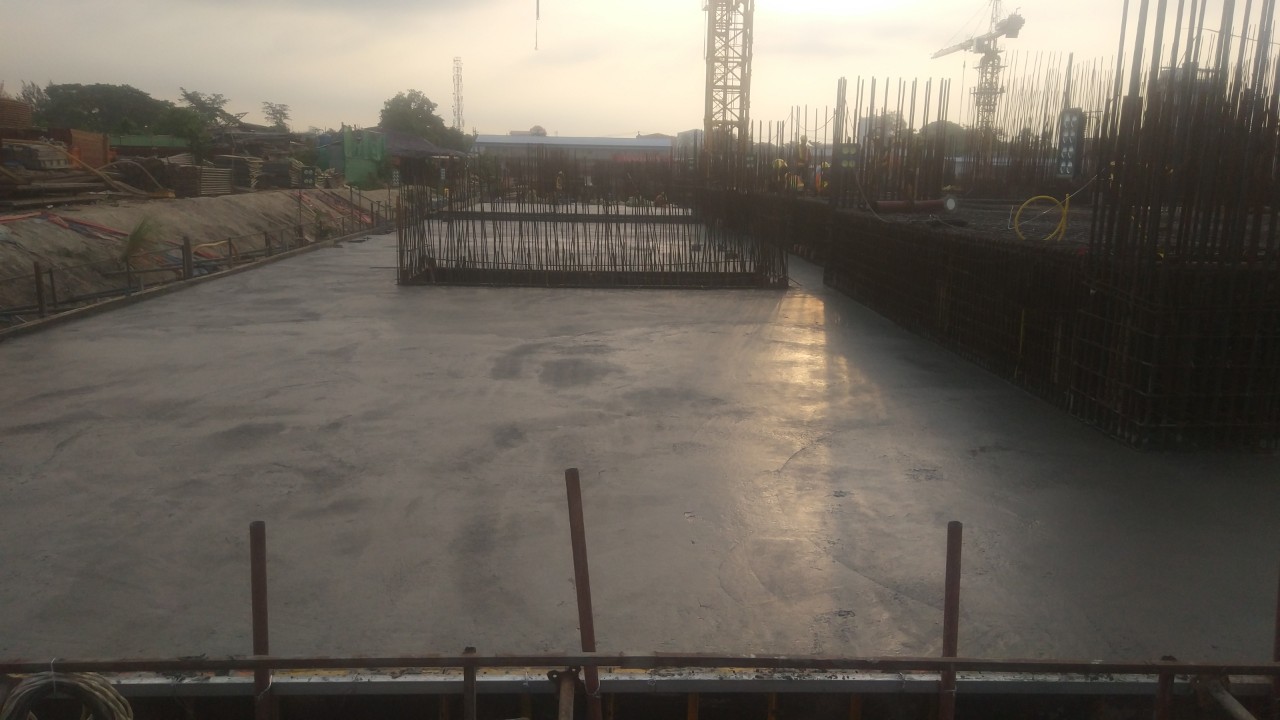

190521101%eb%8f%99-%ec%a3%bc%eb%b3%80%eb%b6%80-%ed%83%80%ec%84%a4

(위)어제 밤부터 오늘 아침사이 타설된 101동 주변부 타설직후 모습입니다.

아래는 타워크레인에서 바라본 101동 GF 바닥입니다.

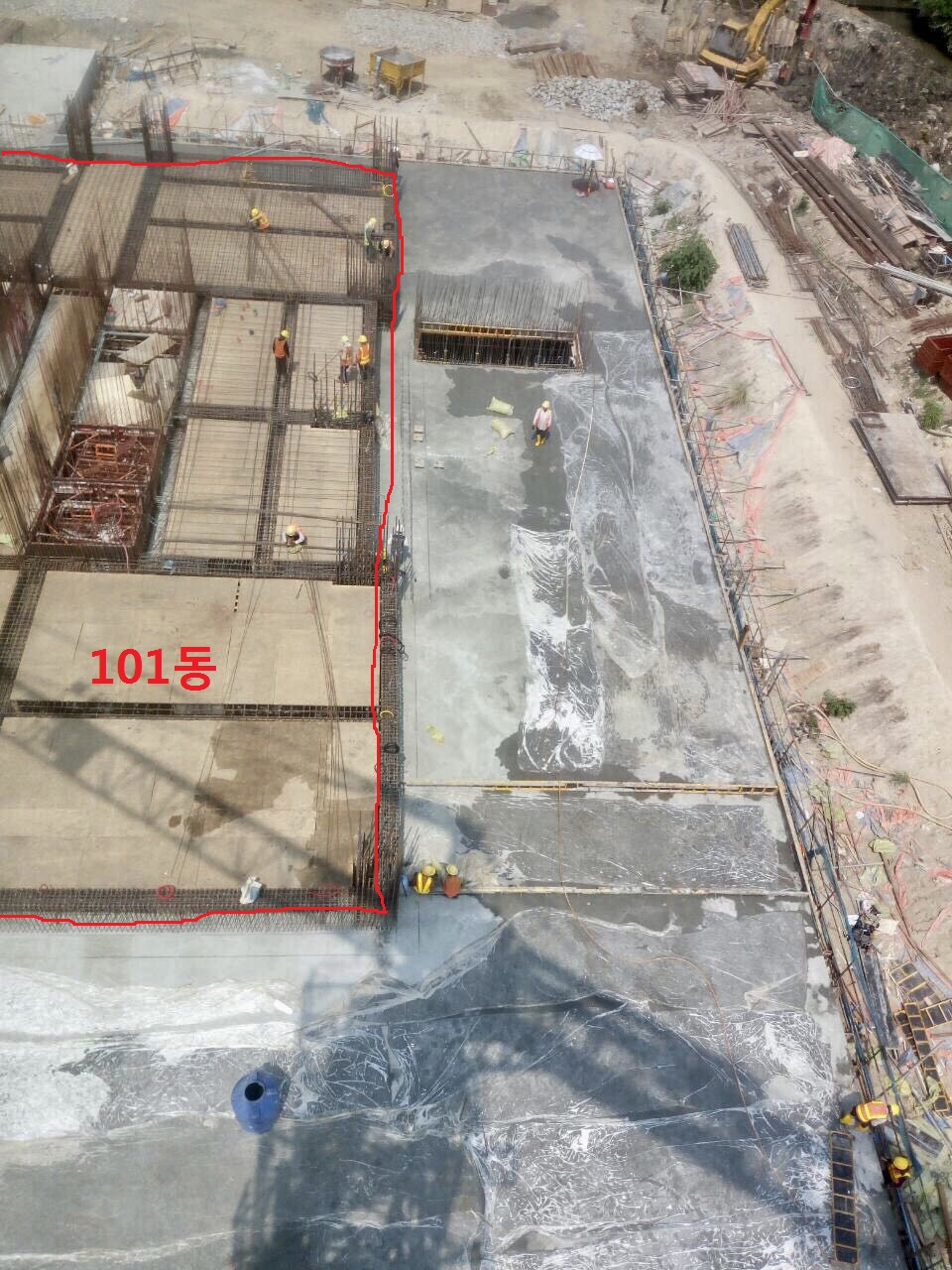

190521101

터미널 벽체와 103동 기둥, 105동 기둥 등도 콘크리트 타설이 되었습니다.

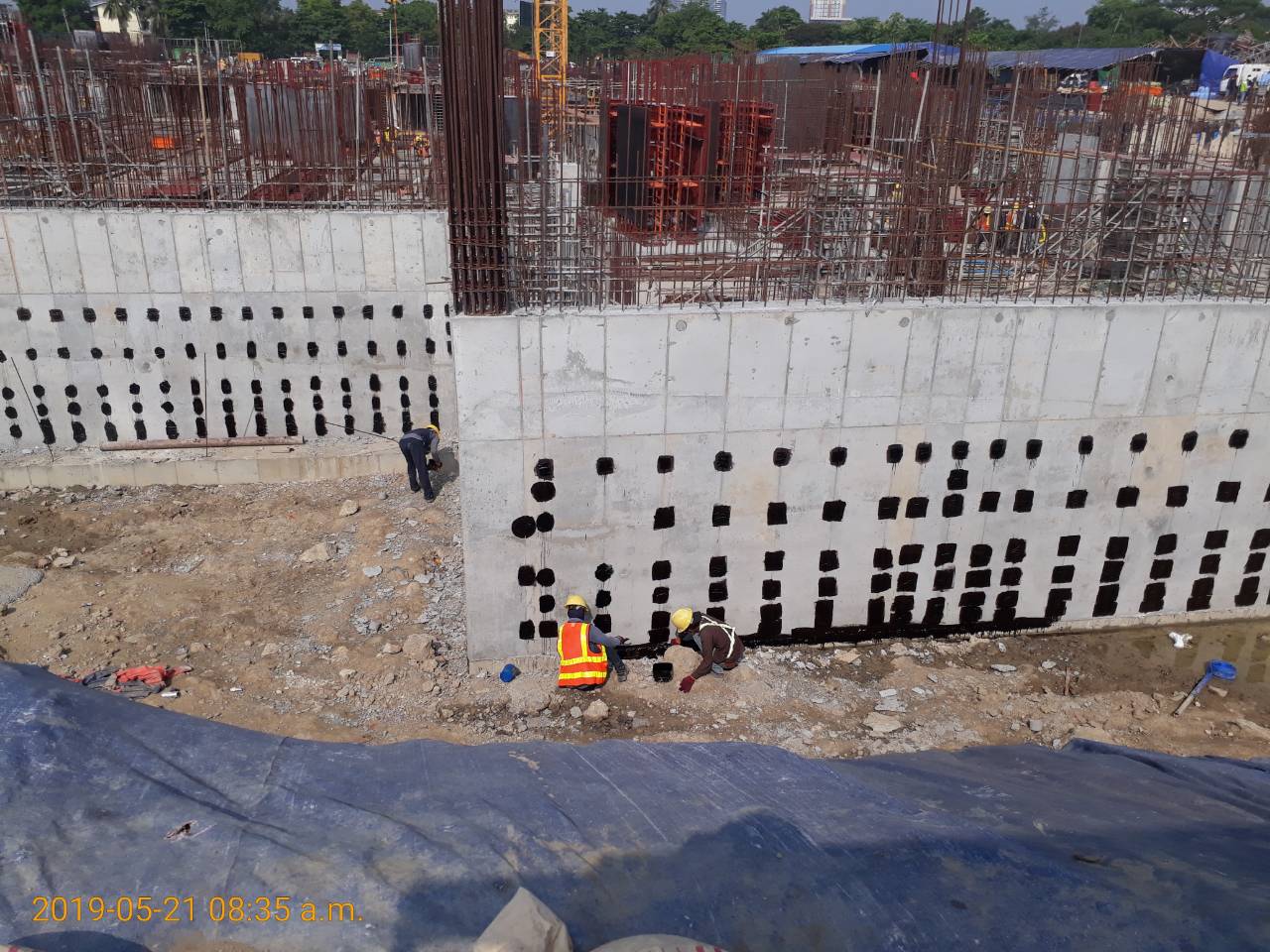

terminal-wall-oil-painting-work

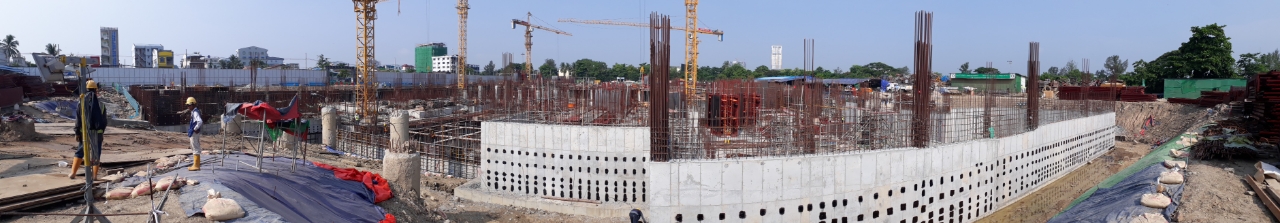

overall-view-from-east

(위) 터미널 벽체 타설 후 오일 페인팅 작업중인 모습입니다.

block-105b1-core-wall-rebar-installation-work

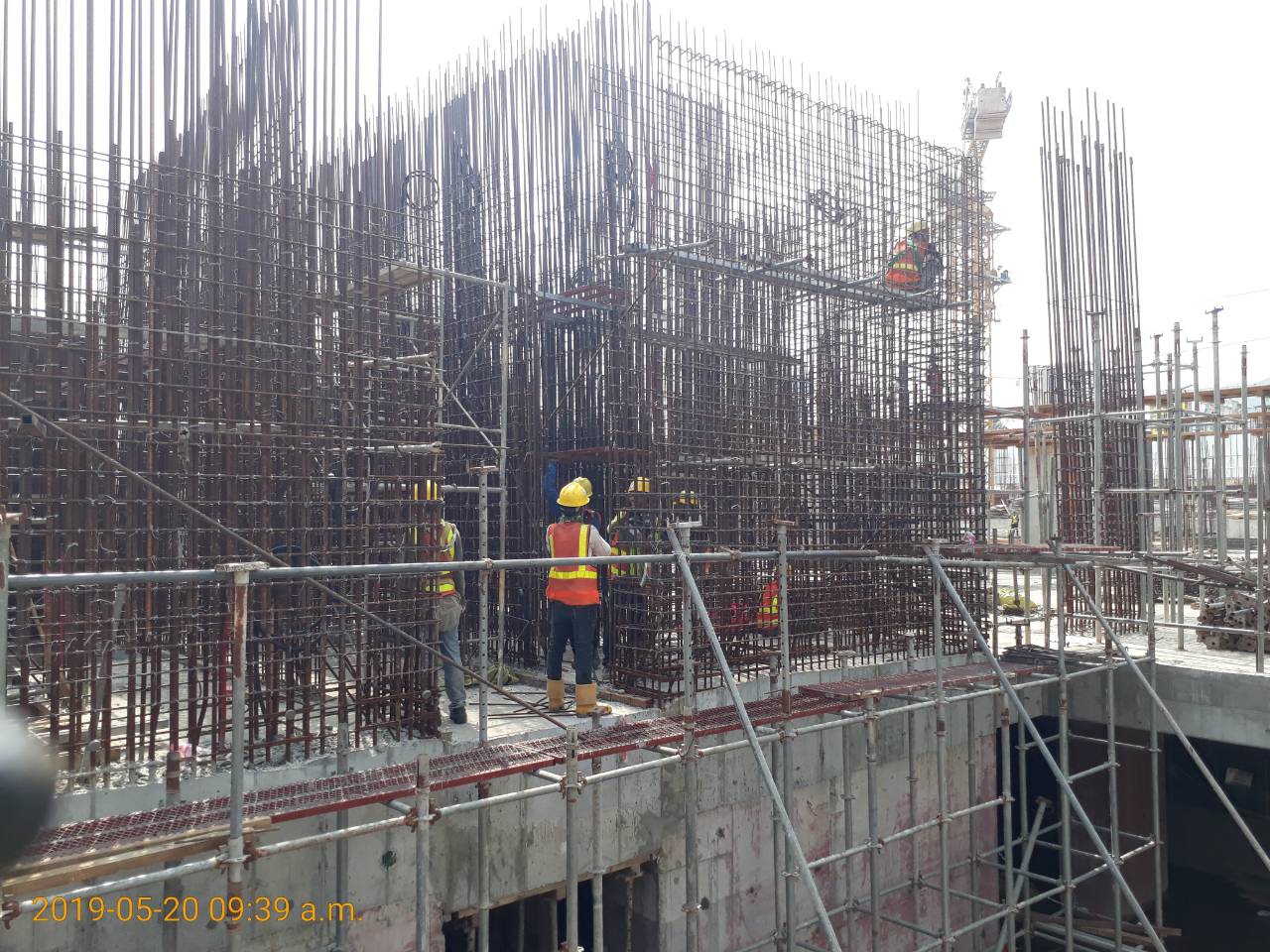

block-103-corewall-rebar-installation

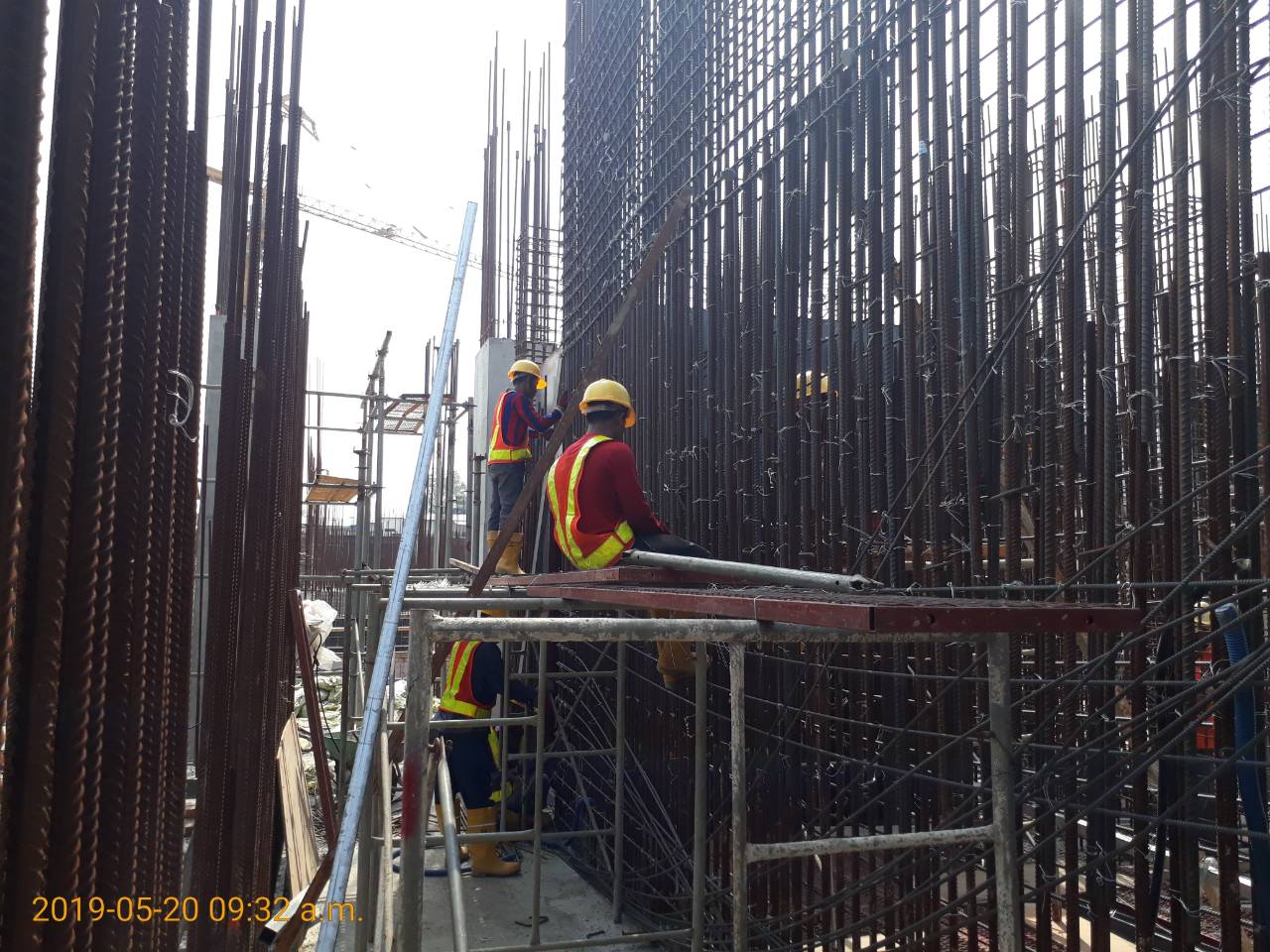

block-105-core-wall-rebar-installation-work

(위) 103동과 105동에서 코어 철근 작업중인 모습입니다.

103동과 105동은 코어부 철근작업과 기둥 타설, GF슬라브 작업을 동시다발적으로 진행하고 있습니다.

block-102-apartment-column-fw-installation

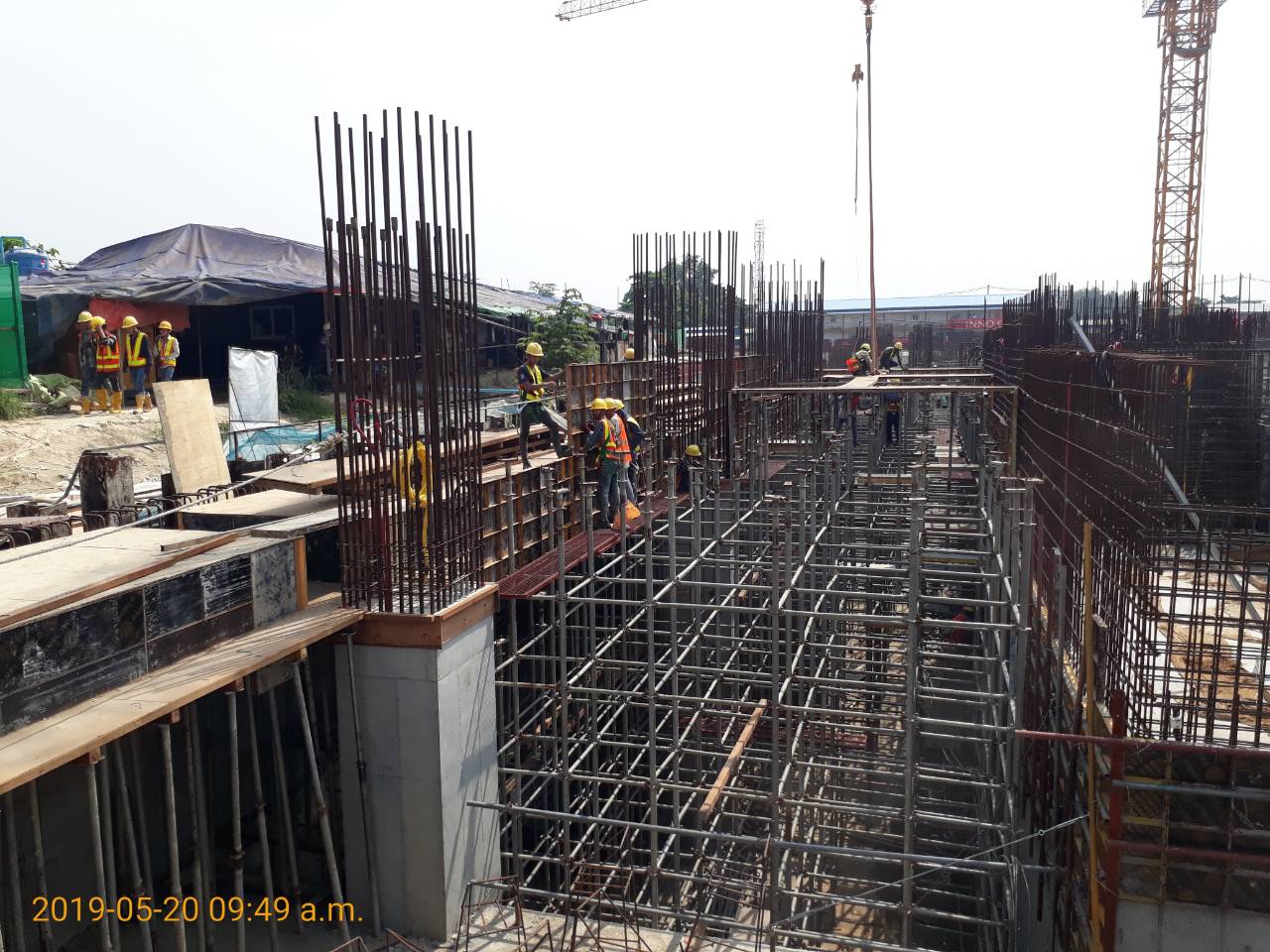

block-102-gf-beam-fw-installation-1

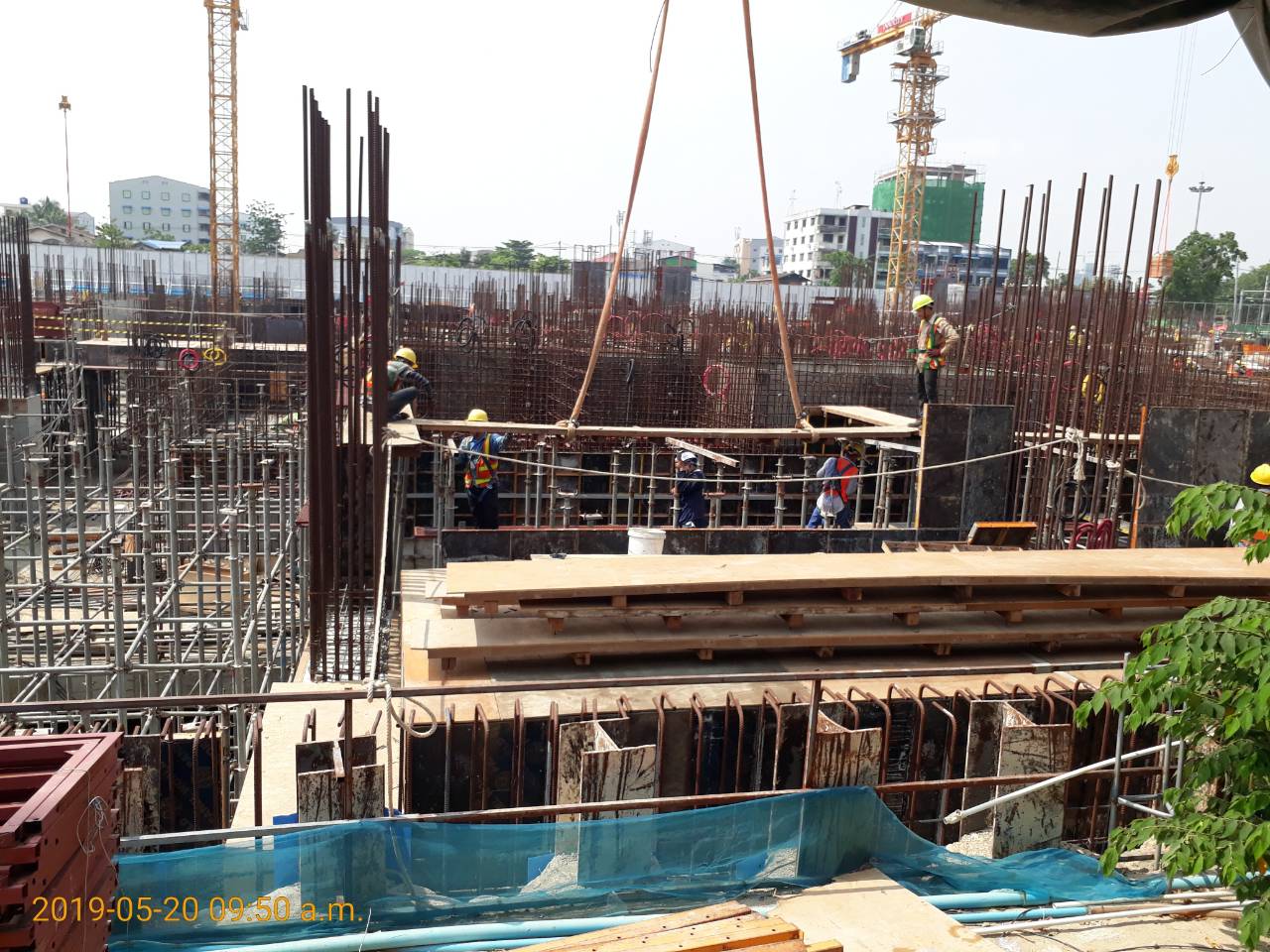

block-102-gf-beam-fw-installation

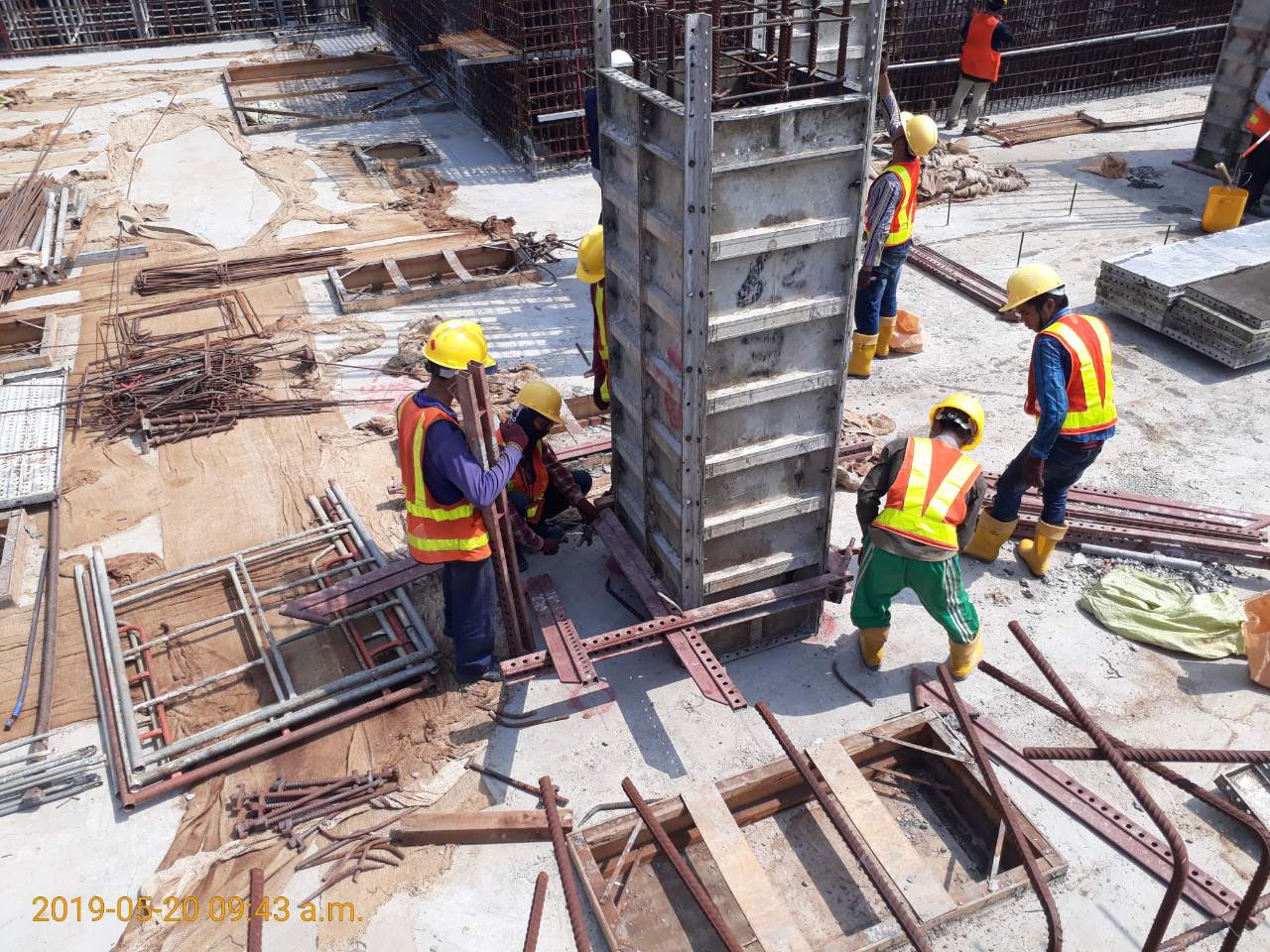

(위) 102동 기둥 타설 및 슬라브 거푸집 작업중인 모습입니다.

(아래) 마지막으로 타워크레인에서 바라 본 뷰 보고 드리겠습니다.

가운데 작업 통로 부분도 거푸집 작업이 들어가서, B1층 막바지 작업중입니다. 감사합니다.

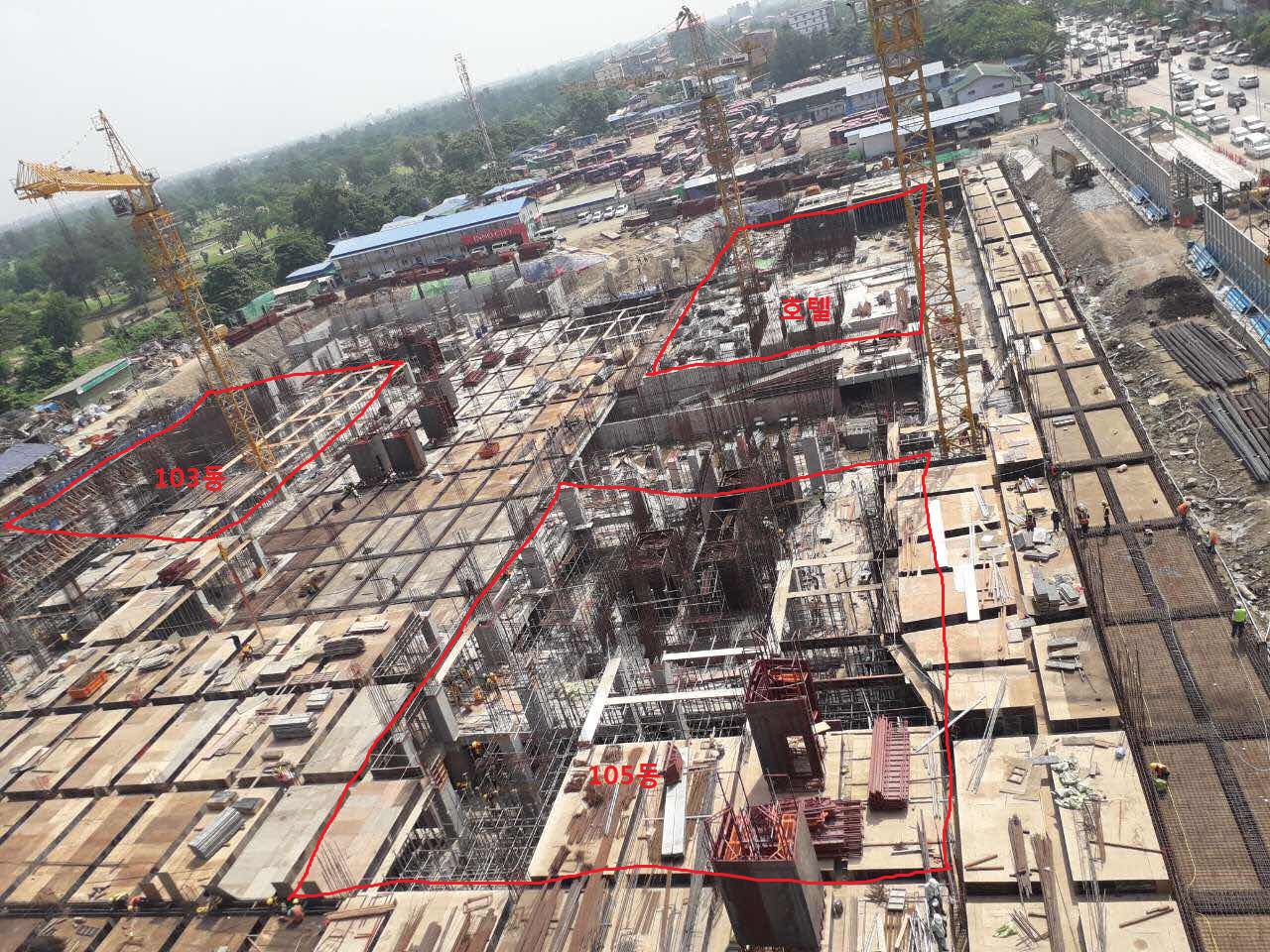

190521_2
