2019.3.14. 공사 현황

안녕하세요?

꽃샘추위가 기승을 부리는 요즘, 감기 조심하시고 따듯한 물 많이 섭취하기를 바랍니다.

바로 본론으로 들어가서.. 이노시티 공사현황 살펴보실까요?

지난번에 ‘B1층 바닥구조물은 103동만 진행되면

가운데 작업통로를 제외하고는 완성됩니다.’라고 말씀드렸지요?

그래서 지난 10여일간은 103동과 가운데 작업통로 일부를 진행하였습니다.

그리고 101동 코어부는 이미 콘크리트 타설을 마쳤고, 104동 코어부는 철근+거푸집까지 완료되어

콘크리트 타설을 기다리고 있는중입니다.

전체 사진으로 확인하시겠습니다.

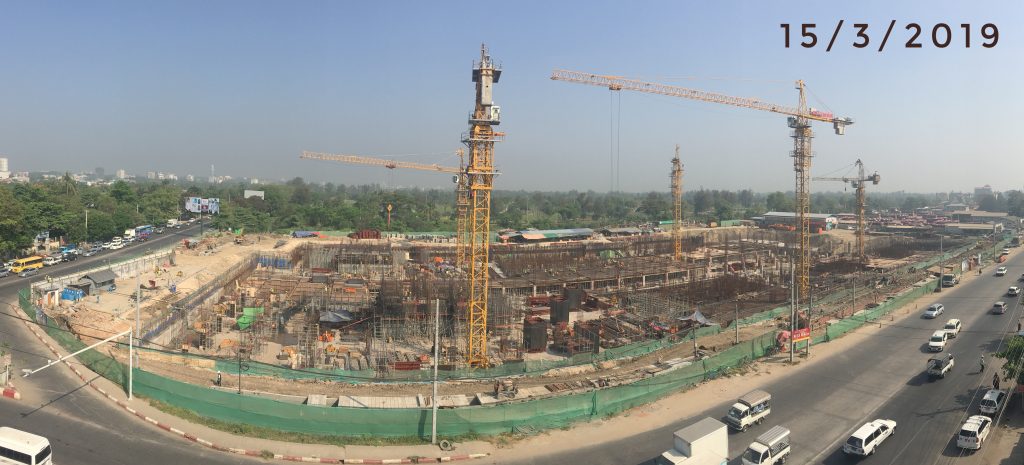

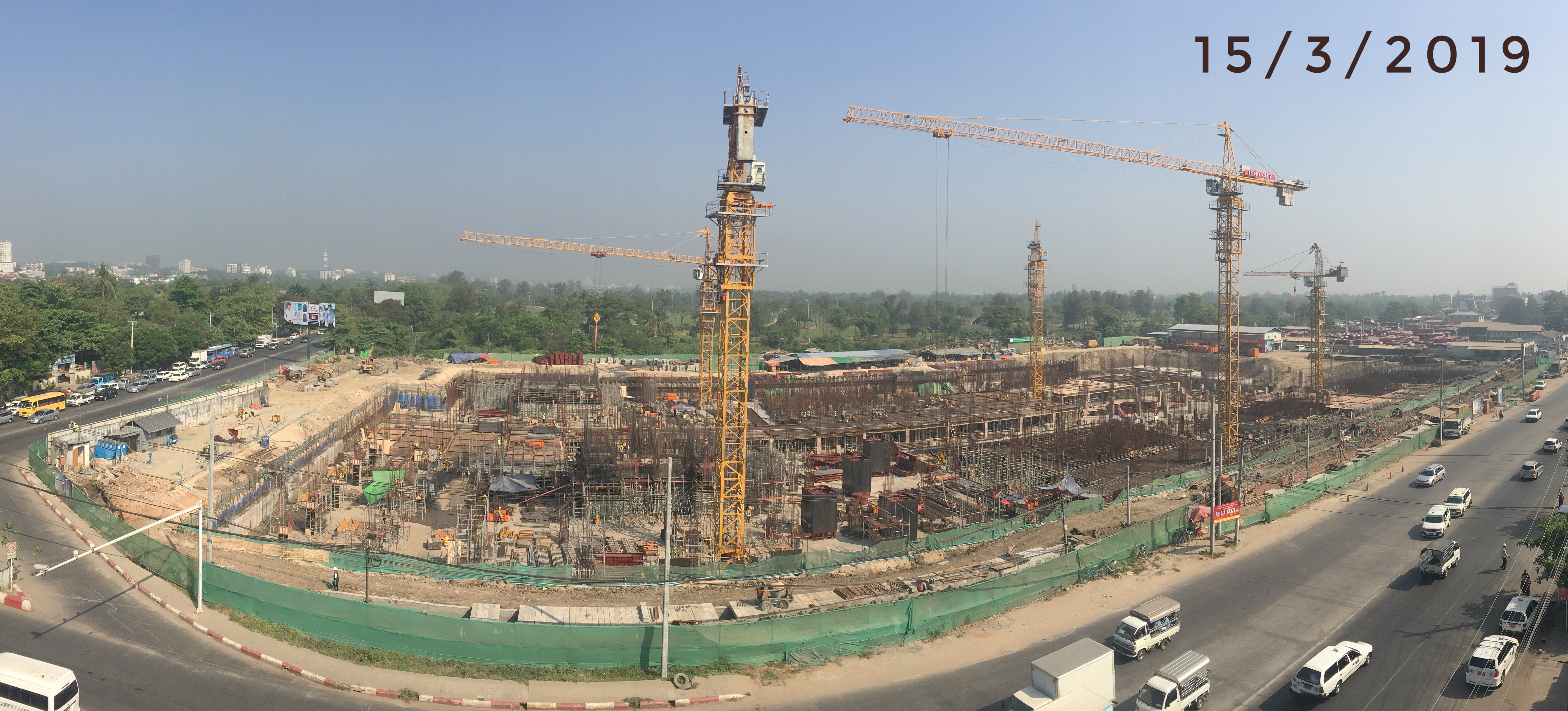

snapseed

우선, 103동 바닥구조물 작업 모습입니다.(아래)

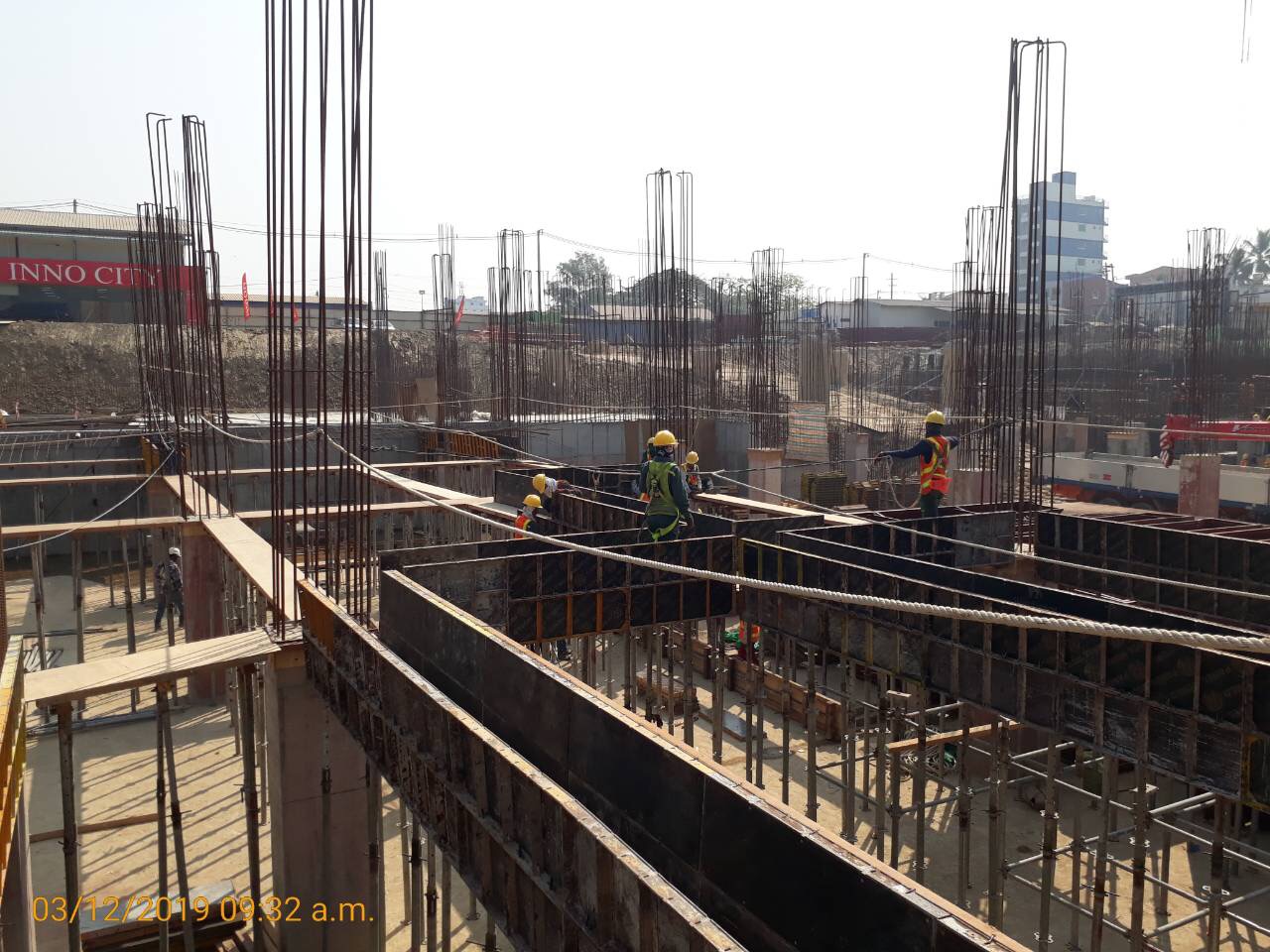

block-103-beam-formwork-installation

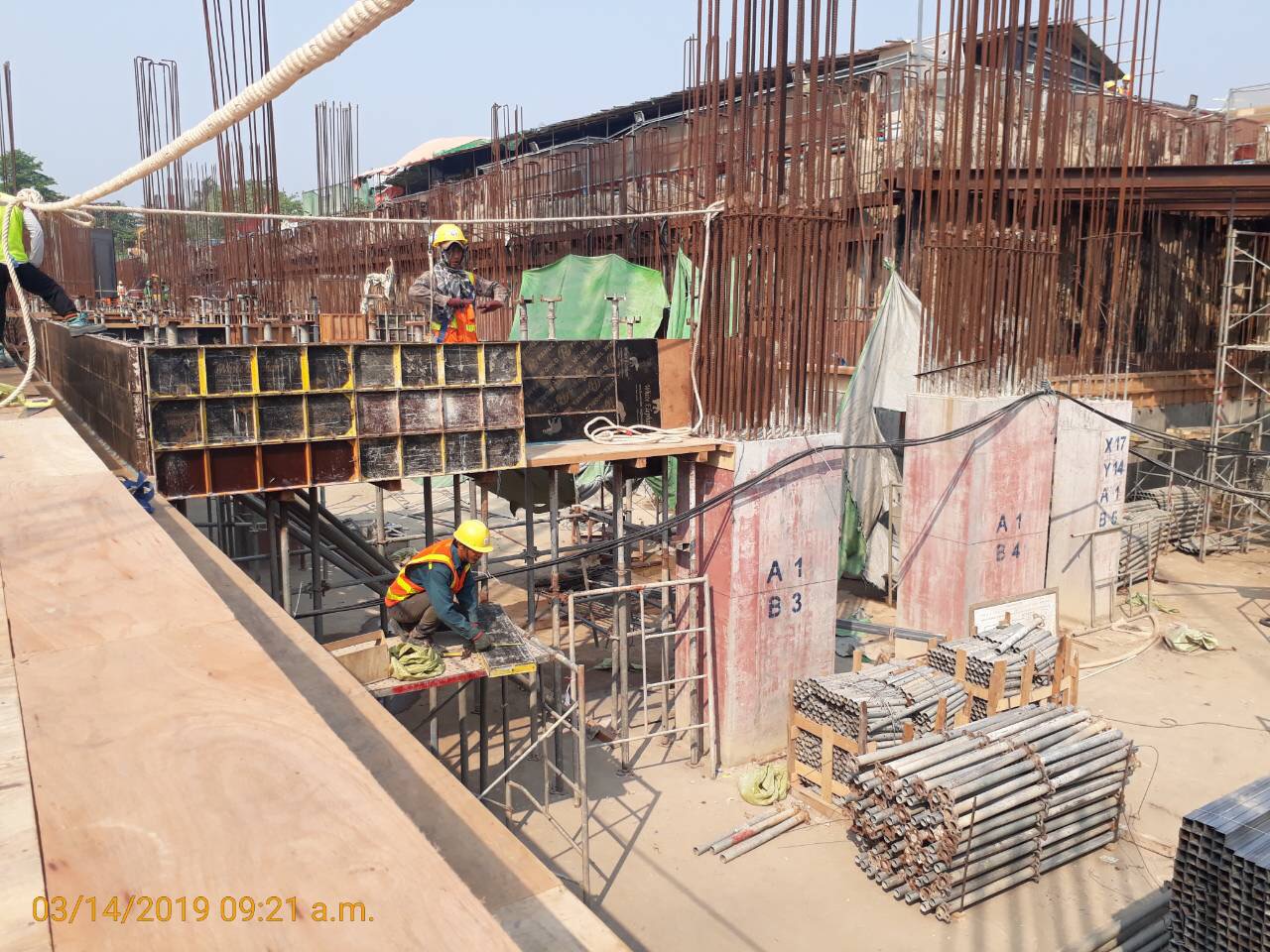

103-b1-beam-formwork-installation-work

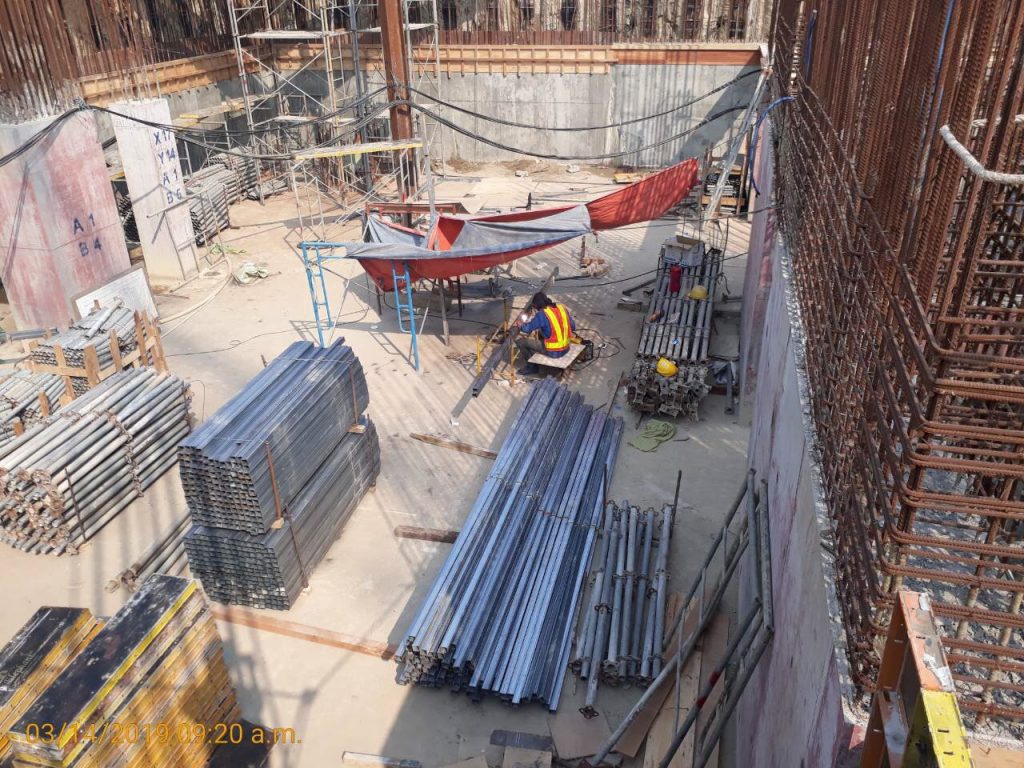

support-pipe-and-hollow-pipe-production-at-block-103

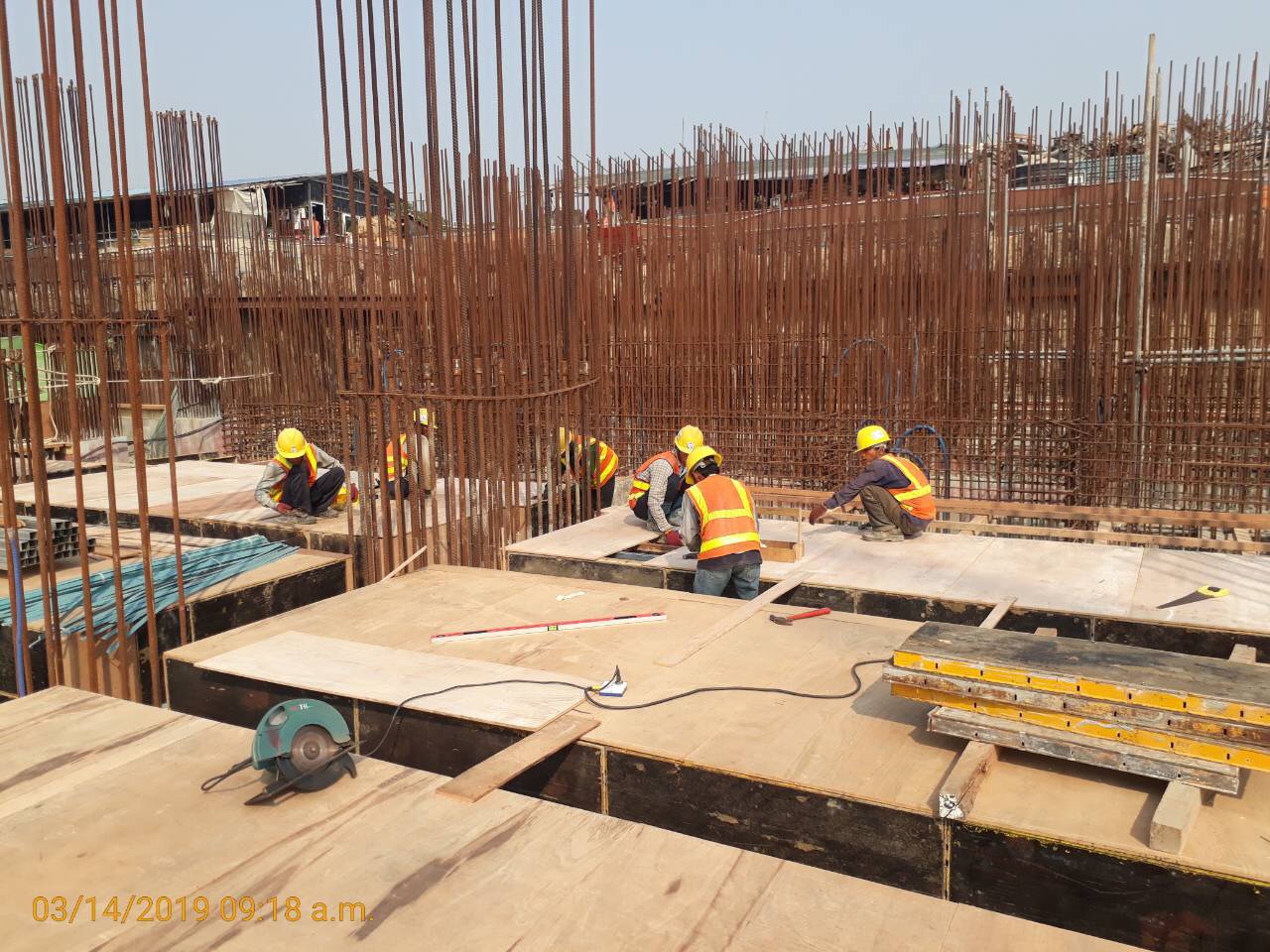

b1-slab-formwork-installation-work-at-block-103

가운데 통로부는 101,104동 쪽부터 작업을 시작하여 호텔, 터미널 방향으로 진행하고 있습니다.(아래)

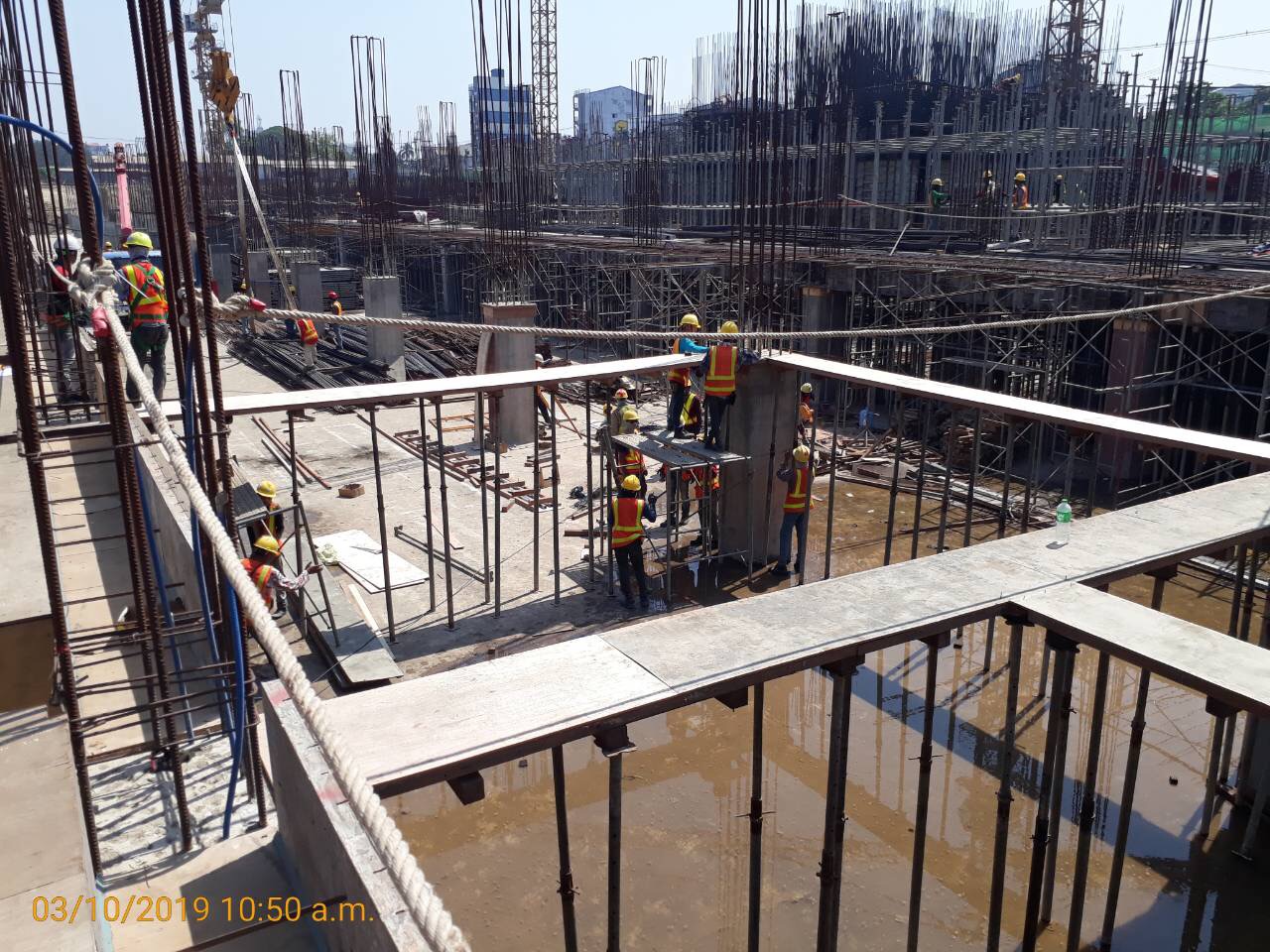

b1-formwork-isntallation-at-p15-area

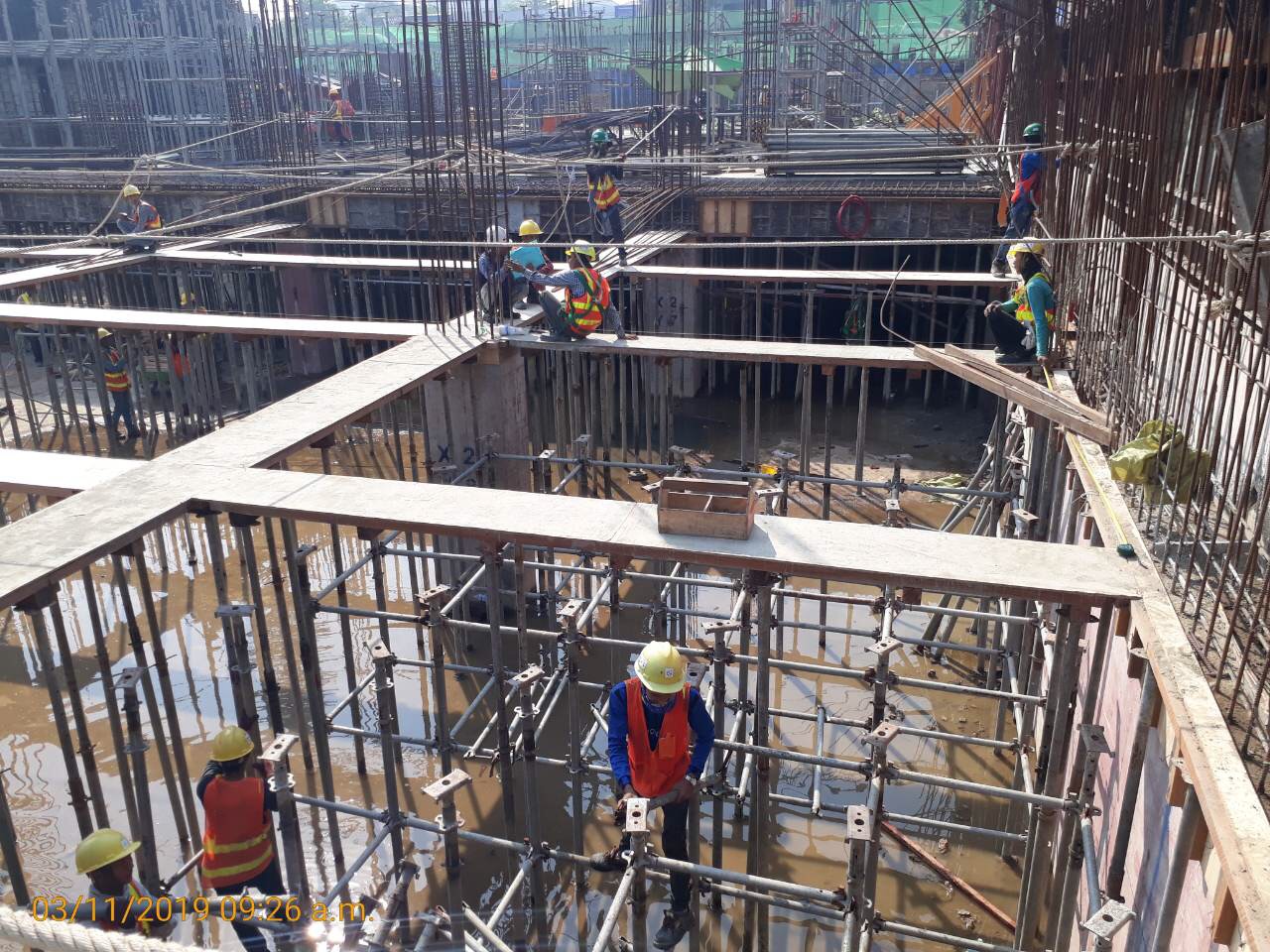

b1-beam-formwork-installation-at-p15-area-access-way-2

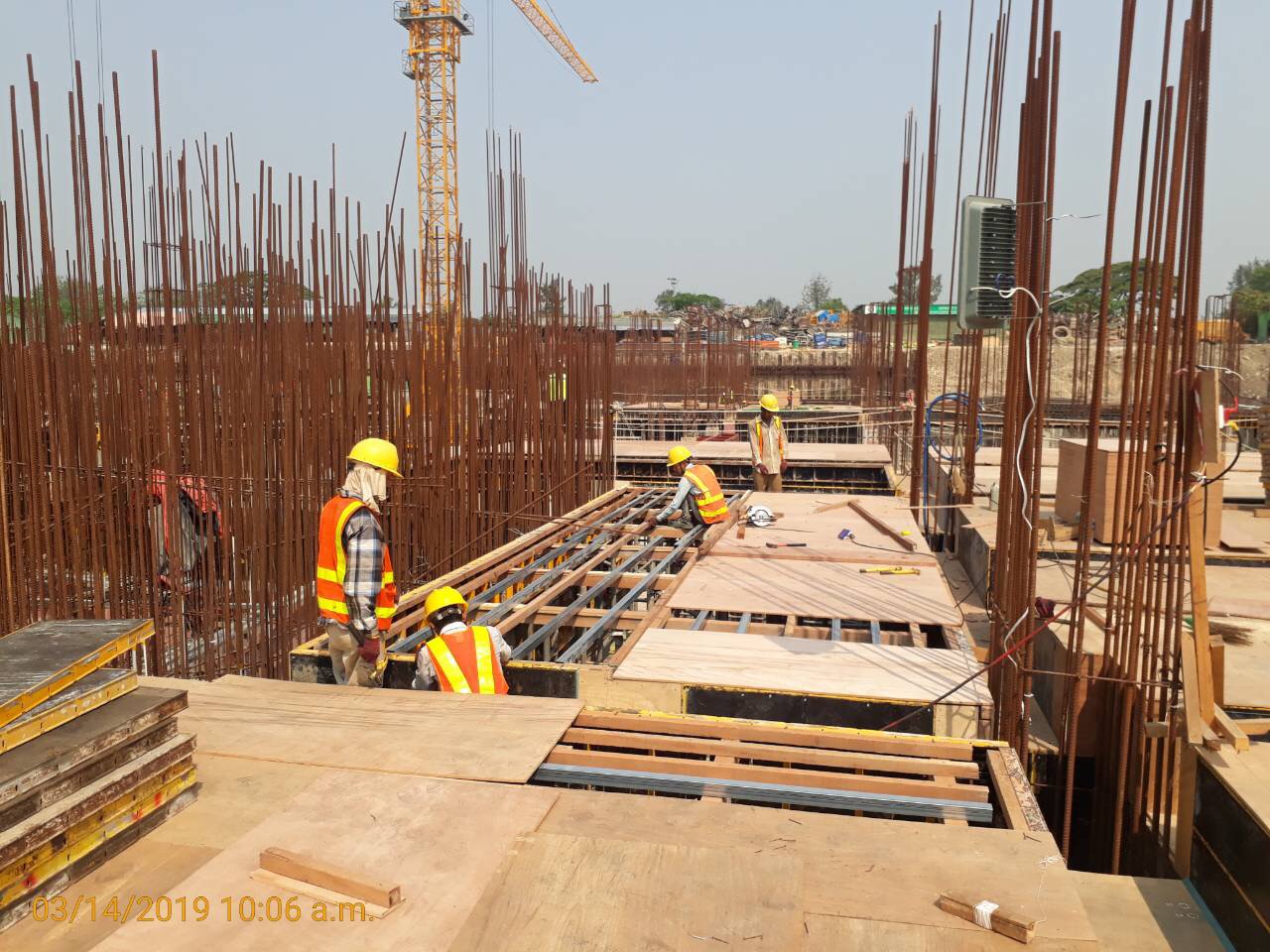

hotel-b1-slab-formwork-installation-work

이제 코어부를 보실까요?

101동 코어부는 콘크리트 양생중, 104동 코어부 콘크리트 타설 직전, 102동 코어부 철근 작업중입니다.

먼저 101동 코어부입니다. 거푸집에 둘러싸여 양생중입니다.(아래)

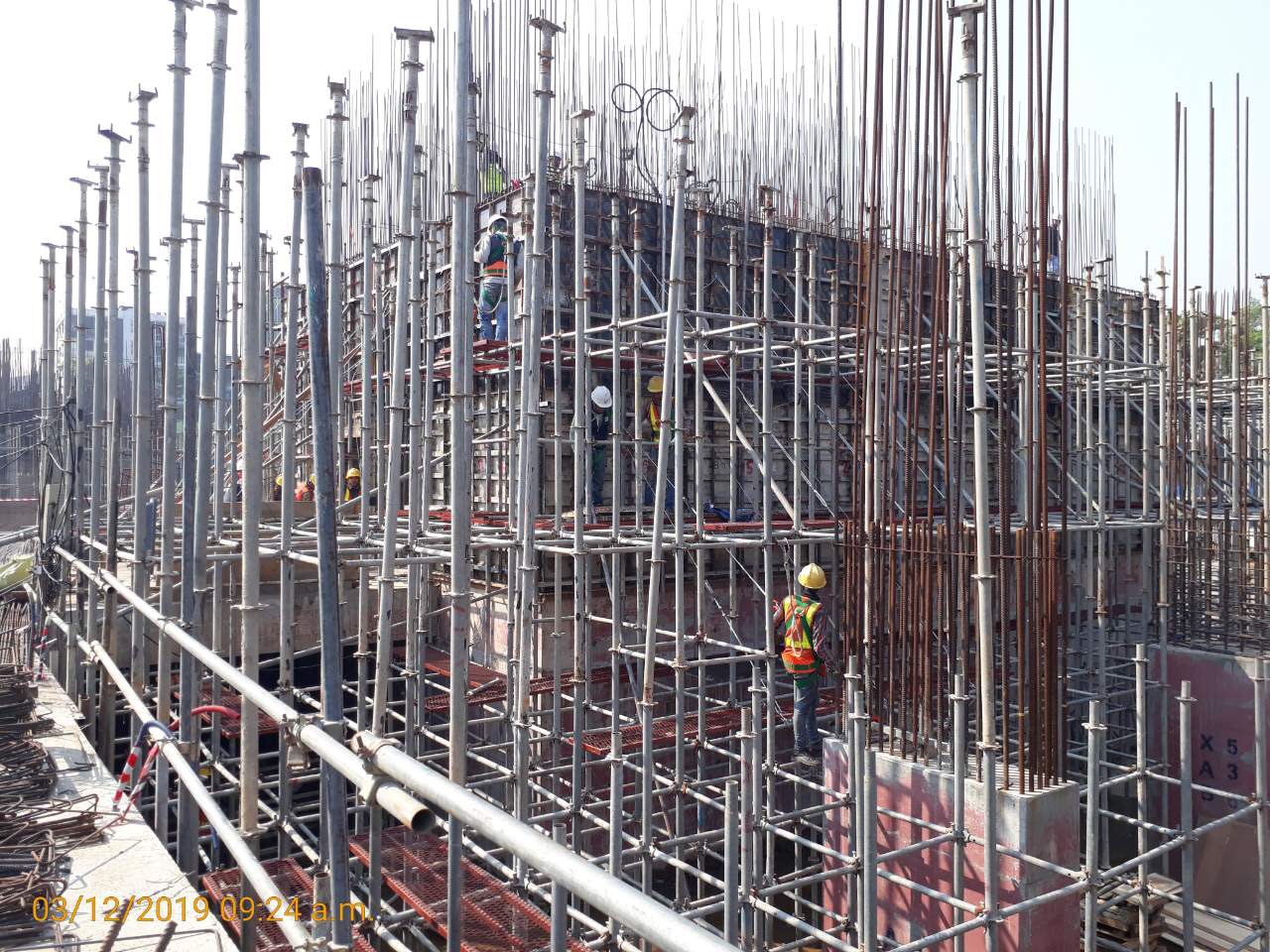

block-101b1-core-wall-formwork-bracing-work

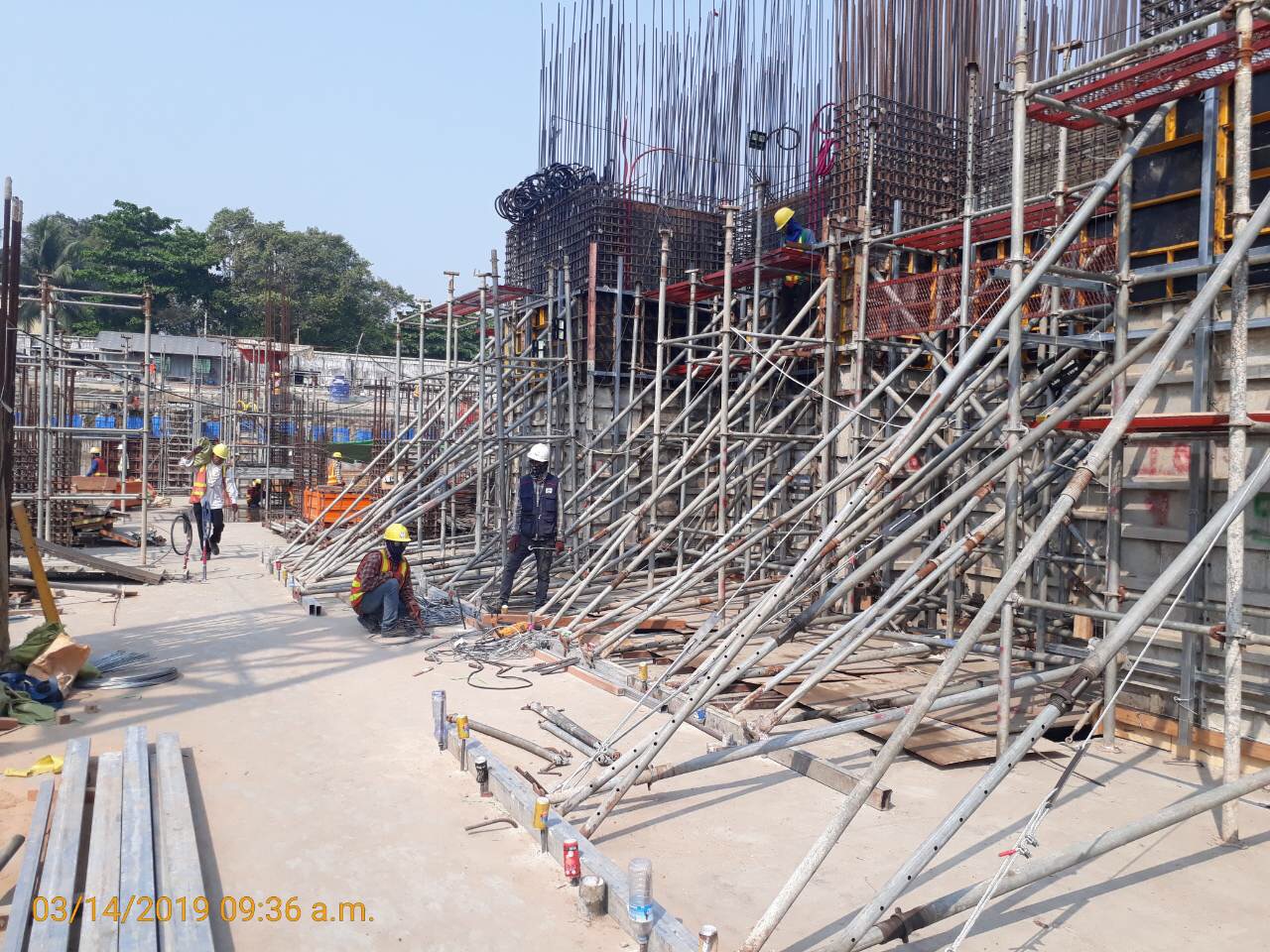

104동 코어부입니다. 거푸집 작업 마무리단계입니다. (아래)

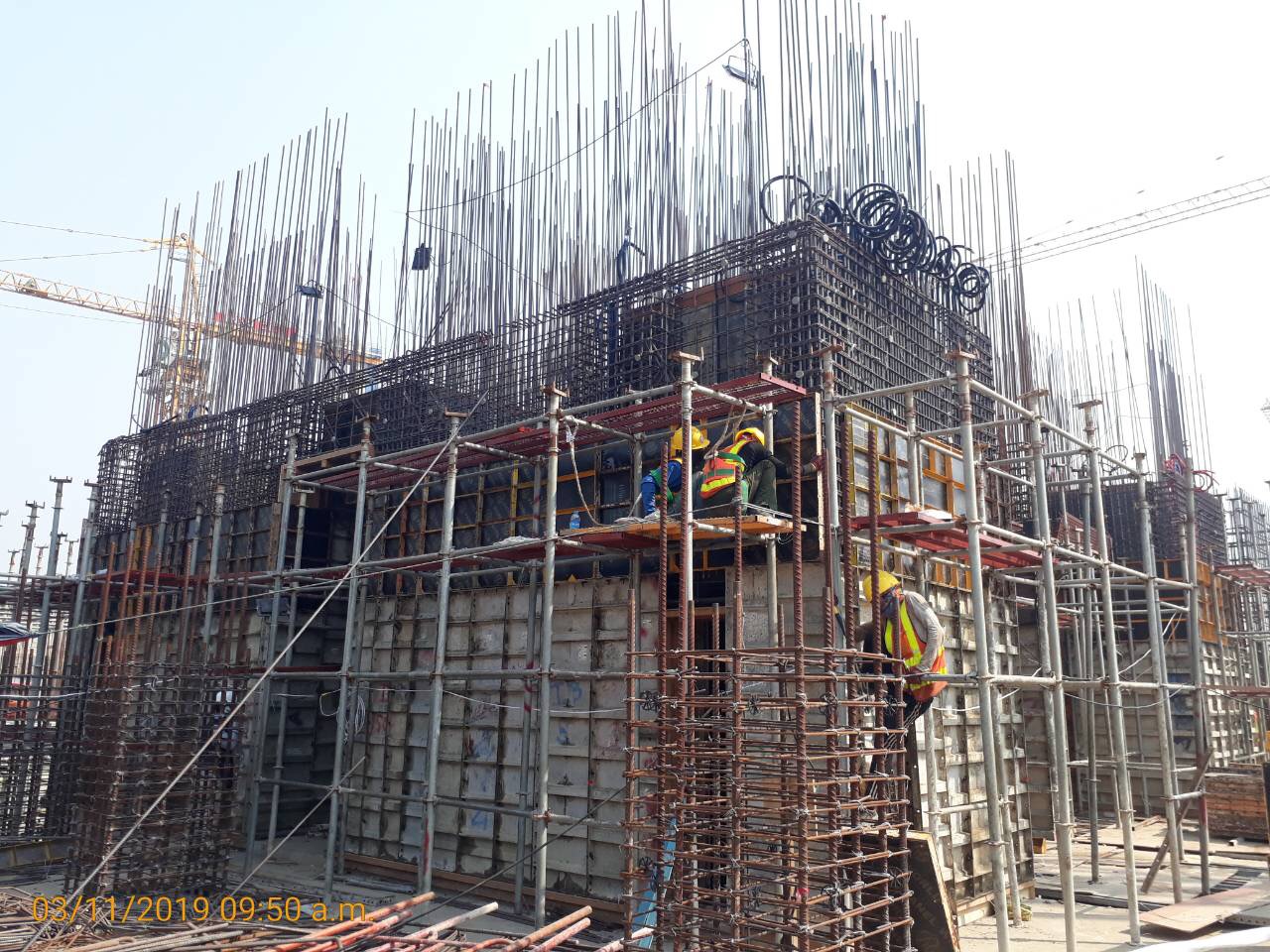

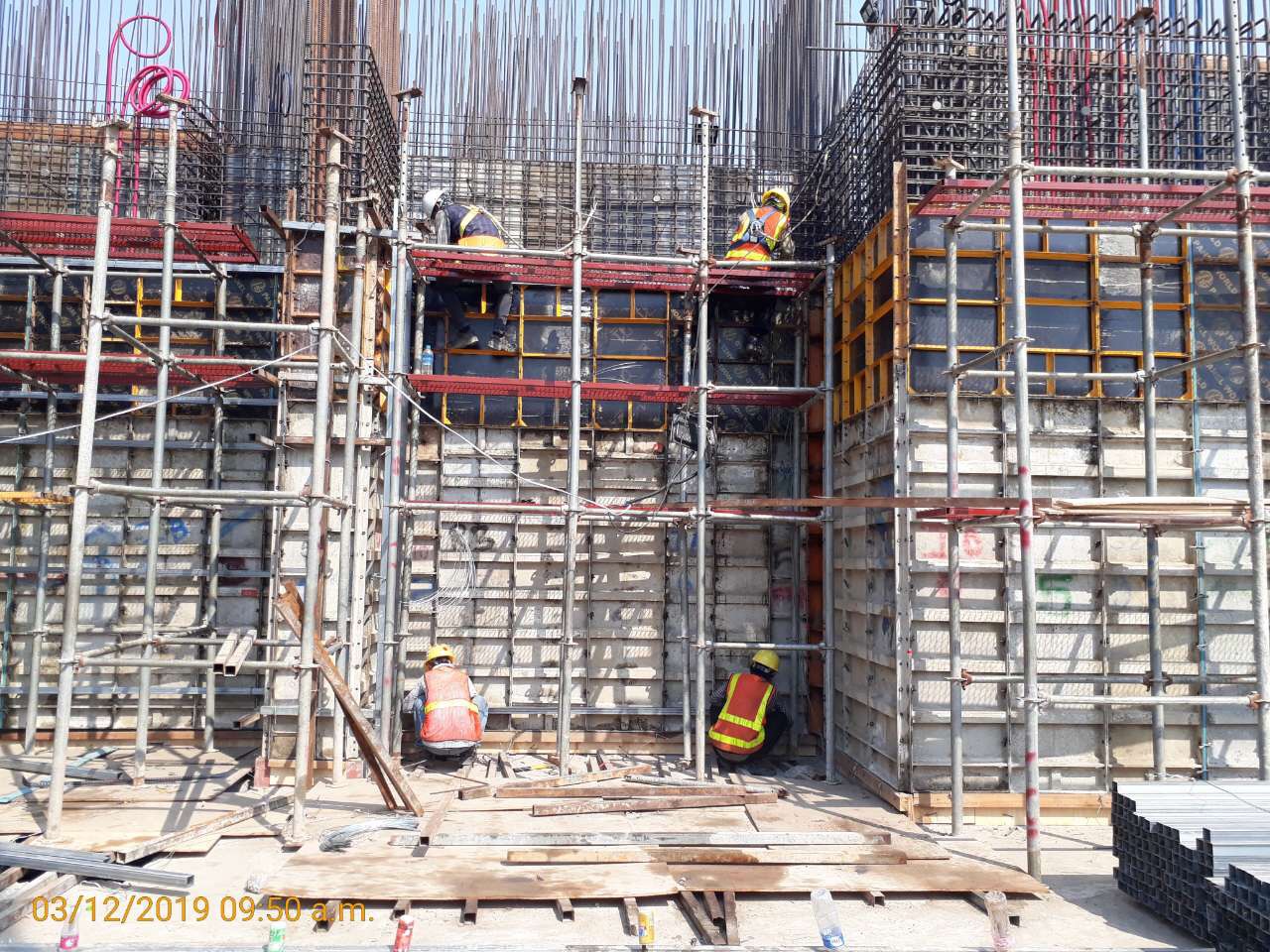

b1-core-wall-formwork-installation-at-block-104

block-104-b1-core-wall-formwork-installation

b1-core-wall-formwork-bracing-work-at-block-104

이번에는 B1벽체 진행된 모습입니다.

101동과, 104동 코너쪽 벽체는 반정도 진행되었으며, 양생되어 거푸집을 떼어내는 단계입니다.

아래 사진의 뒷부분 벽체를 봐주시기 바랍니다.

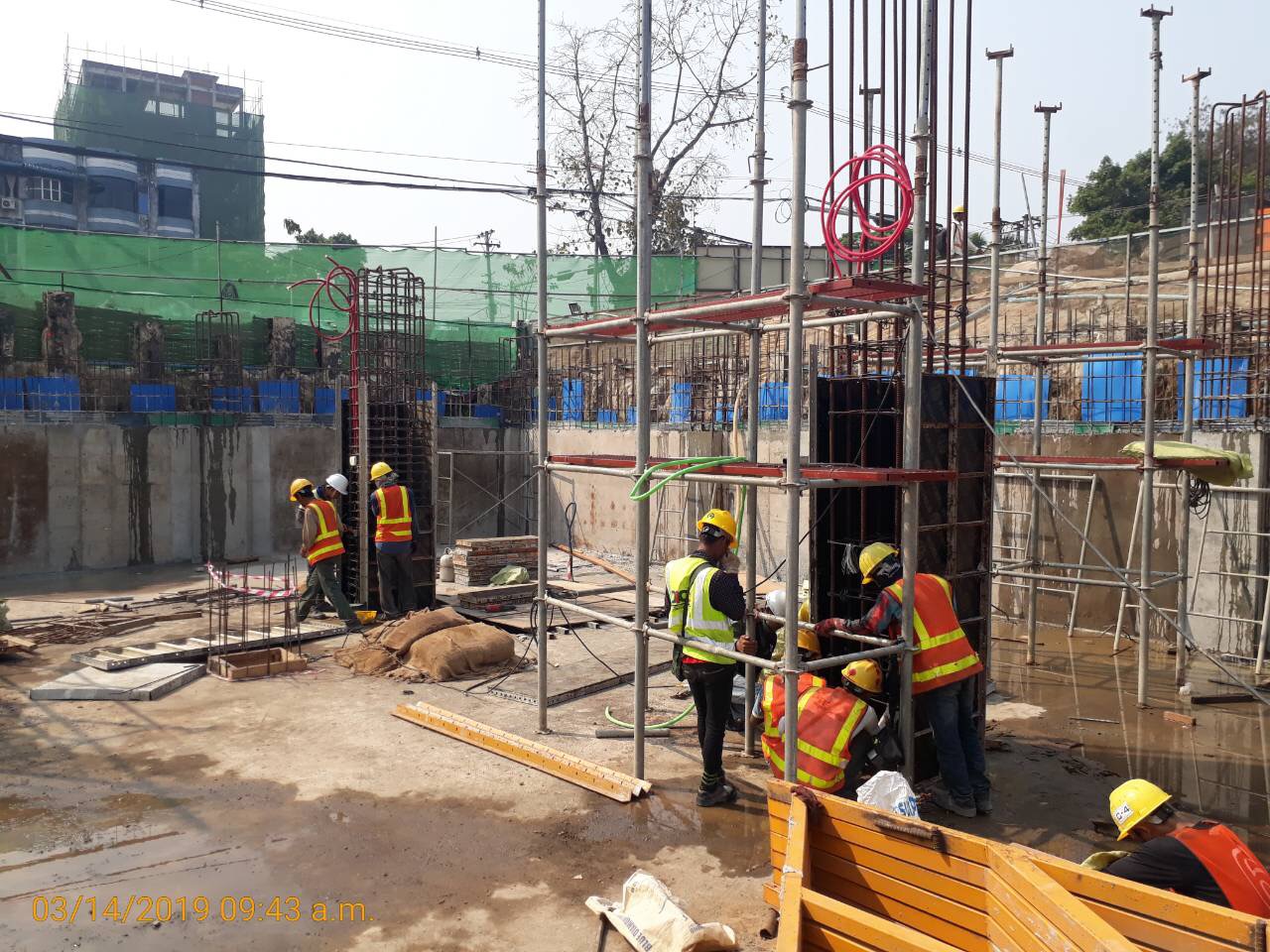

b1-column-formwork-installation-at-p16-area

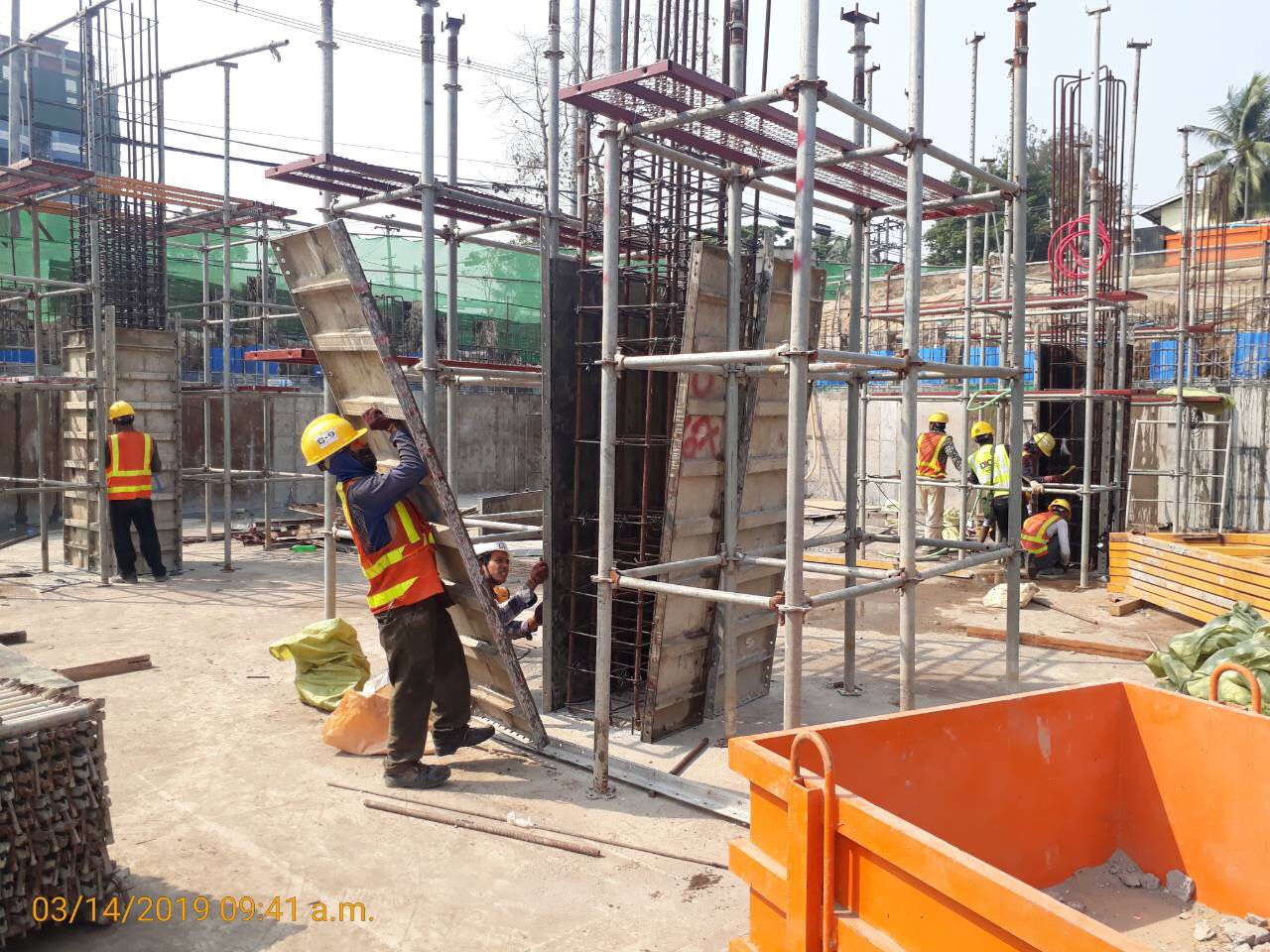

b1-column-formwork-installation

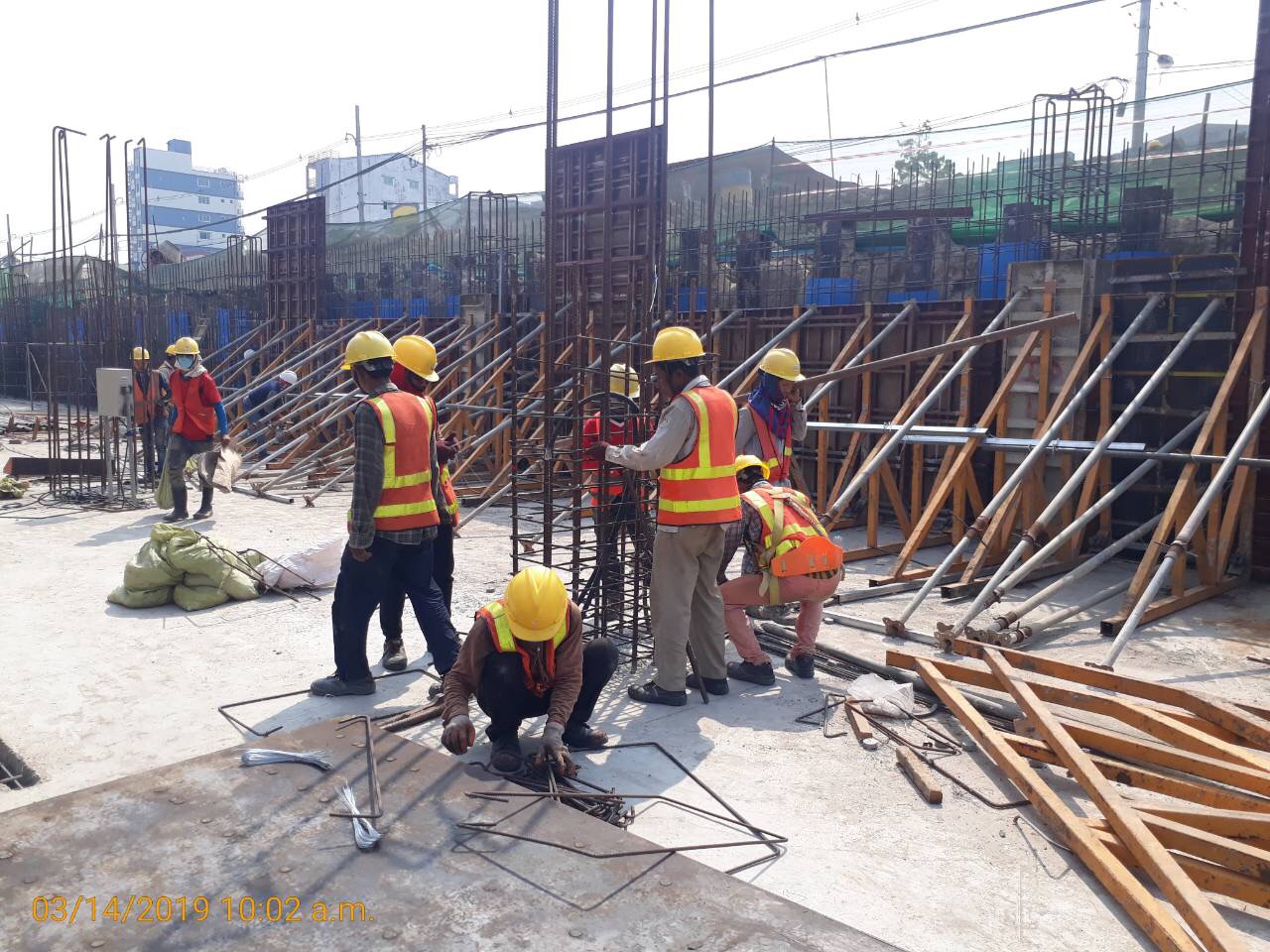

column-rebar-installation-work-at-p17-area

아래는 105동, 호텔쪽 벽체 철근 작업중인 모습입니다.

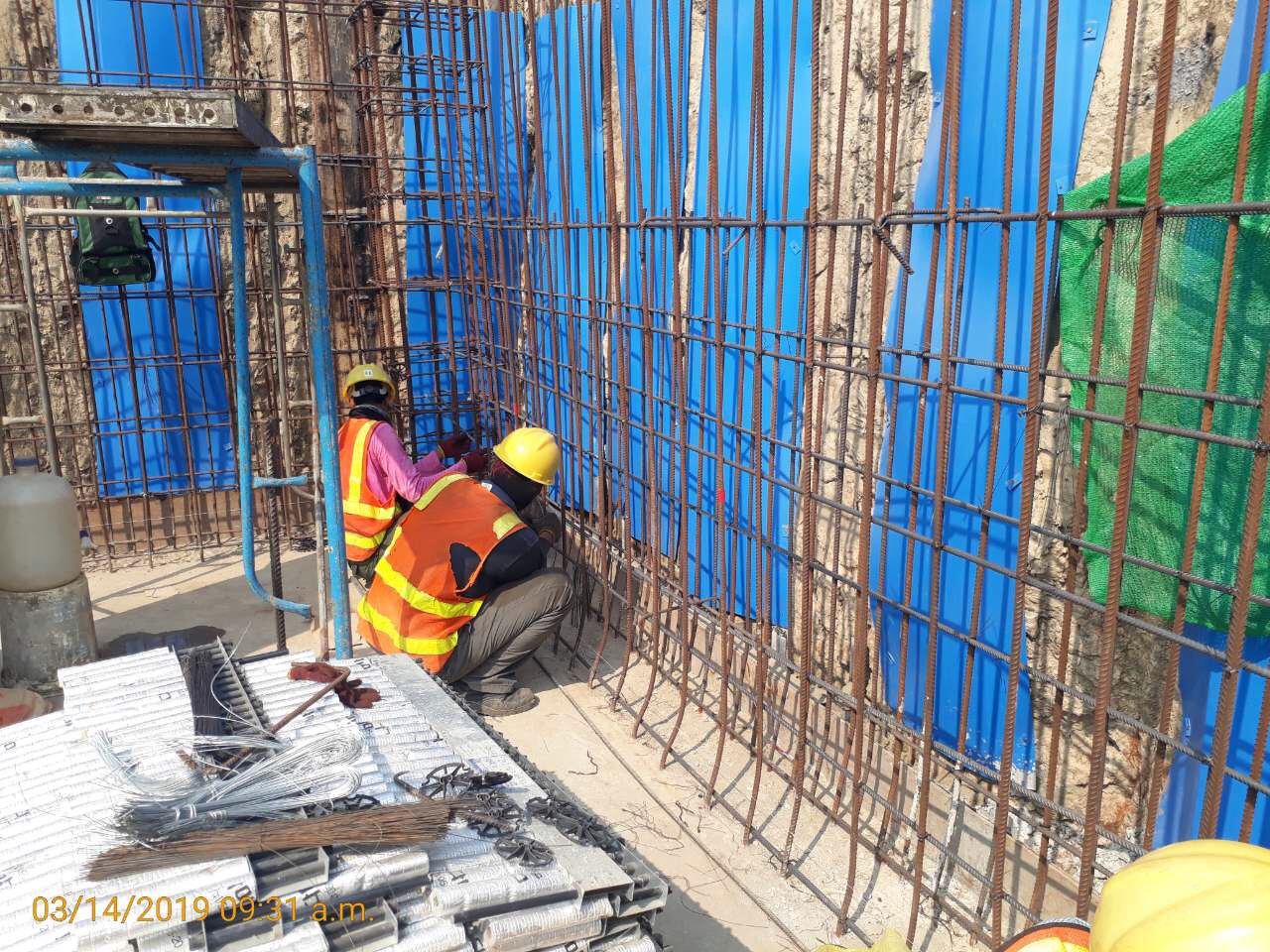

bw1-rebar-installation-work-near-101-corner

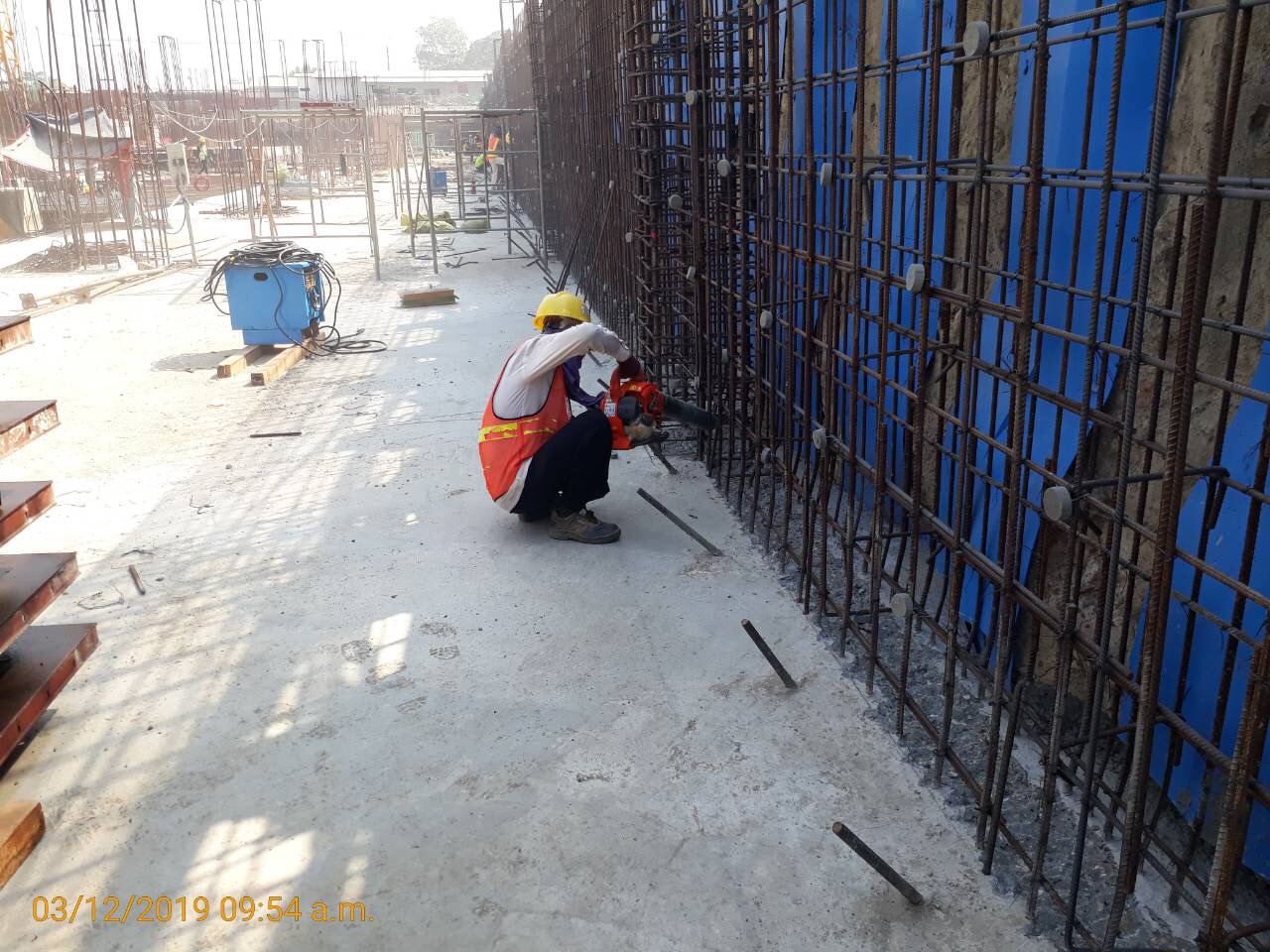

cleaning-work-at-p18-bw1-wall

이노시티는 주차장 진출입로가 3개가 있는데, 1번 진출입로는 101동과 102동 사이.
2번 진출입로는 호텔쪽, 3번 진출입로는 103동과 터미널 사이에 위치하고 있습니다.

지난주까지 1번 진출입로 작업중이었고, 오늘 전해드리는 사진은 2번 진출입로 사진입니다.

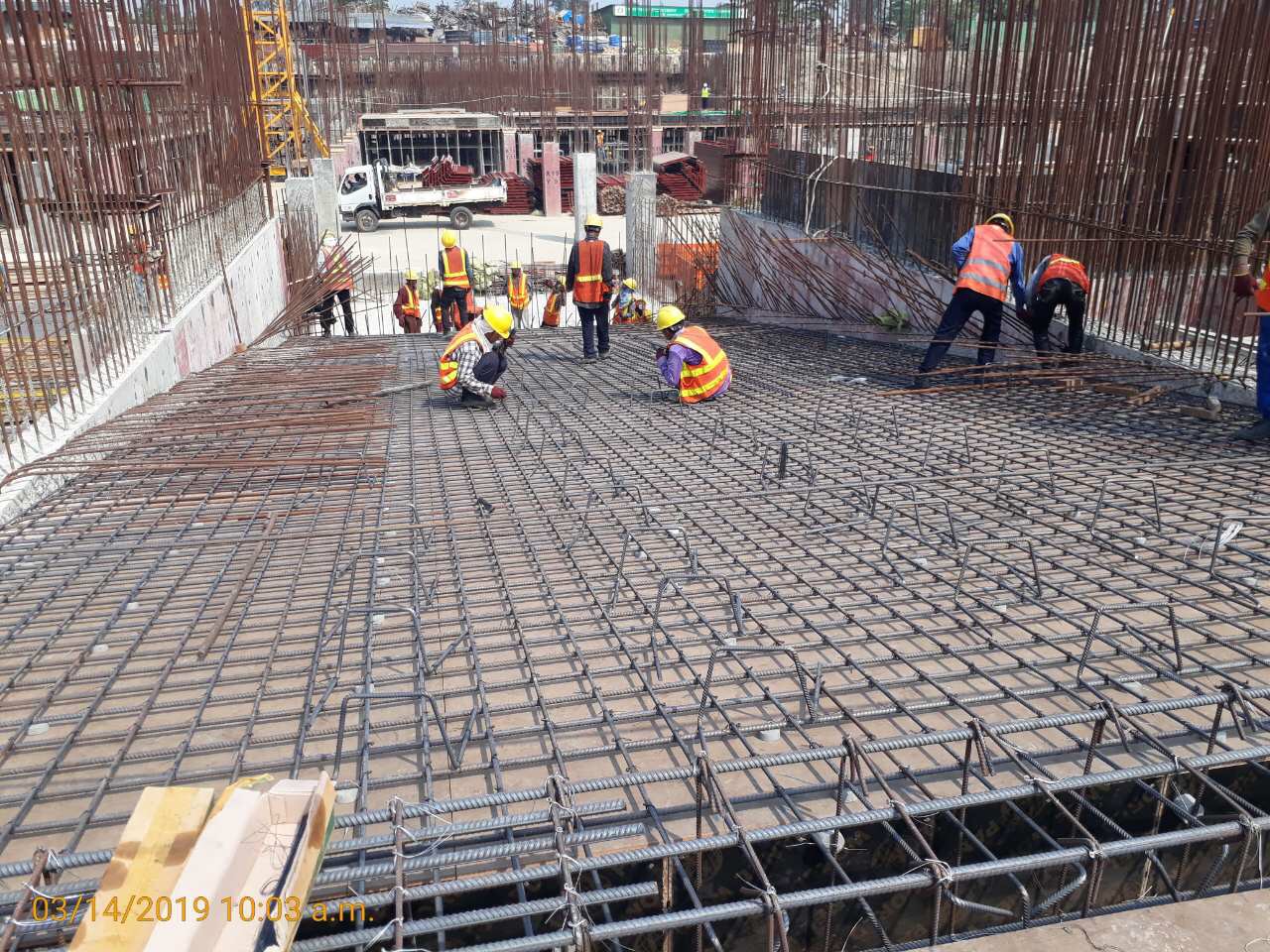

ramp-2-slab-rebar-installation-work

그밖에 호텔쪽 코어부 정화조 작업과 하수관로 작업 모습 마지막으로 보고드리며 글을 마치겠습니다.

hotel-septic-tank-wall-rebar-installation-work

hotel-septic-tank-wall-rusty-rebar-cleaning-work

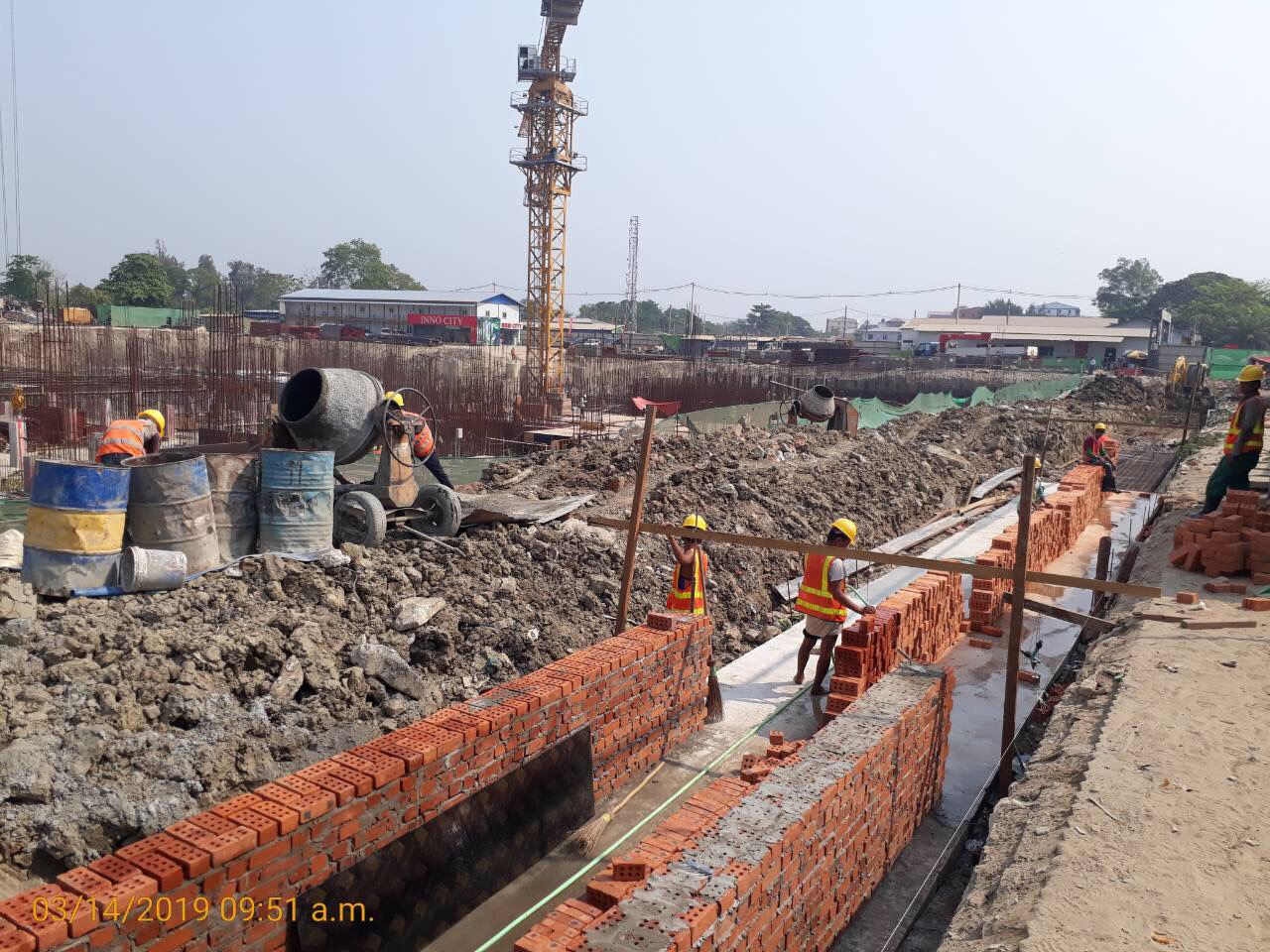

dran-brick-work-near-gate-1

감사합니다 ^^
