2019.2.20. 공사현황

안녕하세요?

명절 지나고 나니 2월이 금새  지나가는 느낌입니다.

워낙에 가장 짧은 달인데 설명절 연휴까지 겹치니 막상 일을 하는 날은 많지가 않네요

남은 2월도 각자 맡은 바 소임을 다하며, 보람차게 마무리할 수 있기를 바랍니다.

아래는 이노시티 현장 작업모습입니다.

현재 104동과 101동이 가장 빠르게 진행되고 있습니다.

101동 구간과 104동 구간은 콘크리트 타설까지 거의 마무리가 되었습니다. 사진 보시지요~

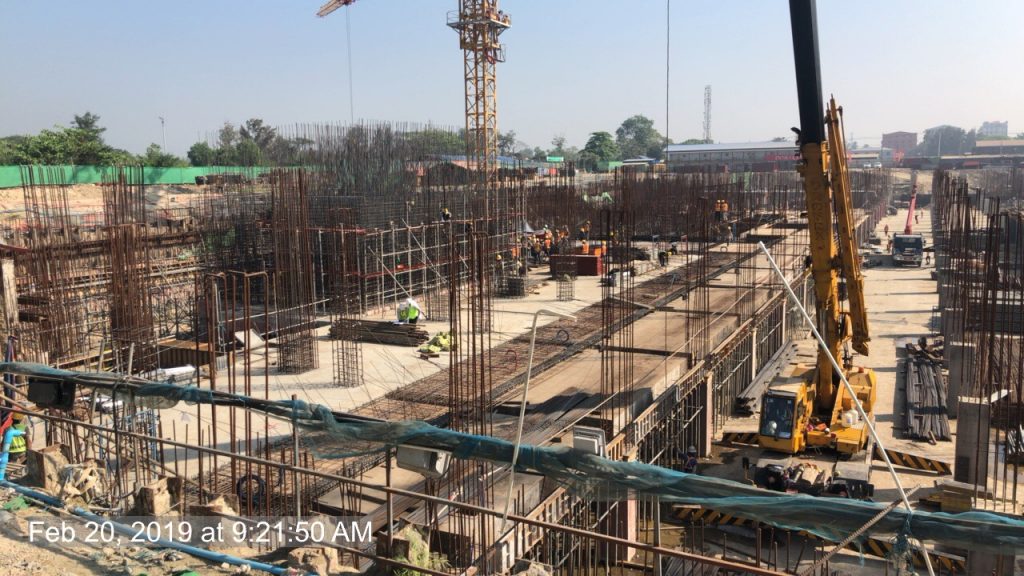

block-101-corewall-rebar-installation-at-b1-area

101동 코어부분입니다. 코어는 철근, 콘크리트가 워낙 많이 소요되어 일반 벽체보다 3~4배 작업공정이 깁니다.

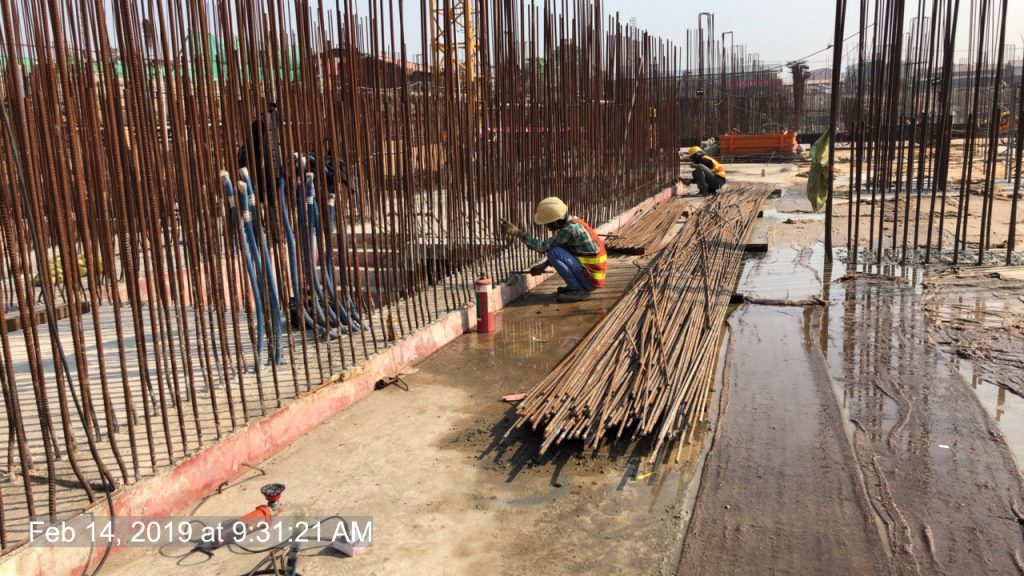

core-wall-rebar-cleaning-at-block-101-b1-slab

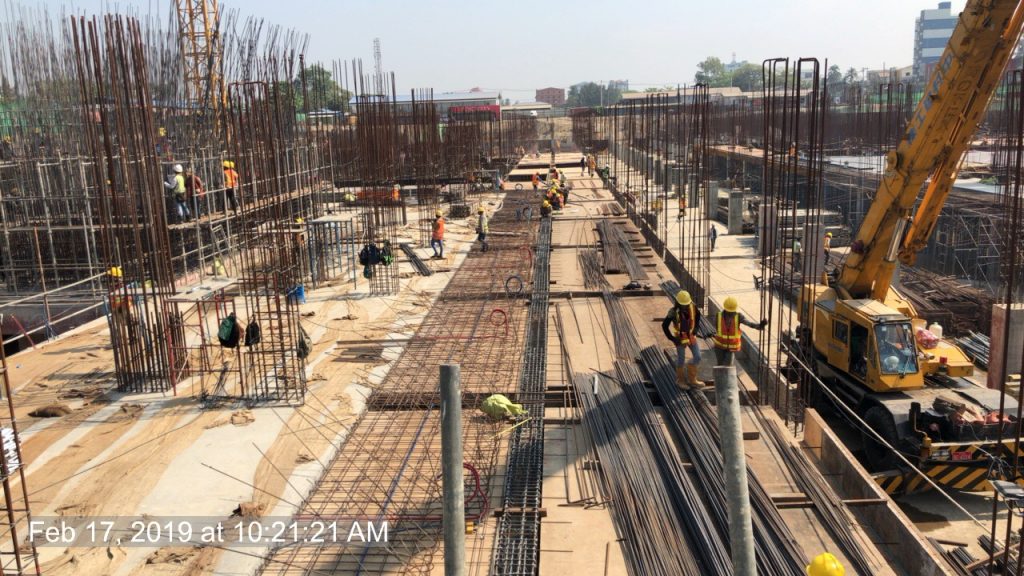

block-101

block-101

위 사진, 101동 코어 주변부는 일부는 콘크리트가 타설되었고, 일부는 철근배근 중입니다.

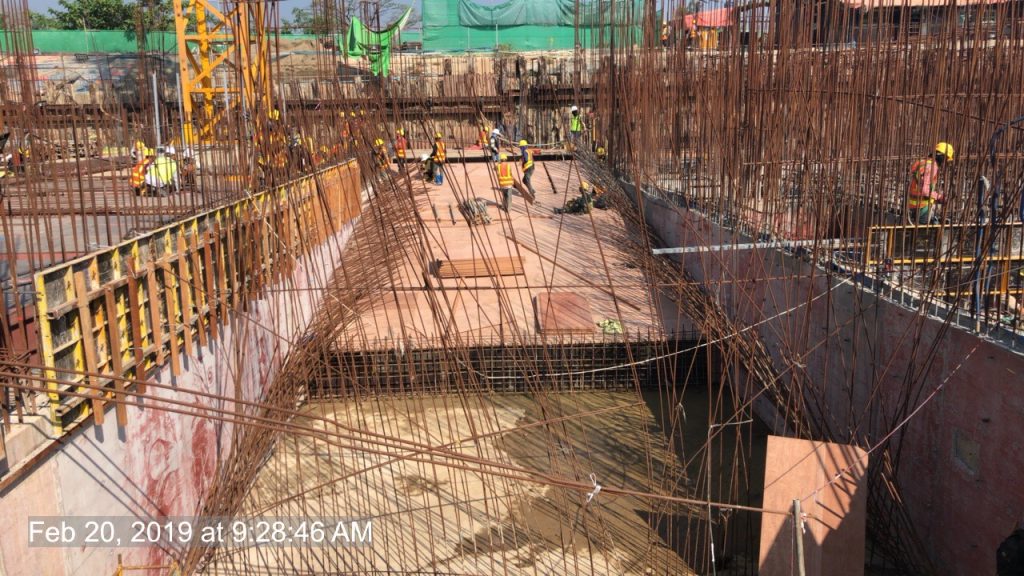

ramp-formwork-installation-between-block-101-block-102-area

101동과 102동 사이 지하주차장 자동차 진입 경사로 부분입니다.

아래는  현장 중앙부를 가르는 통로이며 좌측이 101동, 우측이 104동 모습입니다.

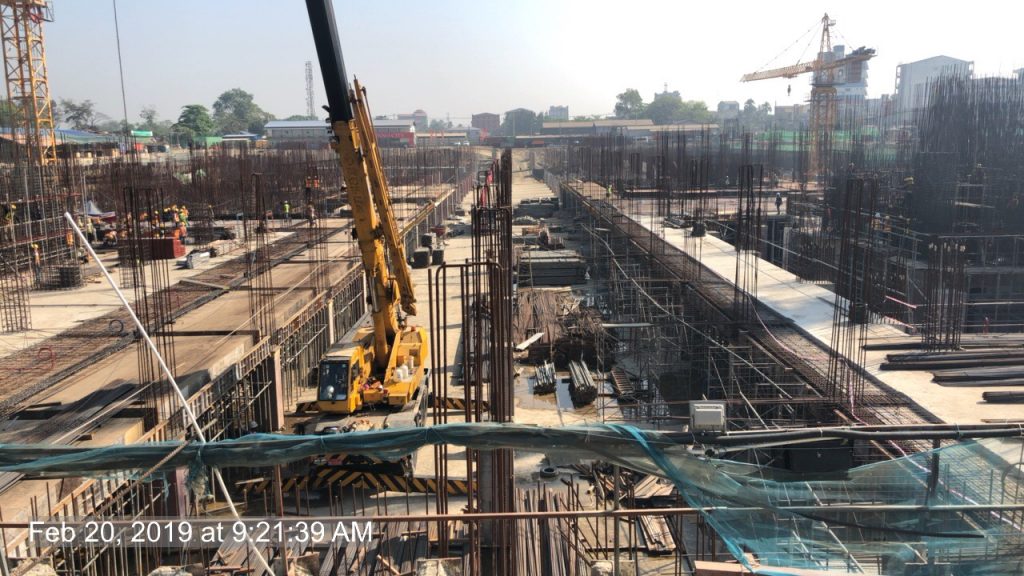

access-way

이제는 104동 모습 보실까요?(아래)

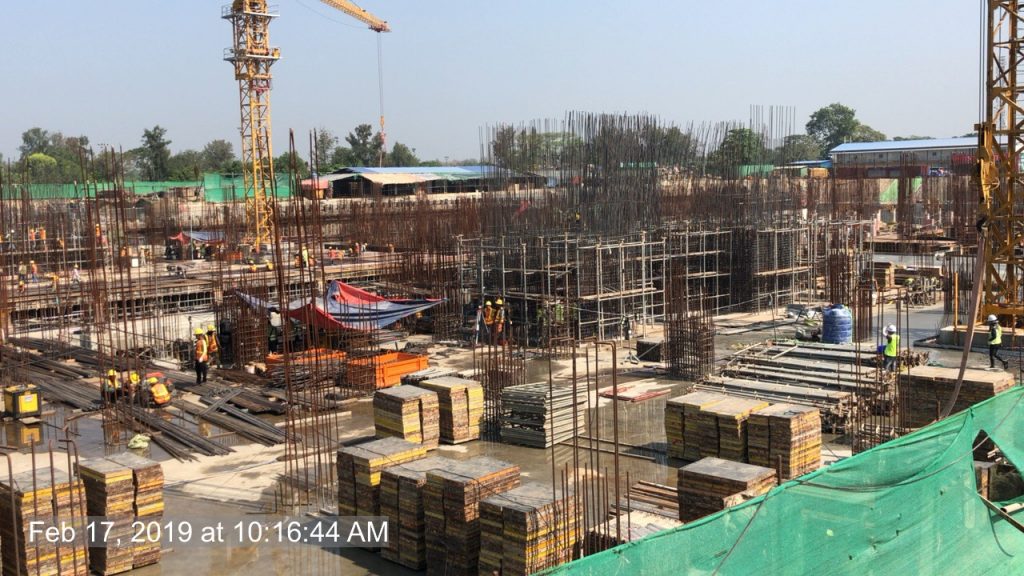

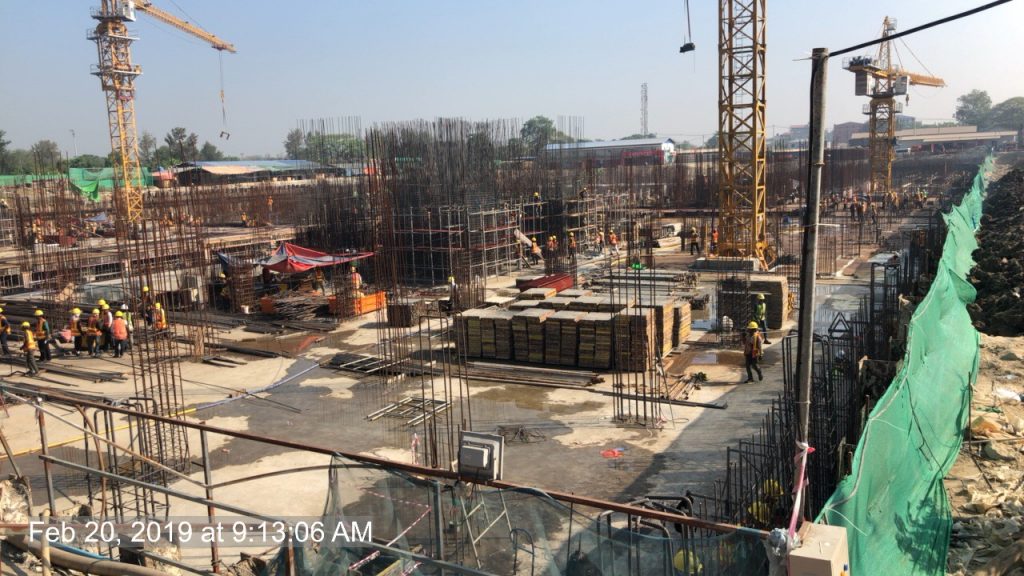

block-104

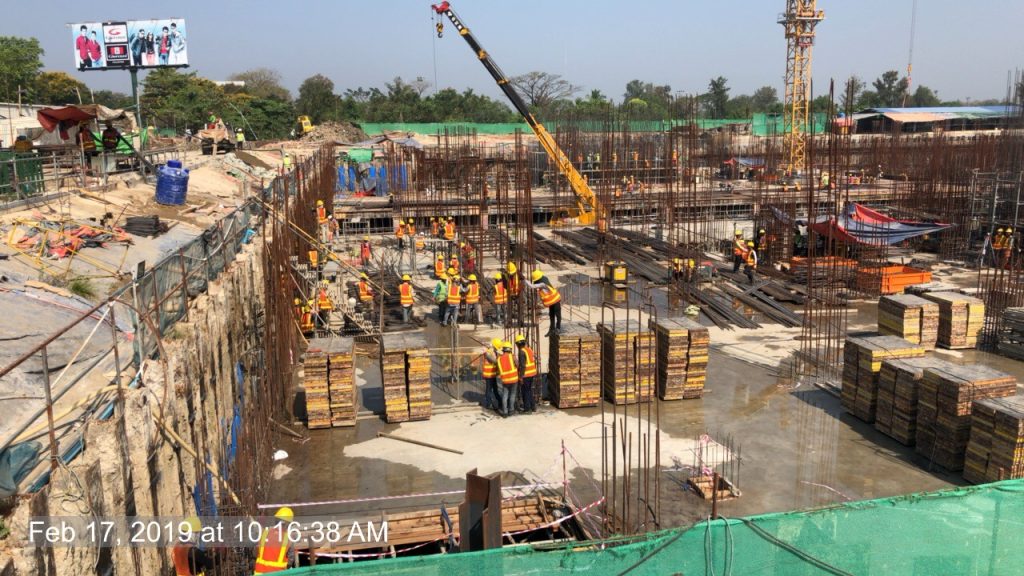

column-rebar-installation-at-block-104-b1-slab block-104

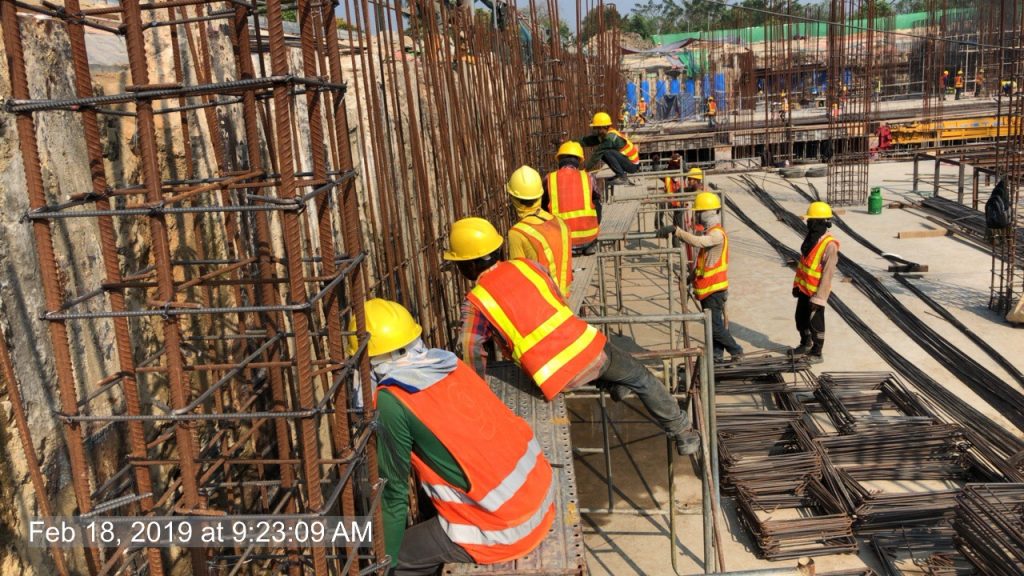

block-104-basement-1-wall-rebar-installation

104동은 지상으로 올라가기 위해 현재 지하1층 바닥과 지상1층 바닥사이의 벽체 작업을 진행중입니다

이제 105동 사진 보실까요?

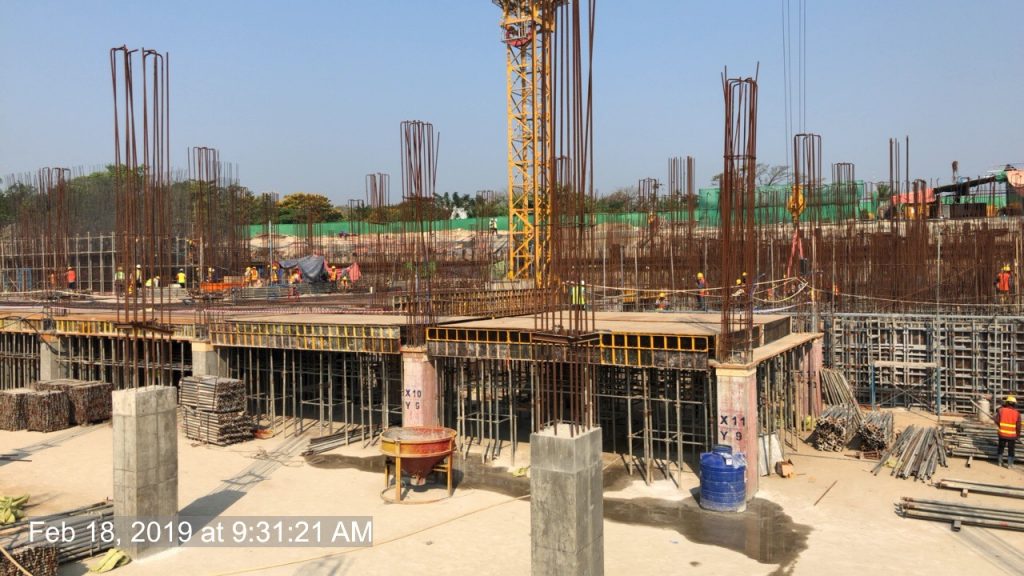

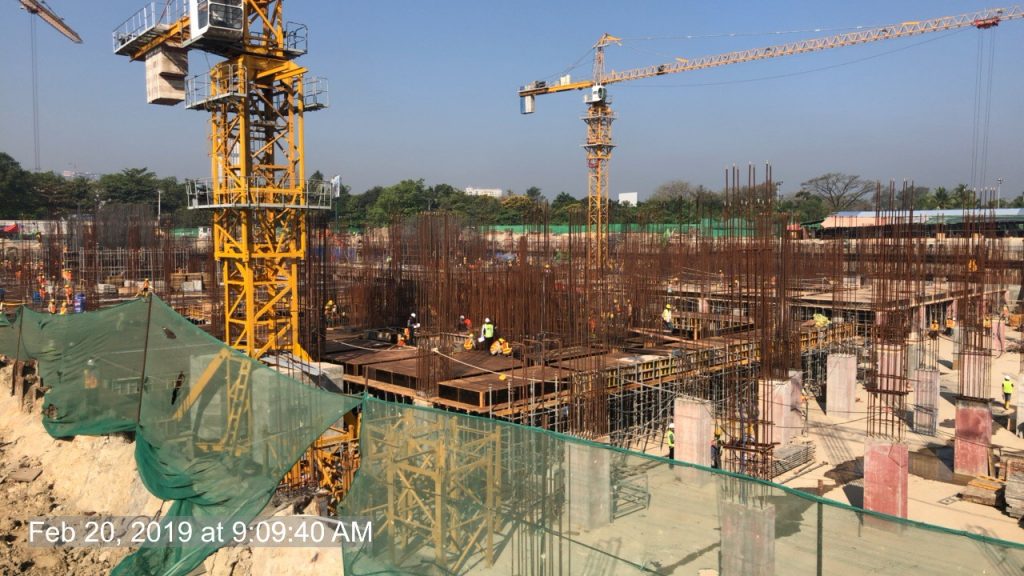

beam-and-slab-form-work-installation-at-p8-and-p6-area block-105104동쪽에서부터 105동, 호텔 방향으로 계속 지하 1층 바닥슬라브를 확장해 오고 있습니다.

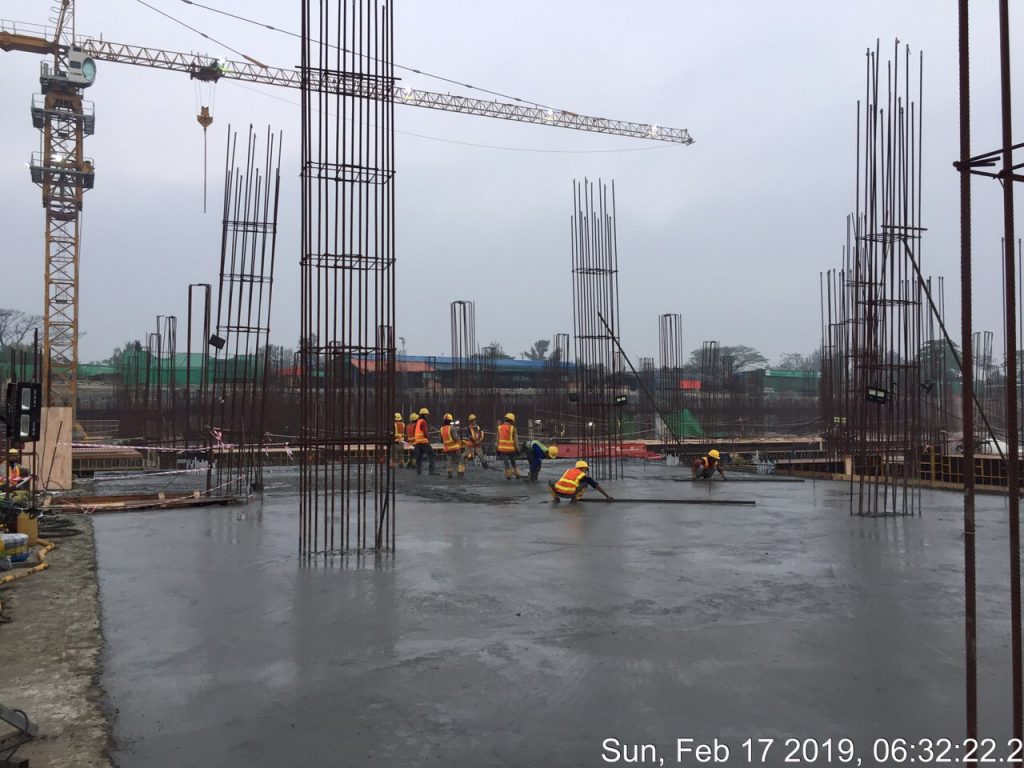

casting-concrete-on-p4-area

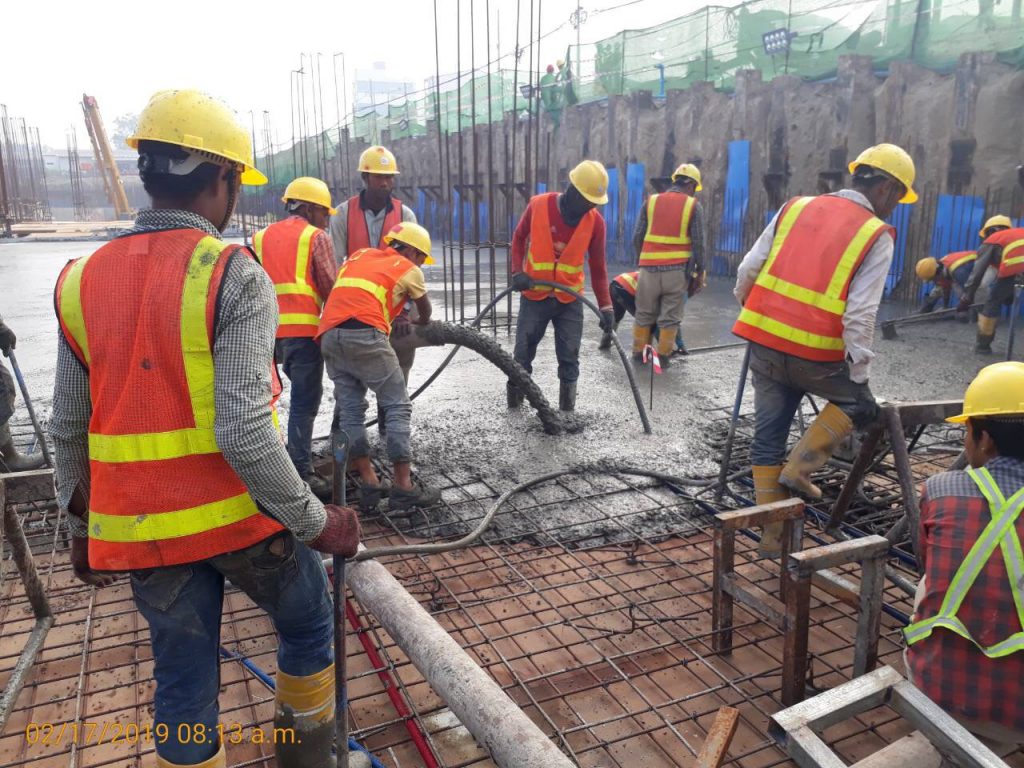

casting-concrete-on-p16-b1-slab

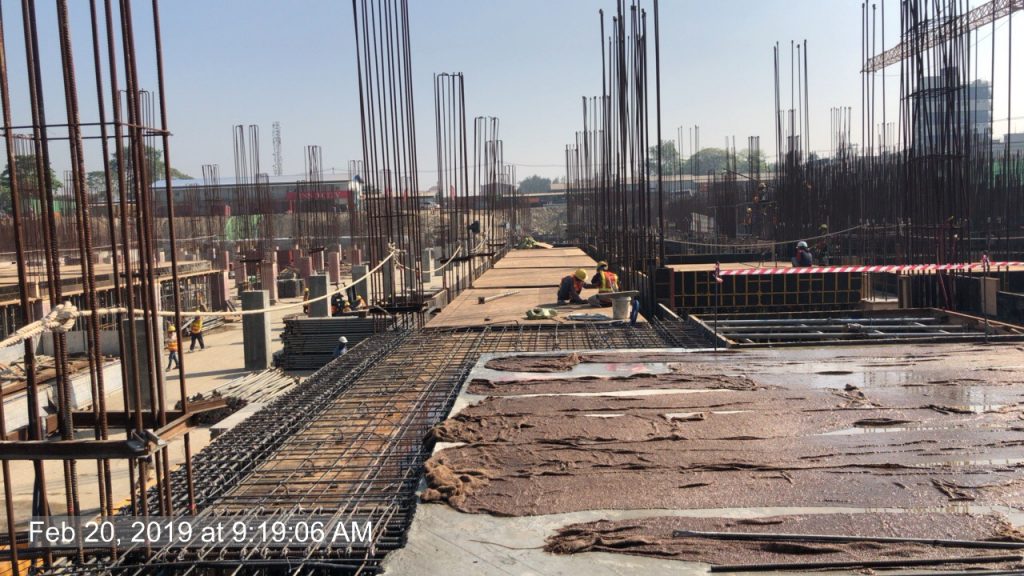

p14-area

104동과 105동 사이의 바닥슬라브 콘크리트 타설중인 모습과 양생중인 모습입니다.

현재는 105동부위의 바닥 철근과 거푸집이 완성단계이며, 콘크리트 타설을 기다리고 있습니다.

102동도 같은 상황입니다. 101동쪽부터  바닥슬라브를 시작하여 102동 방향으로 확장중입니다.

아래는 102동 코어부 사진입니다.

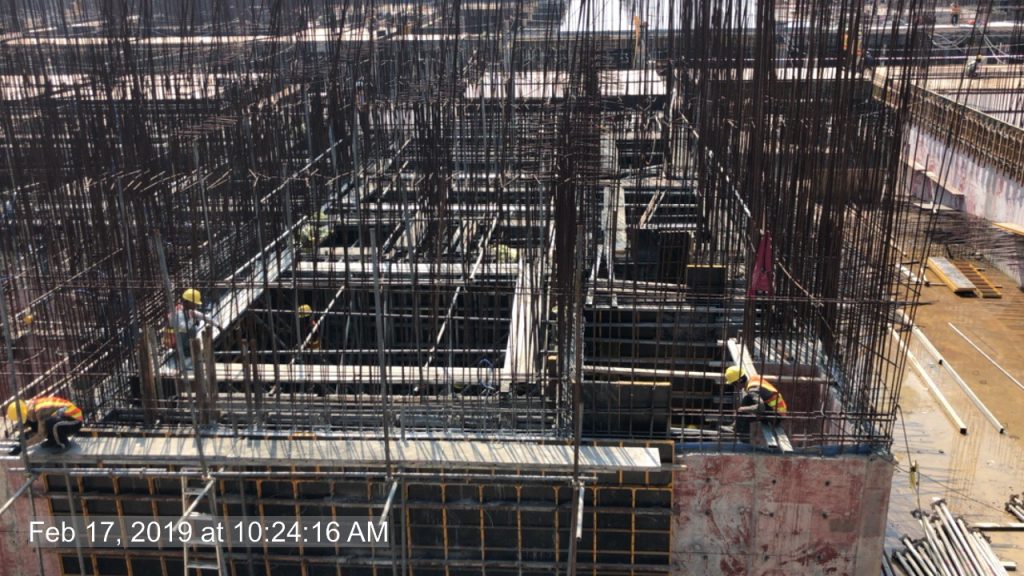

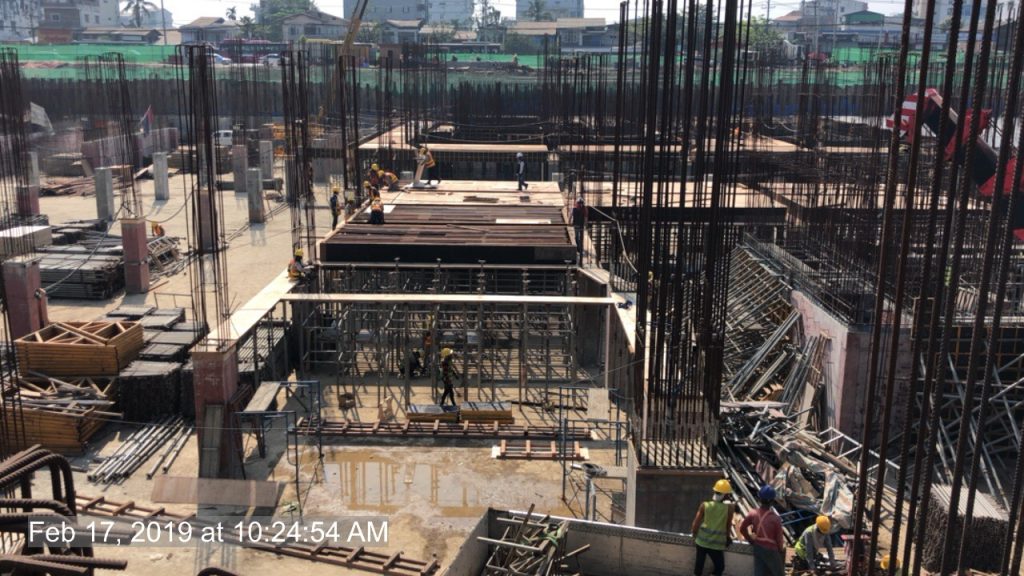

block-102-septic-tank-wall-formwork-installationp9-area-beam-and-slab-formwork-installation

위 사진의 전면부는 102동 코어부와 바닥 슬라브 작업하는 모습이며,

후면부는 105동 쪽입니다.

마지막으로 호텔  부분 작업사진 남기고 오늘은 이만 마치도록 하겠습니다.

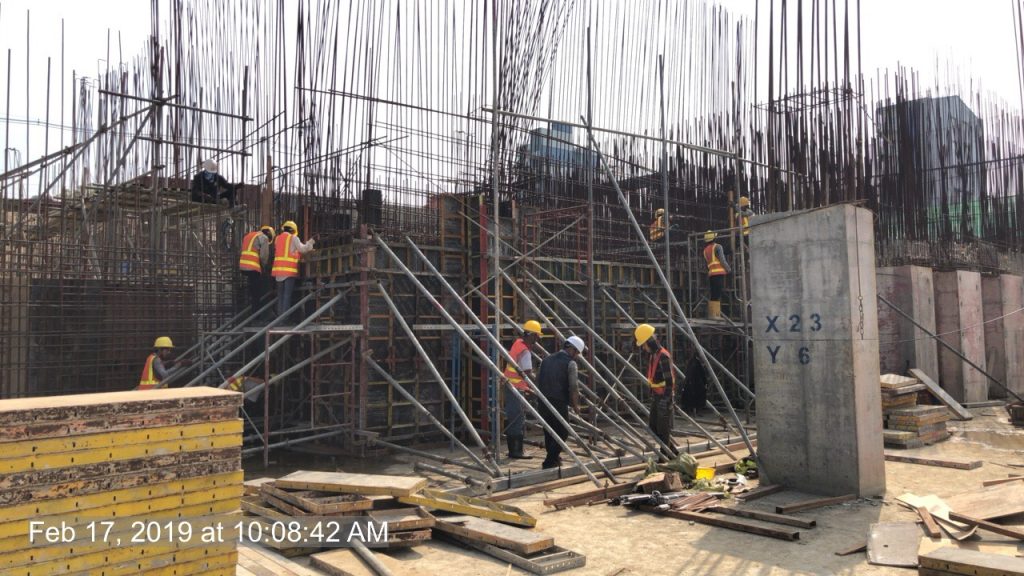

hotel-septic-tank-wall-formwork-installation호텔 정화조 부분 거푸집 작업하는 모습입니다.

늘 건강하시고 복된 하루 되세요!
